Динаміка будівництва ЖК Manhattan UP: січень – травень 2025
Динаміка будівництва ЖК Manhattan UP: січень – травень 2025
Динаміка будівництва ЖК Manhattan UP: січень – травень 2025
Динаміка будівництва ЖК Manhattan UP: січень – травень 2025

30 Травня, 2025

1/

Динаміка будівництва ЖК Manhattan UP: січень – травень 2025

Від початку року ми взяли високий темп і впевнено тримаємо планку! За п’ять місяців злагодженої роботи досвідчених будівельників Manhattan UP набув значних трансформацій: одночасно чотири квартали району активно зростають, формуючи сучасний і комфортний простір для життя.

Ділимося з вами результатами та детальним оглядом будівельних робіт ⤵️

✅ У кварталі А тривають завершальні оздоблювальні роботи.

▪️ У секції А1 завершено монтаж перильного огородження балконів, влаштування комерційного фасаду, декоративне оздоблення холу та встановлення поштових скриньок.
▪️ У секції А2 завершено внутрішнє оздоблення сходової, монтаж вхідних дверей та влаштування промислової підлоги в холі.
▪️ У секції А3 завершено внутрішнє оздоблення коридорів та монтаж ліфтів. Триває оздоблення балконів та терас.
▪️ У секції А4 завершено фасадні роботи, монтаж вхідних дверей та влаштування промислових підлог у коридорах. Триває влаштування комерційного фасаду та внутрішнє оздоблення коридорів.
▪️ У паркінгу кварталу А завершено фарбування стін та стелі та влаштування промислової підлоги на 1-му рівні.

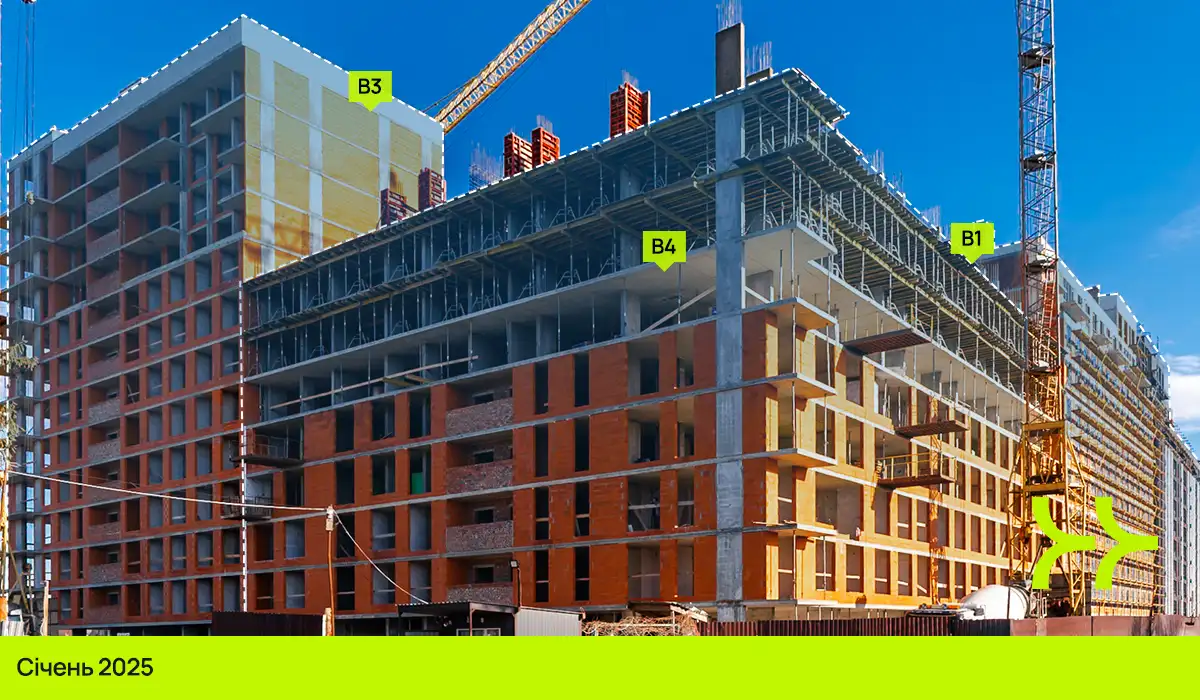

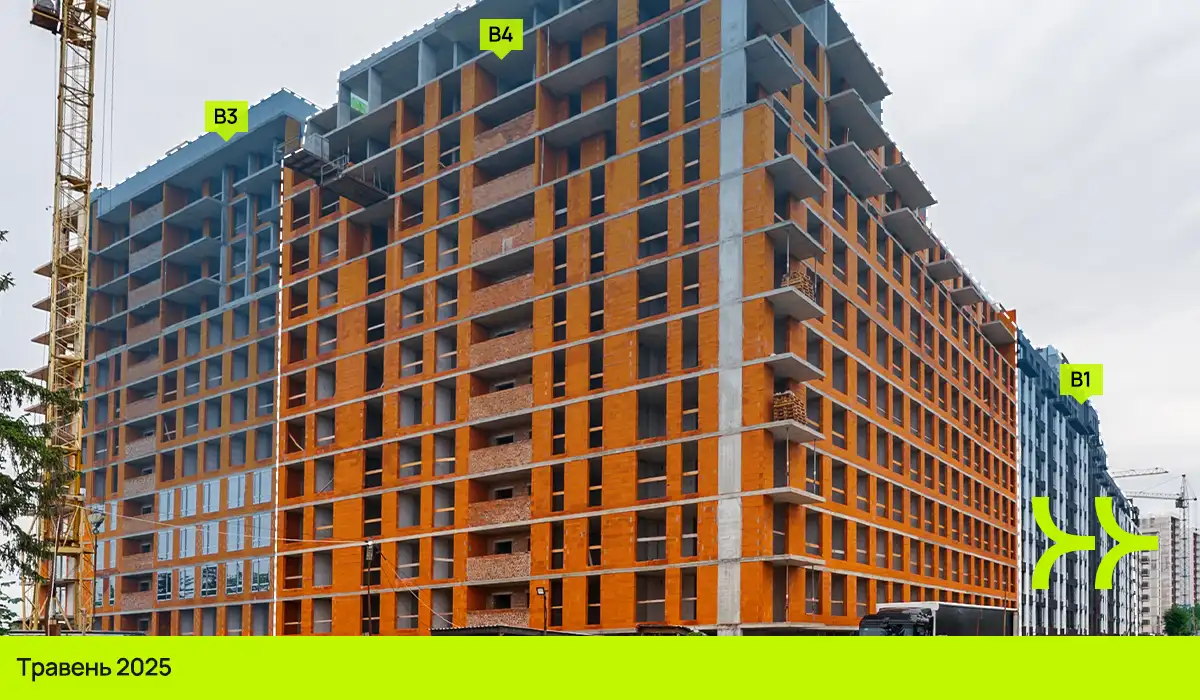

Квартал В поступово набуває довершених форм.

▪️У секції В1 завершено скління всіх поверхів та штукатурення стін квартир і коридорів. Тривають фасадні роботи (готовність 75%).
▪️ У секції В2 завершено мурування всіх поверхів та скління з 2-го по 11-ий поверхи. Розпочато і триває штукатурення стін квартир і коридорів.
▪️ У секції В3 завершено мурування всіх поверхів. Триває скління 3-го поверху.
▪️ У секції В4 зведено монолітний каркас. Змуровано зовнішні та внутрішні стіни з 3-го по 10-ий поверхи. Триває мурування зовнішніх та внутрішніх стін 11-го поверху.
▪️ У паркінгу кварталу В завершено монолітні роботи.

✅ Розпочато та триває активне зведення кварталу С.

▪️ У секції С1 поверхи з 1-го по 5-ий виконано конструктивами на 100%. Триває мурування зовнішніх та внутрішніх стін 4-го і 5-го поверхів.
▪️ У секції С2 поверхи з 1-го по 3-ий виконано конструктивами на 100%. Розпочато мурування зовнішніх стін 20-го поверху.
▪️ У секції С3 завершено вдавлювання паль.
▪️ У секції С4 цокольний та 1-й поверхи виконано конструктивами на 100%. Триває влаштування вертикальних елементів 2-го поверху.
▪️ У паркінгу кварталу С завершено вдавлювання паль, влаштування фундаментних ростверків та вертикальних елементів цокольного поверху.

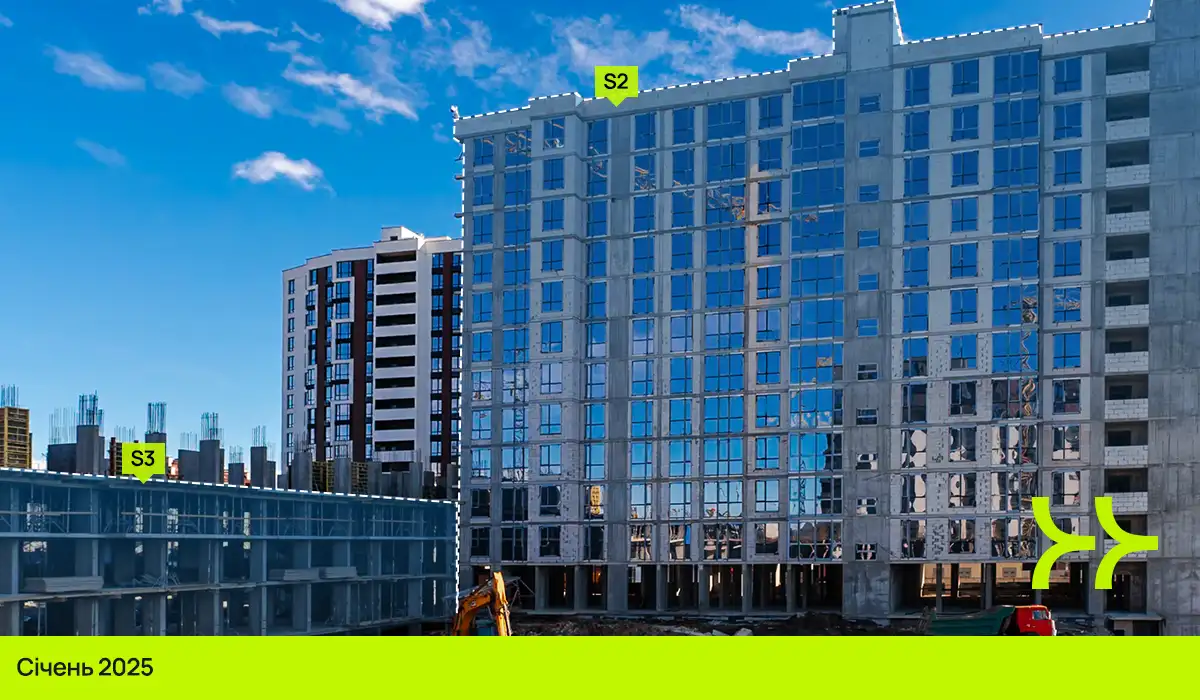

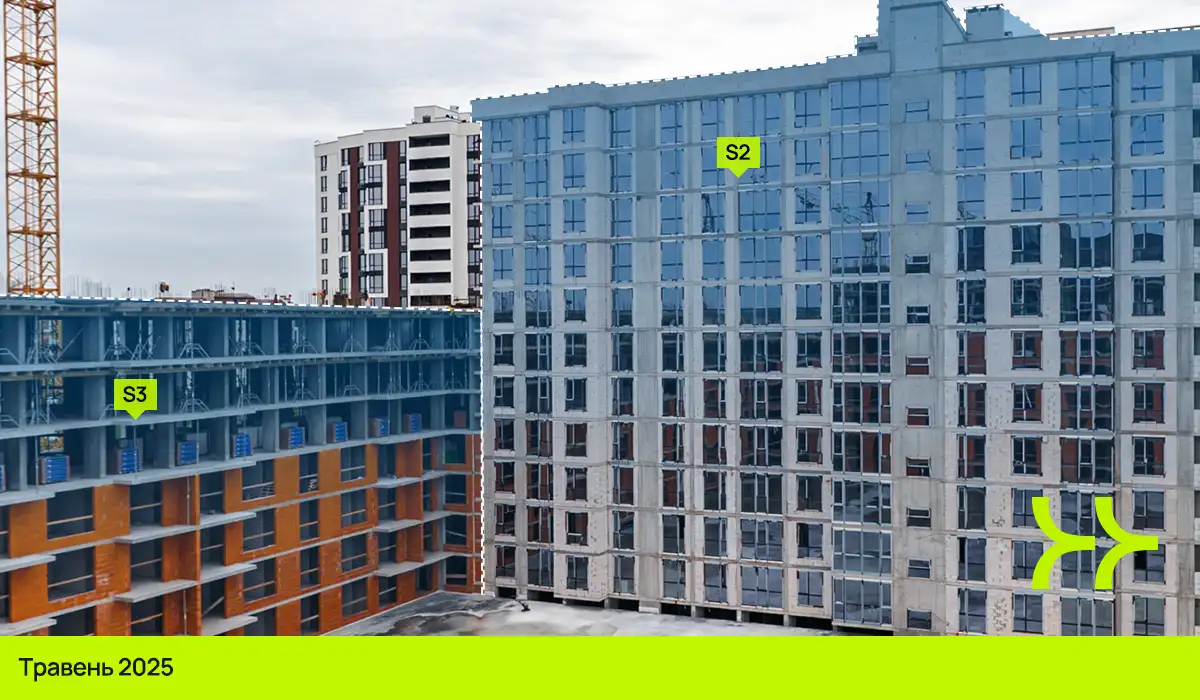

Квартал S стрімко набирає висоту.

▪️ У секції S2 завершено штукатурення сходових маршів та влаштування віконних конструкцій. Розпочато фасадні роботи.
▪️ У секції S3 поверхи з 2-го по 8-ий виконано конструктивами на 100%. Триває мурування зовнішніх і внутрішніх стін 5-го поверху.
▪️ У секції S4 поверхи з 2-го по 7-ий виконано конструктивами на 100%. Триває влаштування плити перекриття 8-го поверху. Триває мурування зовнішніх і внутрішніх стін 6-го поверху.
▪️ У секції S5 поверхи з 1-го по 9-ий виконано конструктивами на 100%. Триває влаштування плити перекриття 10-го поверху. Триває мурування зовнішніх і внутрішніх стін 6-го і 7-го поверхів.
▪️ У секції S6 завершено вдавлювання та зрубку паль і влаштування монолітних ростверків. Поверхи цокольний та 1-ий виконано конструктивами на 100%. Триває влаштування вертикальних елементів 2-го поверху.
▪️ У паркінгу кварталу S завершено монолітні роботи.
