Динаміка будівництва ЖК Manhattan UP: лютий 2025 – червень 2025
Продовжуємо ділитись вражаючими результатами, яких вдалося досягти за останні 5 місяців. Один із наймасштабніших районів Івано-Франківська стрімко наближається до завершення: вже зовсім скоро тут з’являться перші мешканці, і простір наповниться життям, дитячим сміхом та родинним затишком.
Розповідаємо детальніше про виконані роботи ⤵️
✅ У кварталі А вся увага зосереджена на облаштуванні даху, а саме – оздобленню терас спільного користування та монтажі басейну.
▪️ У секції А1 завершено монтаж перильного огородження балконів, влаштування комерційного фасаду, декоративне оздоблення холу та встановлення поштових скриньок.
▪️ У секції А2 завершено внутрішнє оздоблення сходової, влаштування промислової підлоги в холі та монтаж вхідних дверей.
▪️ У секції А3 завершено монтаж вхідних дверей. Триває оздоблення балконів та терас (готовність 95%).
▪️ У секції А4 завершено фасадні роботи та влаштування комерційного фасаду. Триває внутрішнє оздоблення коридорів (готовність 90%). Завершено влаштування терасної дошки та укладання декоративного каменю на терасі спільного користування, що розташована на даху будинку. Триває монтаж басейну. Розпочато озеленення даху будинку.
▪️ У паркінгу кварталу А завершено фарбування стін та стелі та влаштування промислової підлоги на 1-му рівні. Триває монтаж системи пожежогасіння.

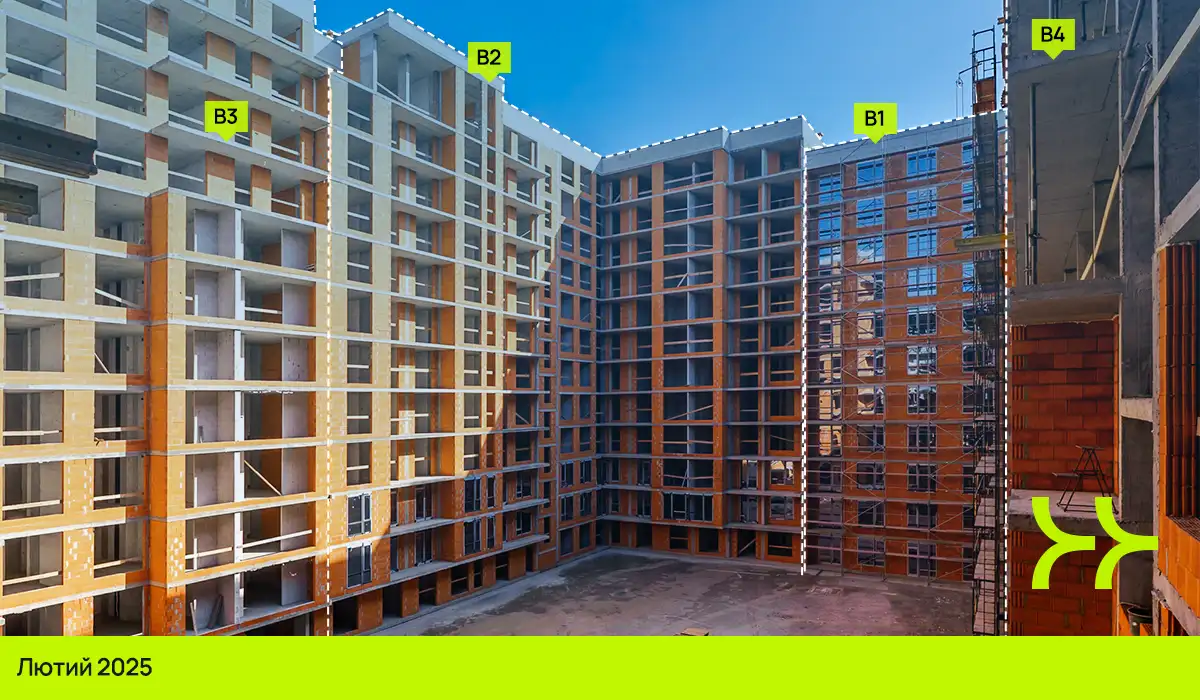

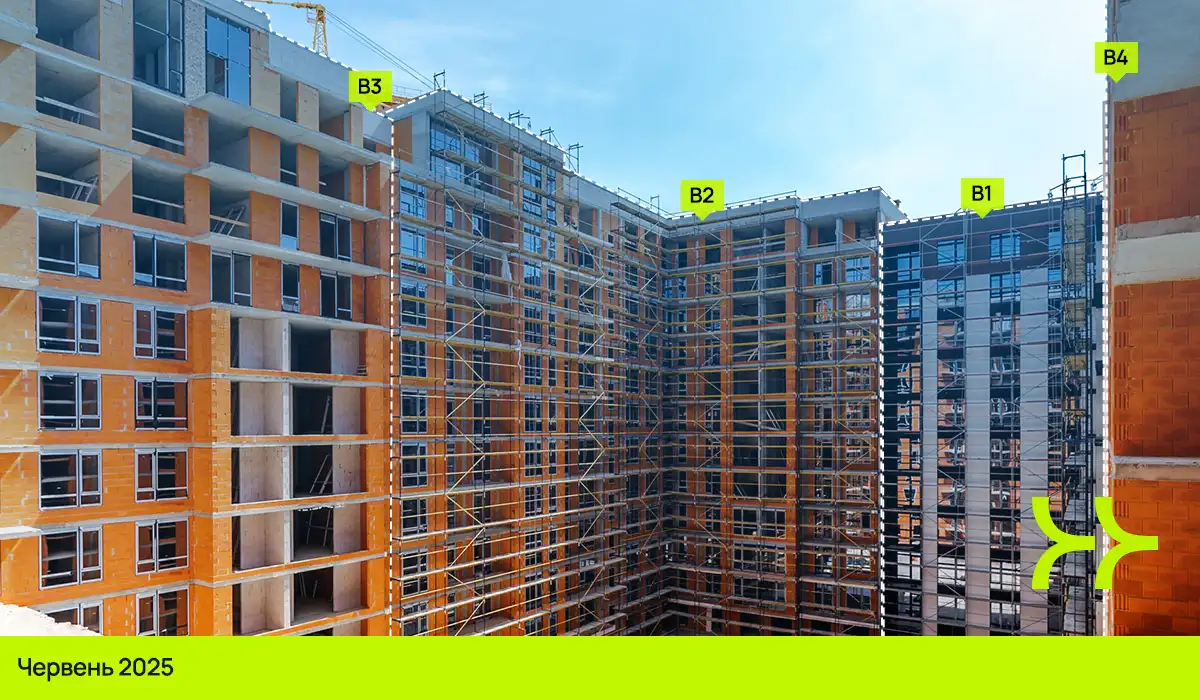

✅ Старанно працюємо над оздобленням кварталу В.
▪️ У секції В1 завершено скління всіх поверхів та штукатурення стін квартир і коридорів. Тривають фасадні роботи (готовність 80%).
▪️ У секції В2 виконано скління з 2-го по 9-й поверхи. Триває скління 10-го і 11-го поверхів. Розпочато і триває штукатурення стін квартир і коридорів.
▪️ У секції В3 завершено мурування всіх поверхів. Завершено скління з 2-го по 8-й поверх. Триває скління 9-го поверху.
▪️ У секції В4 зведено монолітний каркас. Змуровано зовнішні та внутрішні стіни з 5-го по 11-й поверхи. Триває мурування зовнішніх стін 13-го та внутрішніх стін 12-го поверхів.
▪️ У паркінгу кварталу В завершено монолітні роботи.

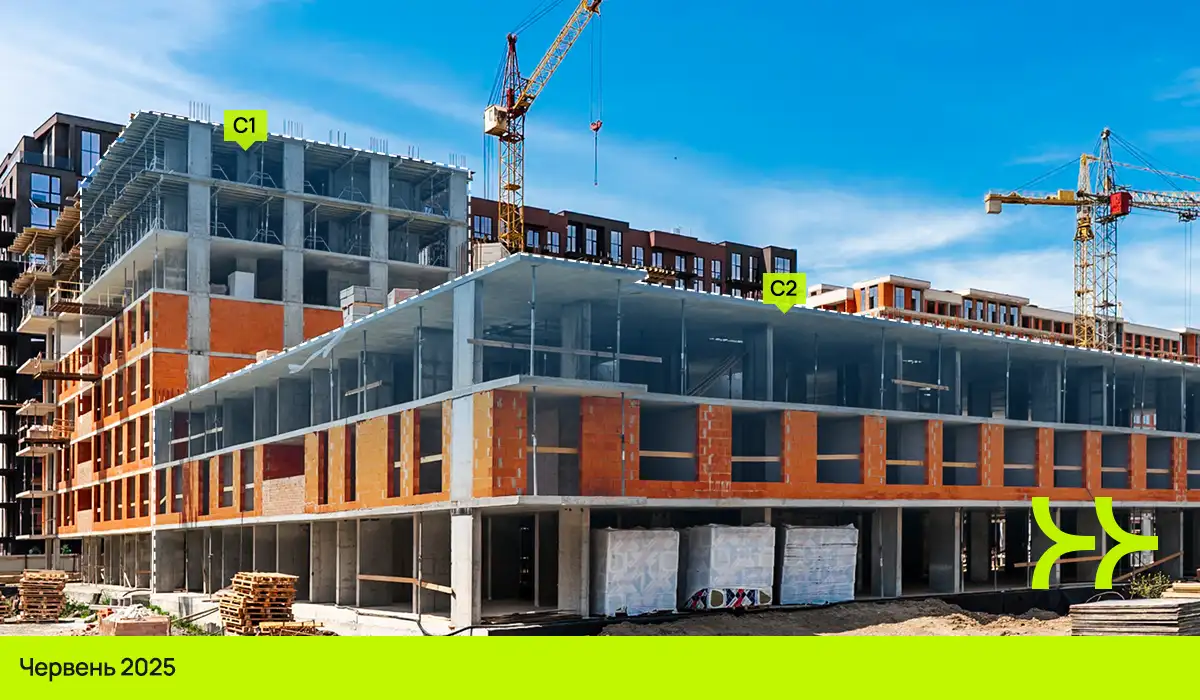

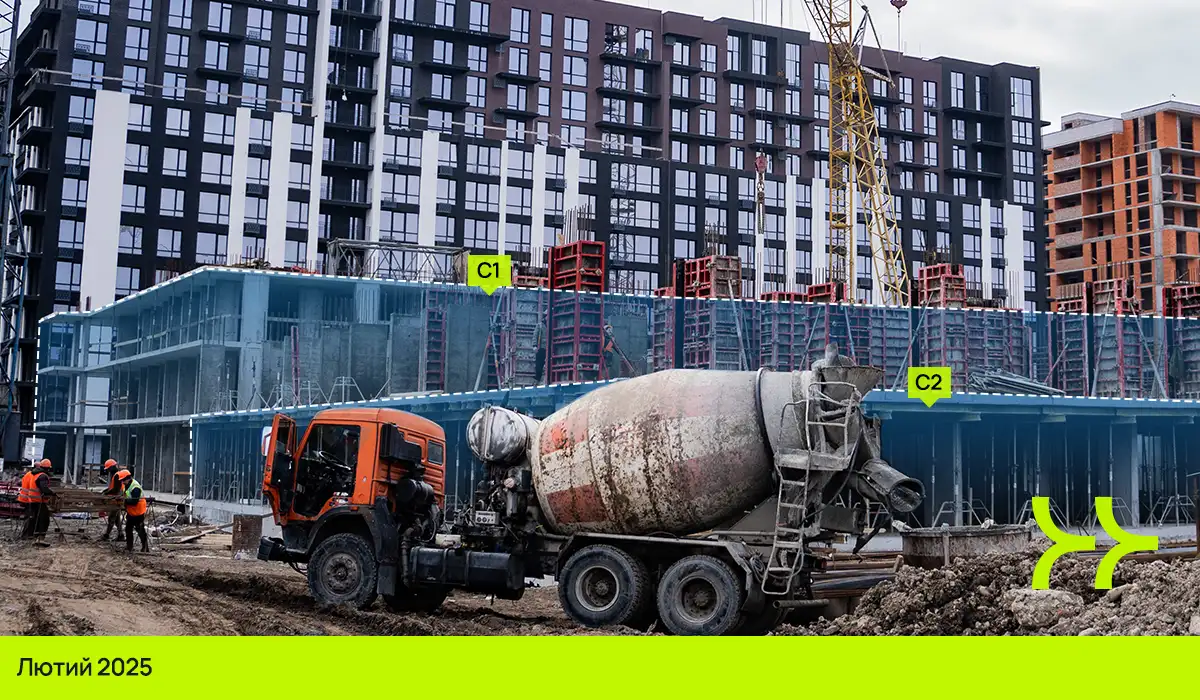

✅ Триває активне зведення кварталу С.
▪️ У секції С1 поверхи з 4-го по 7-й виконано конструктивами на 100%. Завершено мурування зовнішніх стін та триває мурування внутрішніх стін 4-го і 5-го поверхів.
▪️ У секції С2 поверхи з 1-го по 3-й виконано конструктивами на 100%. Триває мурування зовнішніх стін 2-го поверху.
▪️ У секції С3 завершено вдавлювання паль. Триває влаштування фундаментних ростверків.
▪️ У секції С4 1-й та 2-й поверхи виконано конструктивами на 100%. Завершено влаштування вертикальних елементів 3-го поверху. Триває влаштування плити перекриття 3-го поверху.
▪️ У паркінгу кварталу С завершено влаштування фундаментних ростверків та вертикальних елементів цокольного поверху.
✅ Квартал S з кожним місяцем росте на очах.
▪️ У секції S2 завершено скління всіх поверхів. Розпочато та тривають фасадні роботи. Триває штукатурення стін квартир і коридорів та монтаж електропостачання.
▪️ У секції S3 поверхи з 5-го по 8-й виконано конструктивами на 100%. Завершено влаштування вертикальних елементів 9-го поверху. Триває влаштування плити перекриття 9-го поверху. Завершено мурування зовнішніх і внутрішніх стін з 1-го по 5-й поверхи. Триває мурування зовнішніх і внутрішніх стін 6-го поверху.
▪️ У секції S4 поверхи з 4-го по 8-й виконано конструктивами на 100%. Триває влаштування вертикальних елементів 9-го поверху. Завершено мурування зовнішніх і внутрішніх стін з 1-го по 5-й поверхи. Триває мурування зовнішніх і внутрішніх стін 6-го поверху.
▪️ У секції S5 поверхи з 4-го по 10-й виконано конструктивами на 100%. Триває мурування зовнішніх і внутрішніх стін 8-го поверхів.
▪️ У секції S6 завершено вдавлювання та зрубку паль і влаштування монолітних ростверків. Поверхи цокольний, 1-й та 2-й виконано конструктивами на 100%. Триває влаштування вертикальних елементів 3-го поверху.
▪️ У паркінгу кварталу S завершено монолітні роботи 2-х рівнів.
