Динаміка будівництва ЖК Manhattan UP: червень 2025 – жовтень 2025
Динаміка будівництва ЖК Manhattan UP: червень 2025 – жовтень 2025

3 Листопада, 2025

1/

Динаміка будівництва ЖК Manhattan UP: червень 2025 – жовтень 2025

Любимо ділитися з вами прогресом будівництва та показувати моменти розвитку наших проєктів. Адже саме так – цеглина за цеглиною, поверх за поверхом – будується дім, у якому зовсім скоро засяє світло у вікнах.

Ось що змінилося за останні п’ять місяців на будівельному майданчику Manhattan UP ⤵️

✅ Квартал А
▪️Ми завершили внутрішнє оздоблення коридорів та декоративне оздоблення холу.
▪️Працювали над монтажем чаші басейну та оздобленням тераси загального користування на даху будинку. Завершили укладання там декоративного каменю. Тепер триває влаштування терасної дошки.
▪️Тривають роботи з благоустрою території кварталу. А саме: влаштування бруківки та озеленення території.
▪️У підземному паркінгу завершили фарбування стін і стелі та монтаж системи пожежогасіння. Триває нанесення розмітки.

✅ Квартал В
▪️У секції В1 завершено фасадні роботи.
▪️У секції В2 завершено скління всіх поверхів. Триває штукатурення стін квартир і коридорів. Тривають фасадні роботи.
▪️У секції В3 завершено скління всіх поверхів. Тривають фасадні роботи.
▪️У секції В4 змуровані всі зовнішні та внутрішні стіни. Завершено скління всіх поверхів. Тривають фасадні роботи.
▪️У паркінгу кварталу В завершено всі монолітні роботи. Триває влаштування гідроізоляції.

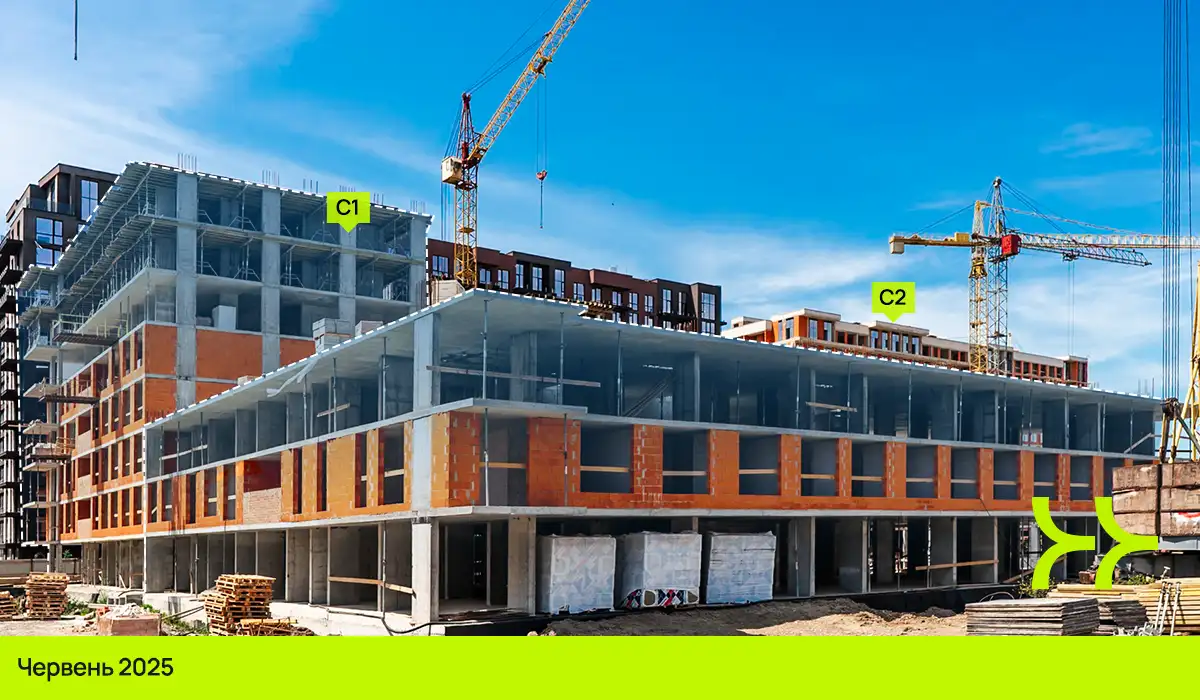

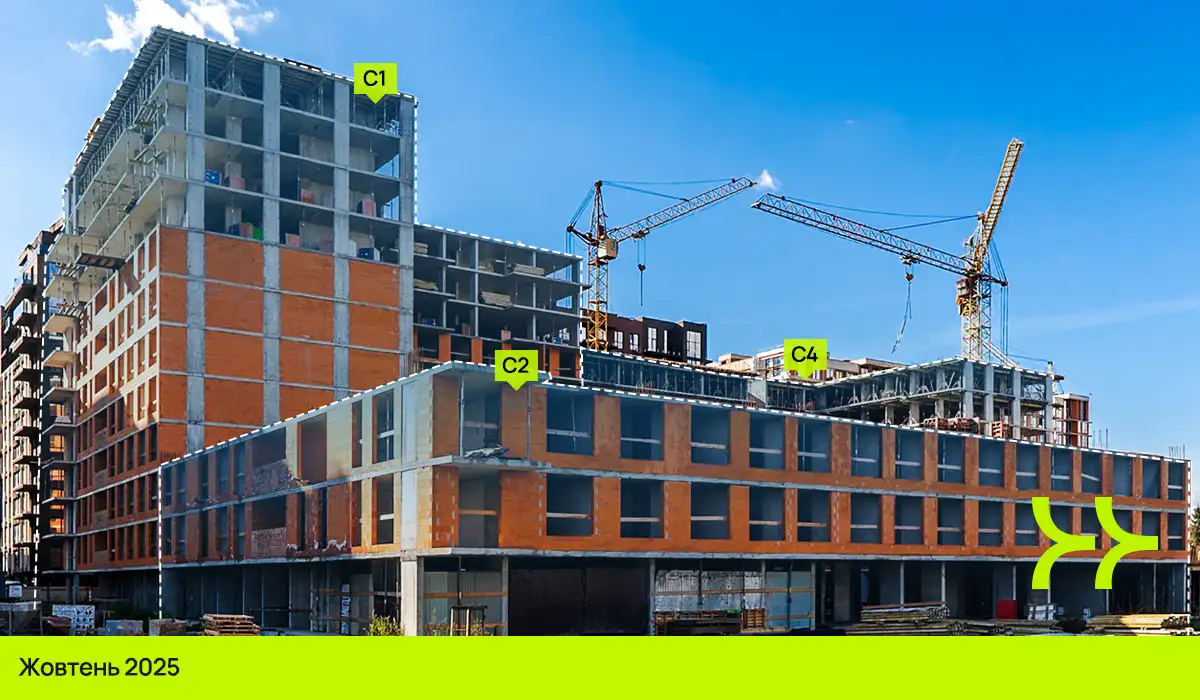

✅ Квартал С
▪️У секції С1 поверхи з 6-го по 12-й виконані конструктивами на 100%. Триває влаштування вертикальних елементів 13-го поверху. Завершено мурування зовнішніх і внутрішніх стін з 4-го по 8-й поверхи.
▪️У секції С2 поверхи з 1-го по 3-й виконані конструктивами на 100%. Завершено мурування зовнішніх та внутрішніх стін 3-го поверху.
▪️У секції С3 цокольний поверх виконаний конструктивами на 100%. Завершено влаштування вертикальних елементів 1-го поверху. Триває влаштування плити перекриття 1-го поверху.
▪️У секції С4 поверхи з 2-го по 6-й виконані конструктивами на 100%. Завершено влаштування вертикальних елементів 7-го поверху. Триває влаштування плити перекриття 7-го поверху. Завершено мурування зовнішніх стін 2-го поверху. Триває мурування зовнішніх стін 3-го поверху.
▪️У паркінгу кварталу С завершено влаштування фундаментних ростверків та вертикальних елементів цокольного поверху.

✅ Квартал S
▪️У секції S2 виконані фасадні роботи (готовність 95%). Завершено штукатурення стін квартир і коридорів. Виконано внутрішнє оздоблення під’їзду (готовність 60%).
▪️У секції S3 поверхи з 9-го по 13-й виконані конструктивами на 100%. Завершено мурування зовнішніх і внутрішніх стін з 5-го по 10-й поверхи. Розпочато мурування зовнішніх стін 11-го поверху.
▪️У секції S4 поверхи з 8-го по 11-й виконані конструктивами на 100%. Розпочато влаштування вертикальних елементів 12-го поверху. Завершено мурування зовнішніх і внутрішніх стін з 6-го по 10-й поверхи.
▪️У секції S5 завершені всі монолітні роботи. Завершено мурування зовнішніх і внутрішніх стін. Завершено скління з 2-го по 9-й поверхи. Розпочато скління 10-го поверху. Триває штукатурення стін квартир і коридорів з 2-го по 6-й поверхи. Розпочаті фасадні роботи.
▪️У секції S6 поверхи з 2-го по 8-й виконані конструктивами на 100%. Завершено влаштування вертикальних елементів 9-го поверху. Триває влаштування плити перекриття 9-го поверху. Завершено мурування зовнішніх та внутрішніх стін 2-го і 5-го поверхів.
▪️У паркінгу кварталу S завершені всі монолітні роботи.
