Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈
Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈
Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈
Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈
Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈
Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈
Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈

29 Лютого, 2024

1/

Динаміка будівництва житлового району «Manhattan UP»: серпень 2023 – лютий 2024 📈

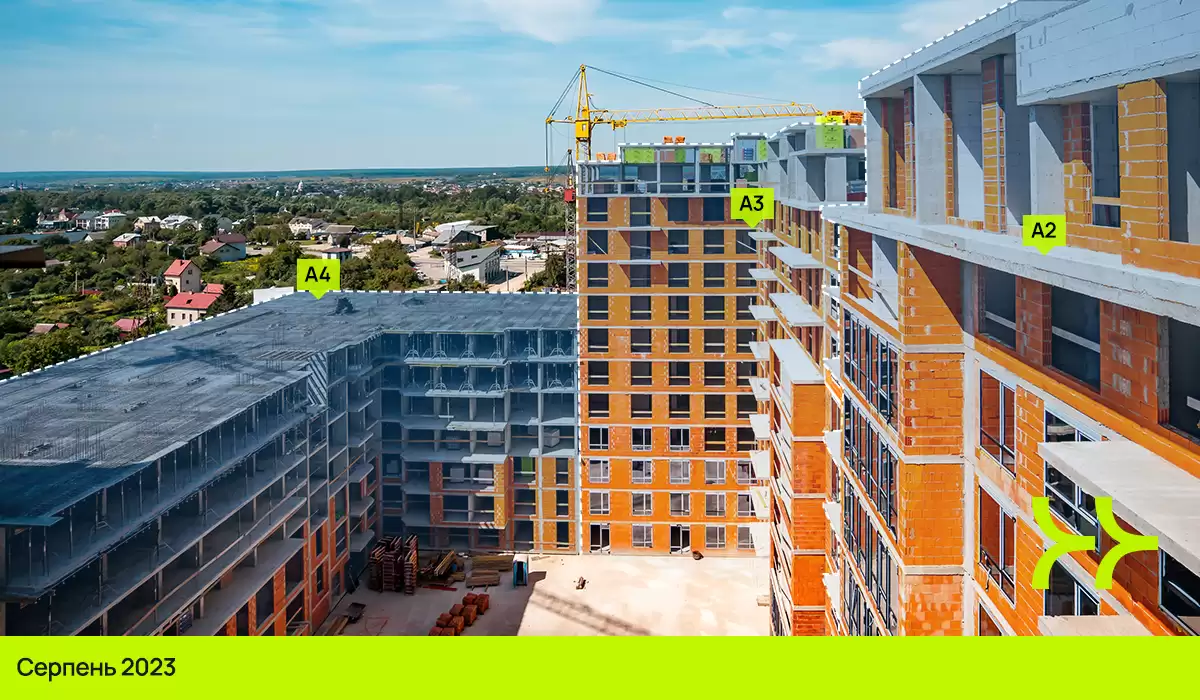

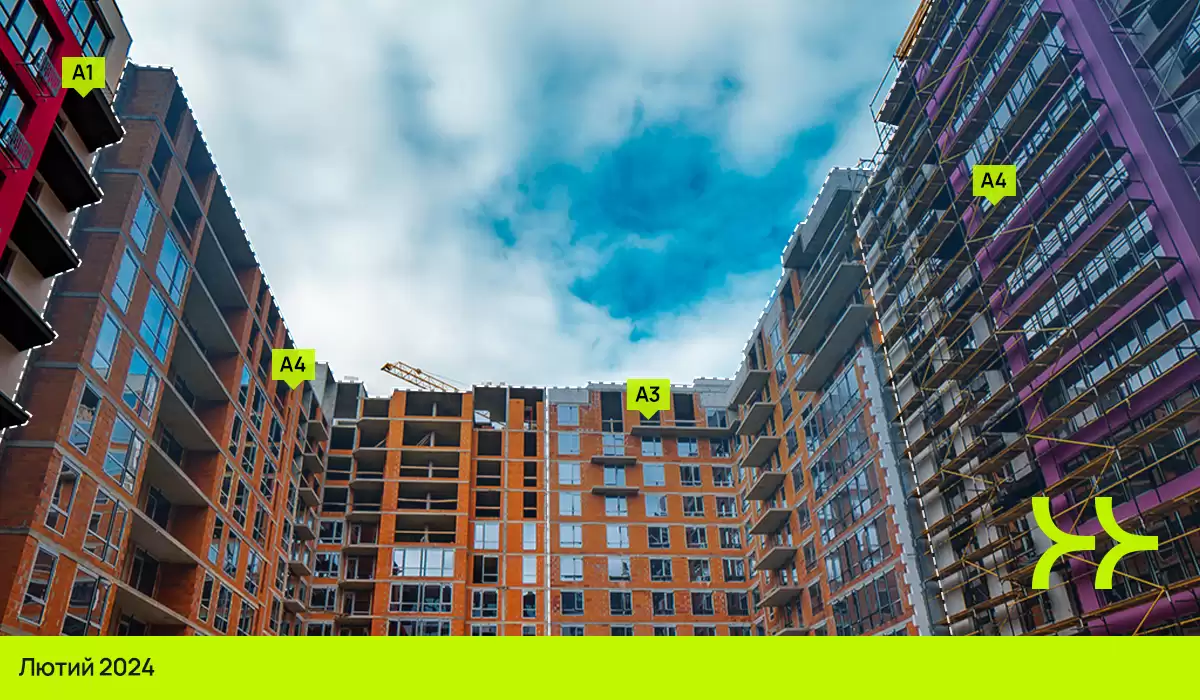

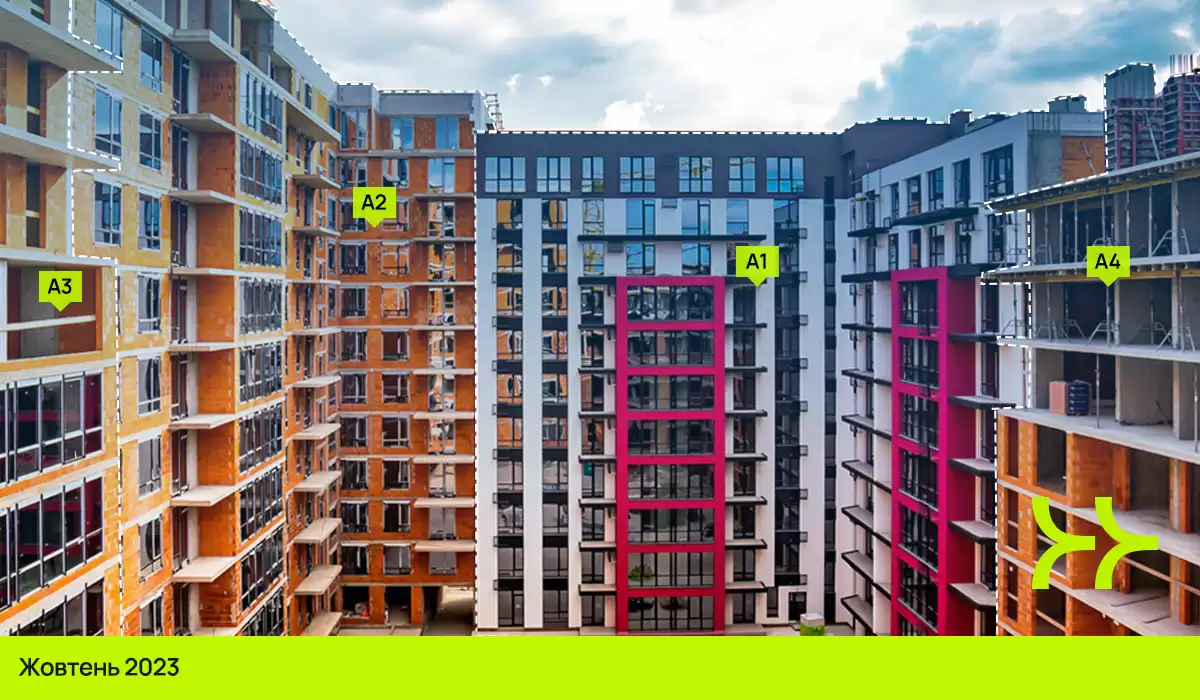

Протягом шести місяців роботи над проєктом «Manhattan UP» ми досягли значного прогресу. Ми успішно завершили велику кількість будівельних робіт у житловому районі. Прогрес чітко видно на фотографіях, які ми прикріпили нижче.

🔸Секція А1
Завершено роботи з влаштування внутрішніх електричних мереж.
Завершено монтаж ліфтів.
Завершено влаштування даху.
Завершено оздоблення вентиляційних каналів натуральним клінкером.
Завершено роботи з влаштування внутрішніх мереж опалення.
Виконано оздоблення сходових та коридорів на 50%.
Виконано влаштування щебеневої підготовки під комори.
Триває монтаж вхідних дверей.

🔸Секція А2
Завершено мурування комерційних приміщень.
Виконано скління 11-12-го поверхів.
Завершено монтаж ліфтів.
Виконано фасадні роботи на 50%.
Завершено влаштування внутрішніх мереж електропостачання.
Завершується штукатурення квартир.
Завершено влаштування стяжки на сходових.
Триває влаштування промислової підлоги в коридорах.
Розпочато оздоблення коридорів та сходової.

🔸Секція А3
Завершено мурування комерційних приміщень.
Житловий 12-й поверх виконано конструктивами на 100%.
Змуровано внутрішні стіни та зовнішні стіни.
Розпочато мурування внутрішніх стін 12-го поверху.
Завершено мурування міжквартирних та міжкімнатних стін.
Виконано скління 4-11-го поверхів.
Завершено влаштування ухильної напівсухої стяжки.
Завершено штукатурення стін 1-8-го поверхів.
Розпочато штукатурення сходової.

🔸Секція А4
Житлові 7-11-й поверхи виконано конструктивами на 100%.
Змуровано зовнішні та внутрішні стіни 3-10-го поверхів.
Триває монтаж вікон.

🔸Секція В1
Розпочато будівництво секції.
Технічний поверх завершено конструкціями.
Житлові 1-6-й поверхи виконано конструктивами на 100%.
Триває мурування зовнішніх стін 4-го поверху.
Триває мурування внутрішніх стін 3-го поверху.

🔸Секція В2
Технічний поверх завершено конструкціями.
1-2-ий поверхи виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 3-го поверху.

🔸Розпочато будівництво секцій В3, В4 і C1

🔸Паркінг 2
Триває влаштування щебеневої підготовки.
