Стан будівництва житлового району Manhattan UP на 26.08.2025
Квартал А
Триває оздоблення терас загального користування на даху.

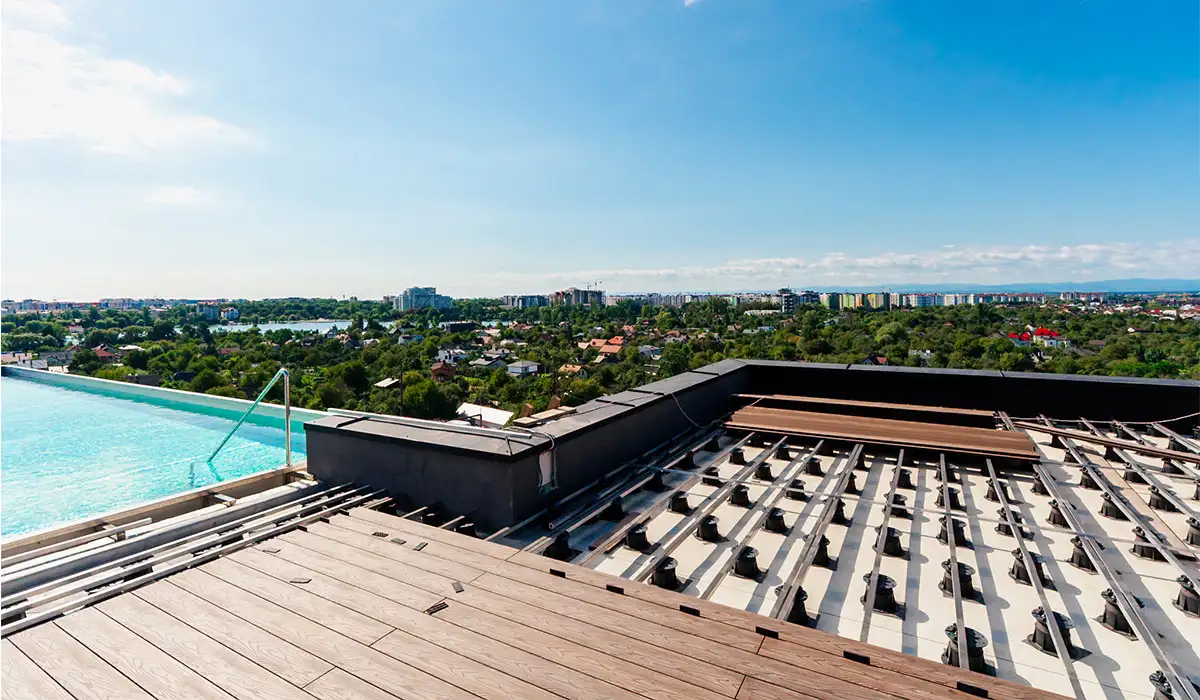

Триває влаштування терасної дошки на даху.
Триває озеленення даху будинку.

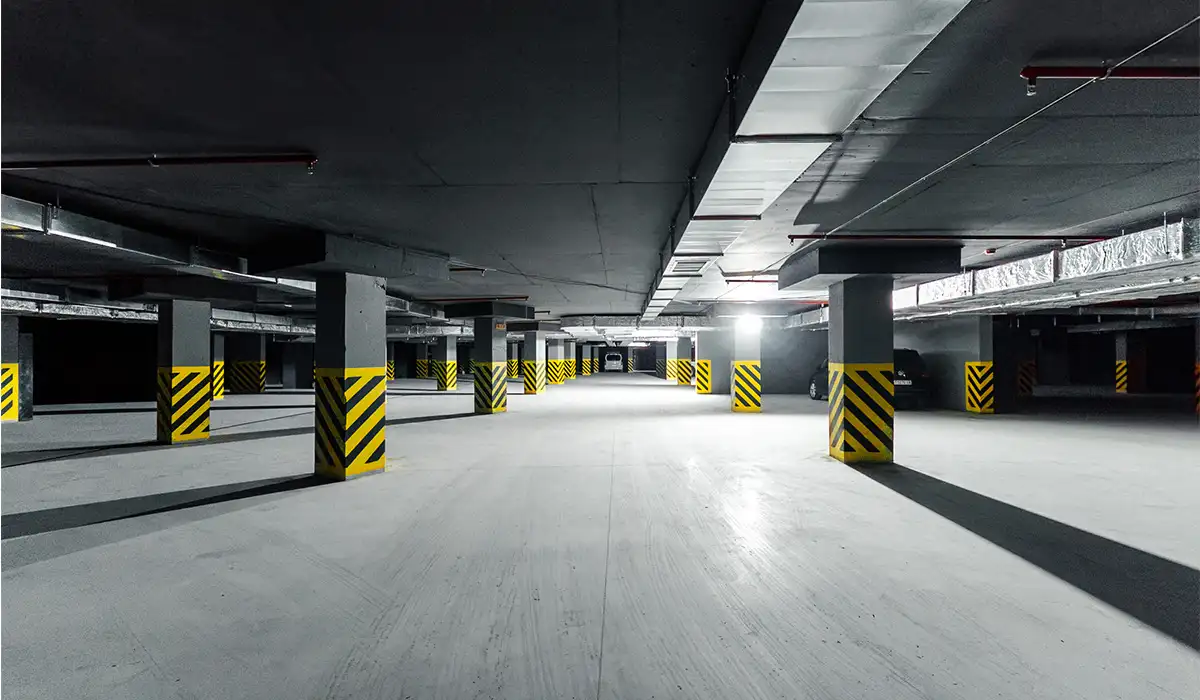

Паркінг 1
Виконано монтаж системи пожежогасіння на 90%.
Благоустрій
Виконано влаштування бруківки на 25%.
Виконано озеленення території на 40%.
Секція В1

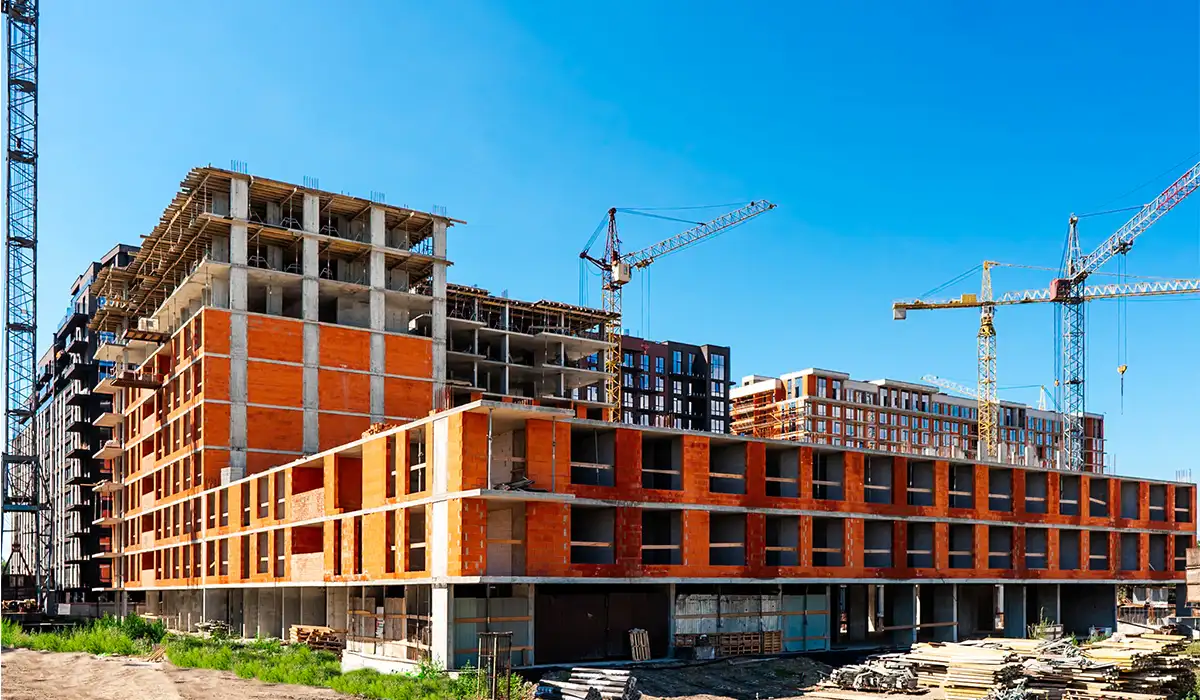

Виконано фасадні роботи на 80%.
Секція В2

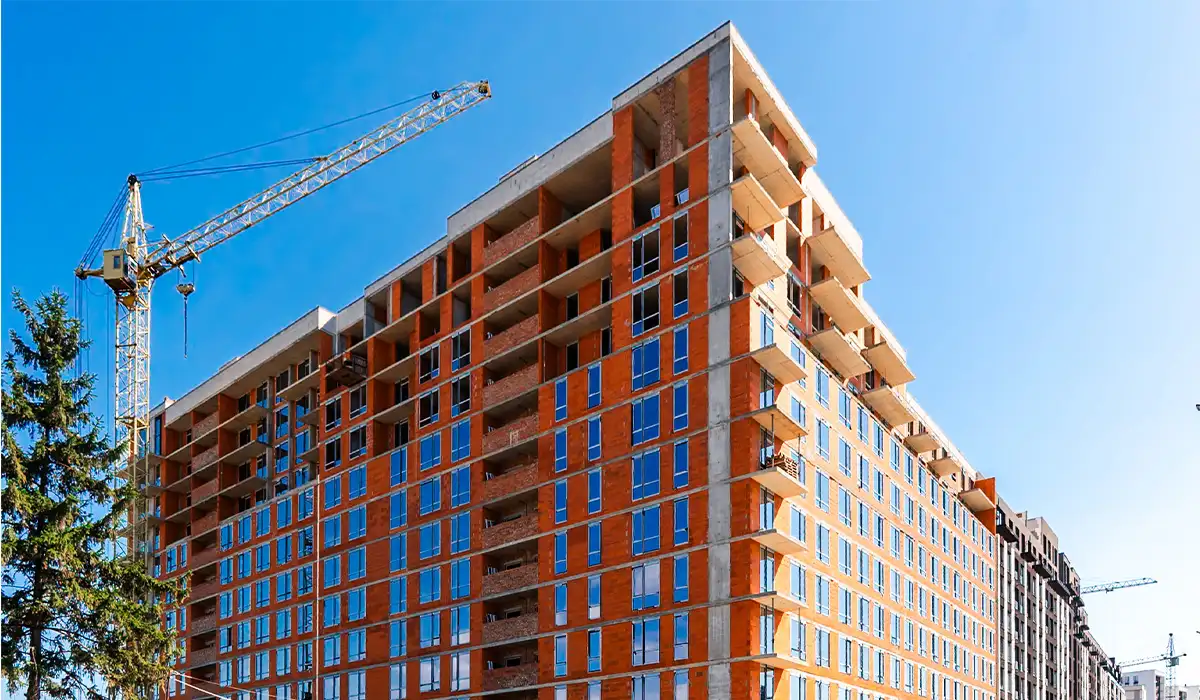

Виконано фасадні роботи на 42%.
Завершено монтаж алюмінієвих конструкцій з 2-го по 13-й поверх.
Триває штукатурення стін квартир і коридорів 4-го поверху. 7 триває
Секція В3
Виконано фасадні роботи на 17%.
Секція В4
Завершено скління з 2-го по 10-й поверх.
Триває скління 11-го поверху.
Паркінг 2
Завершено монолітні роботи.
Секція С1
Поверх 9-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 10-го поверху. Триває влаштування плити перекриття 10-го поверху.
Завершено мурування зовнішніх стін 7-го поверху.
Триває мурування внутрішніх стін 7-го поверху.
Секція С2
Завершено мурування зовнішніх стін 3-го поверху.
Завершено мурування внутрішніх стін 3-го поверху.
Секція С3
Виконано влаштування фундаментних ростверків на 80%.
Секція С4
Поверх 5-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 6-го поверху.
Триває влаштування плити перекриття 6-го поверху.
Триває мурування зовнішніх стін 2-го і 3-го поверхів.
Паркінг 3
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.
Секція S2
Виконано фасадні роботи на 70%.
Виконано штукатурення стін квартир і коридорів на 70%.
Секція S3
Поверх 9-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 10-го поверху.
Триває влаштування плити перекриття 10-го поверху.
Триває мурування зовнішніх стін 6-го поверху.
Триває мурування внутрішніх стін 6-го поверху.
Секція S4
Завершено мурування зовнішніх стін з 6-го по 8-й поверх.
Триває мурування зовнішніх стін 9-го поверху.
Завершено мурування внутрішніх стін з 6-го по 8-й поверх.
Секція S5
Поверх 11-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 12-го поверху.
Триває влаштування плити перекриття 12-го поверху.
Секція S6
Поверх 5-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 6-го поверху.
Триває мурування зовнішніх стін 2-го і 3-го поверхів.
Триває мурування внутрішніх стін 2-го і 3-го поверхів.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
