Стан будівництва житлового району «Manhattan UP» на 26.01.2025
🔹 Секція А1
Виконано влаштування перильного огородження балконів на 80%.
Виконано влаштування комерційного фасаду на 75%.
🔹 Секція А2
Виконано внутрішнє оздоблення сходової на 95%.
Виконано влаштування перильного огородження балконів на 65%.
Змонтовані вхідні двері на 85%.
🔹 Секція А3
Виконано влаштування перильного огородження балконів на 60%.
Виконано оздоблення коридорів на 80%.
🔹 Секція А4
Виконано фасадні роботи на 95%.
Виконано влаштування систем опалення квартир на 90%.
🔹 Секція В1
Виконано штукатурення коридорів та квартир з 8-го по 9 поверх включно.
🔹 Секція В2
Завершено мурування всіх поверхів.
Триває скління 2-го і 3-го поверхів.
🔹 Секція В3
Виконано мурування зовнішніх стін 12-го поверху на 80%.
Виконано мурування внутрішніх стін на 50%.
🔹 Секція В4
Виконано влаштування вертикальних елементів 7-го поверху.
🔹 Секція С1

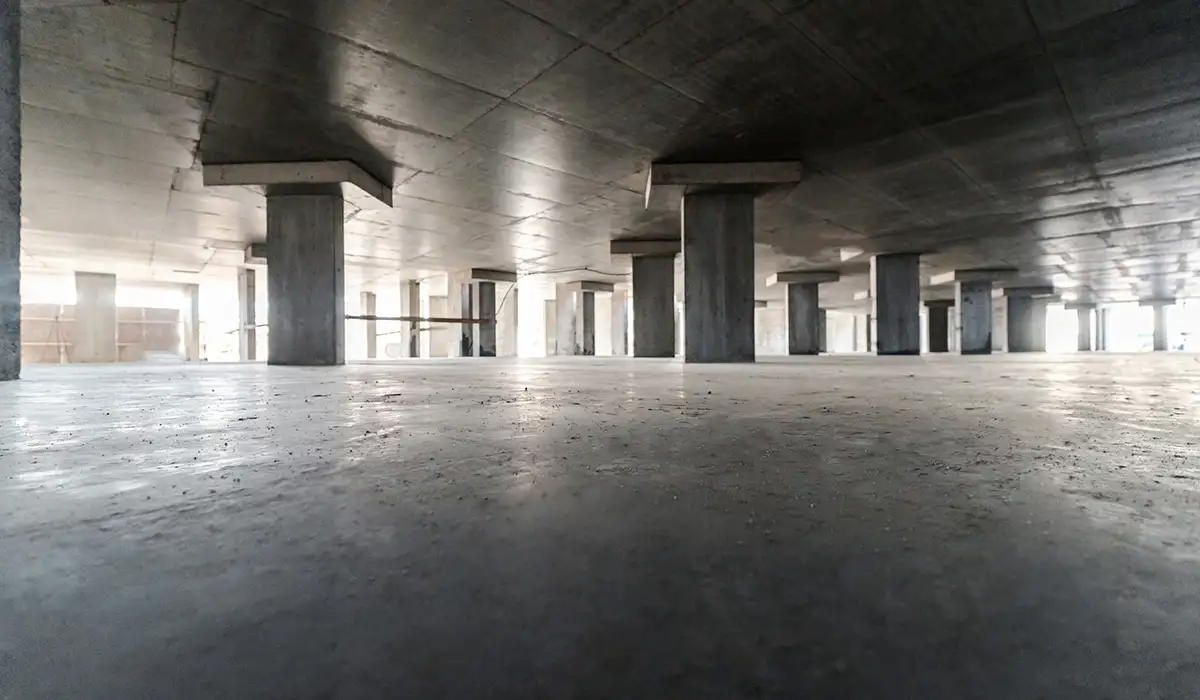

Триває влаштування плити монолітних стін підвалу.
🔹 Секція С2
Завершено влаштування плити перекриття першого поверху.
🔹 Секція С3
Завершено вдавлювання паль.
🔹 Секція С4
Завершено влаштування плити перекриття 1-го поверху.
Завершено влаштування монолітних стін підвалу.
🔹 Паркінг 3
Завершено вдавлювання паль.
Завершено влаштування бетонної підготовки.
Триває влаштування фундаментних ростверків.
🔹 Секція S2
Триває влаштування опалення.
Завершено штукатурення сходових маршів.
🔹 Секція S3
Завершено влаштування плити перекриття 2-го поверху.
🔹 Секція S4
Поверх 2-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 3-го поверху.
🔹 Секція S5
Завершено влаштування плити перекриття цокольного поверху.
🔹 Секція S6
Триває монтаж баштового крана.
