Стан будівництва житлового району Manhattan UP на 25.09.2023

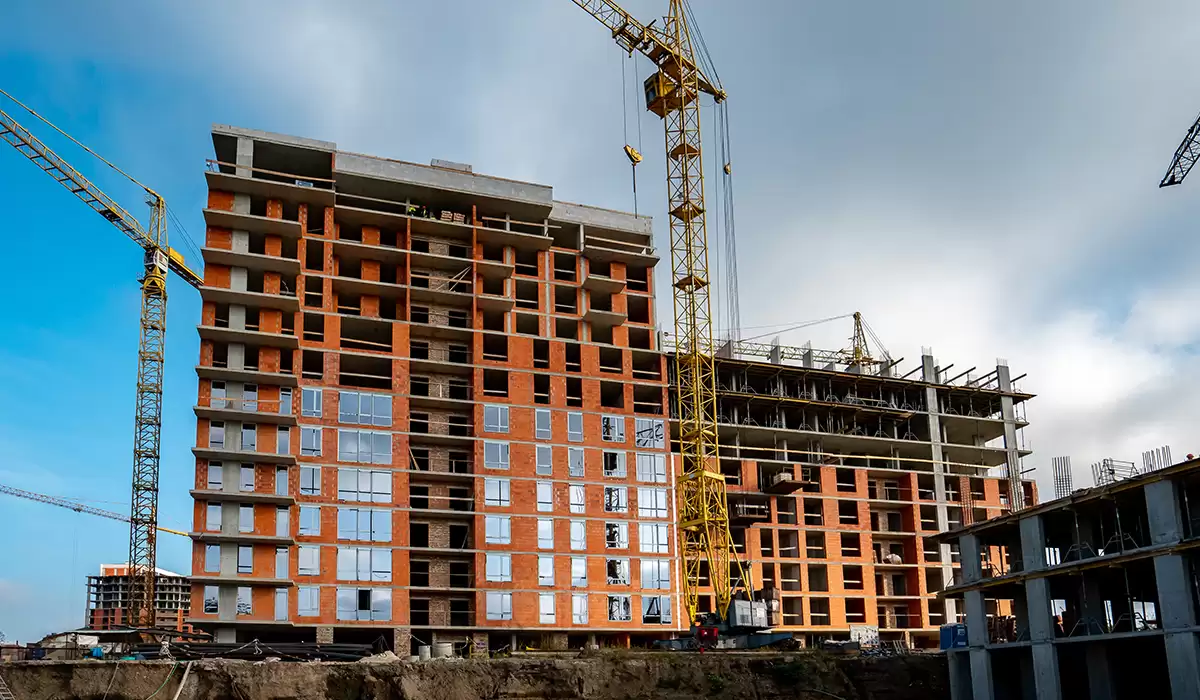

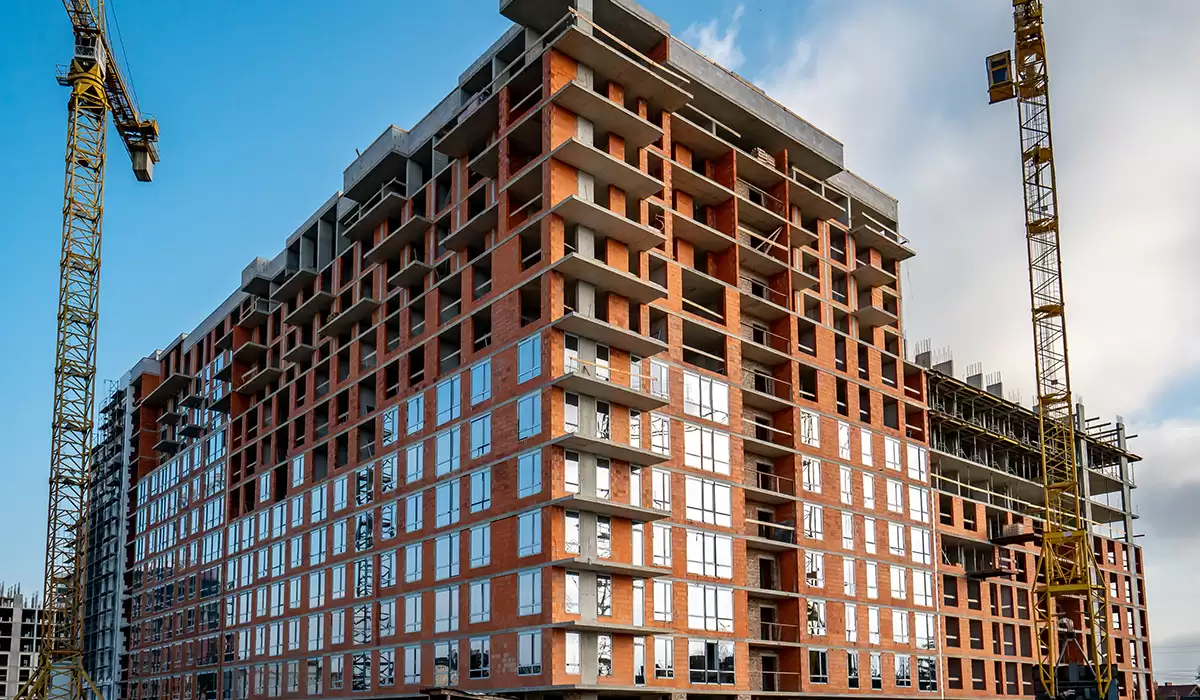

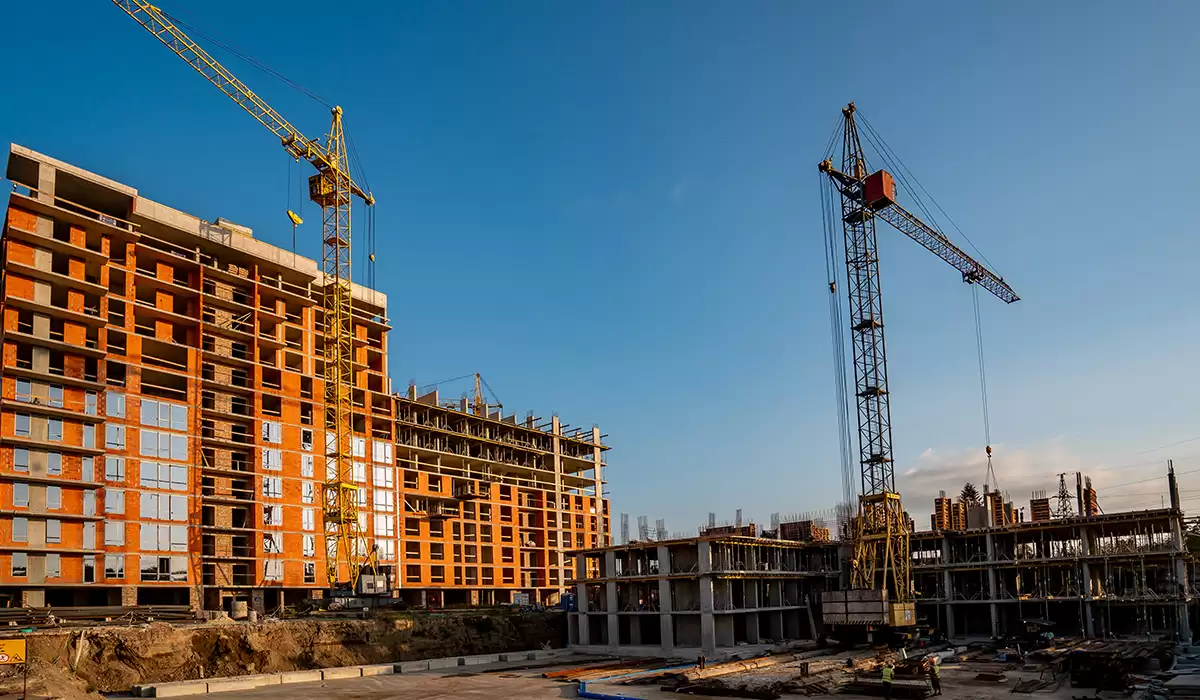

Секція А1

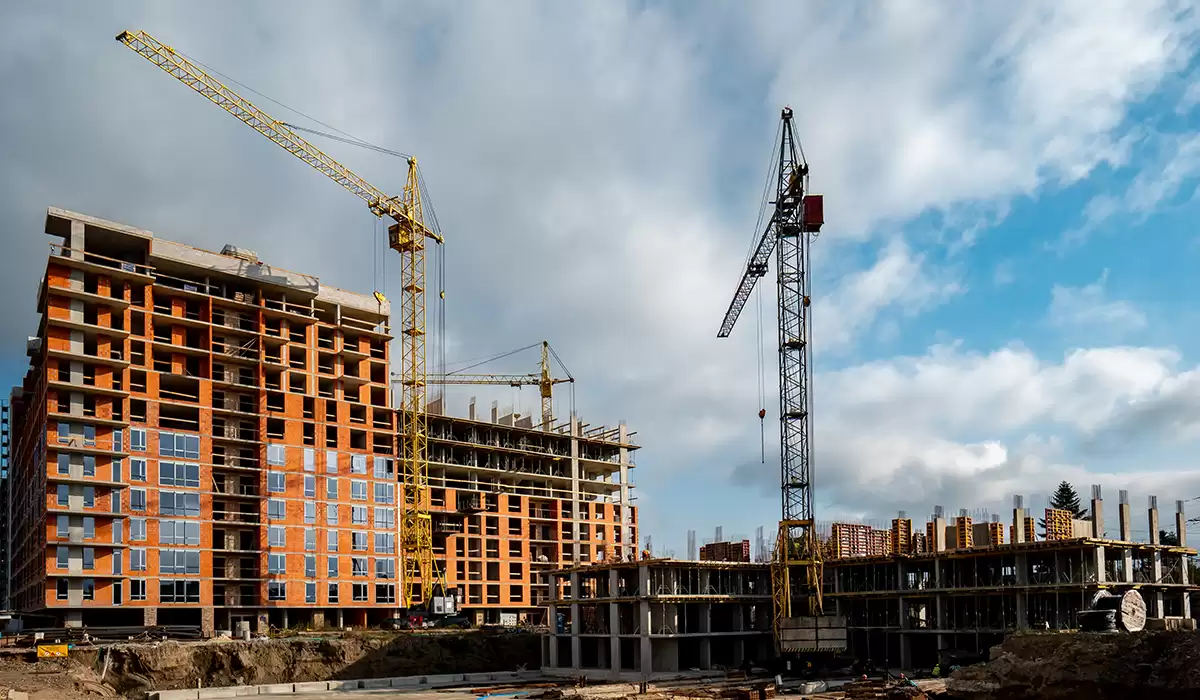

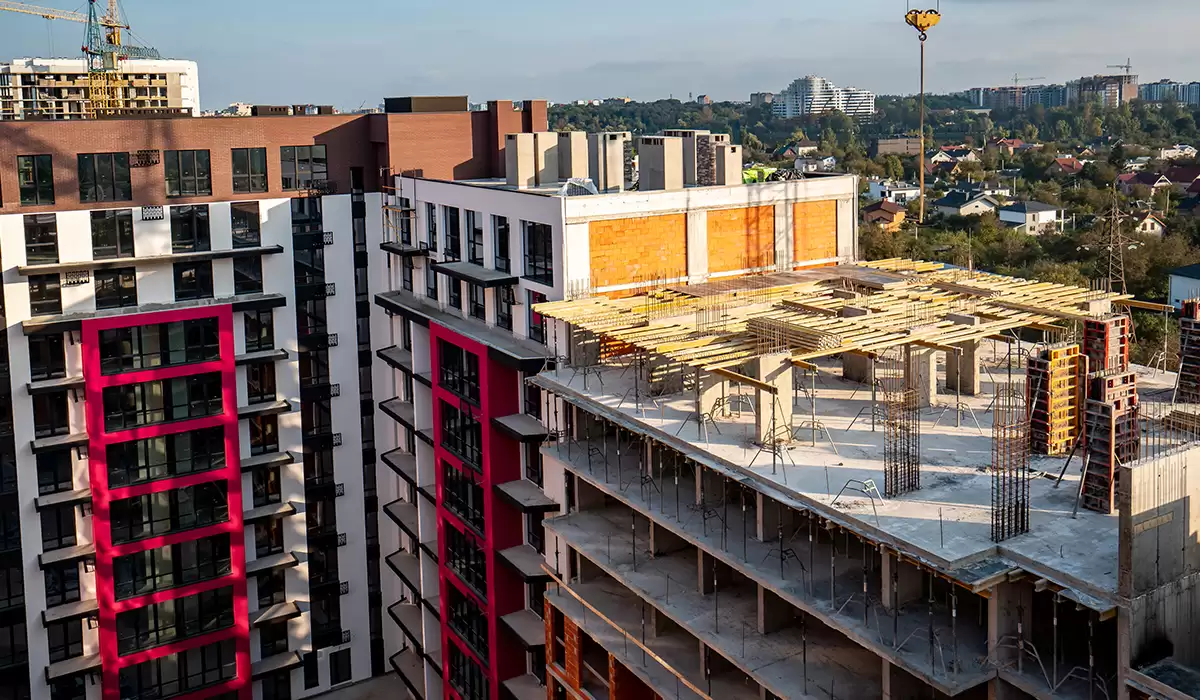

Завершено влаштування даху.
Триває оздоблення вентиляційних каналів натуральним клінкером.
Секція А2

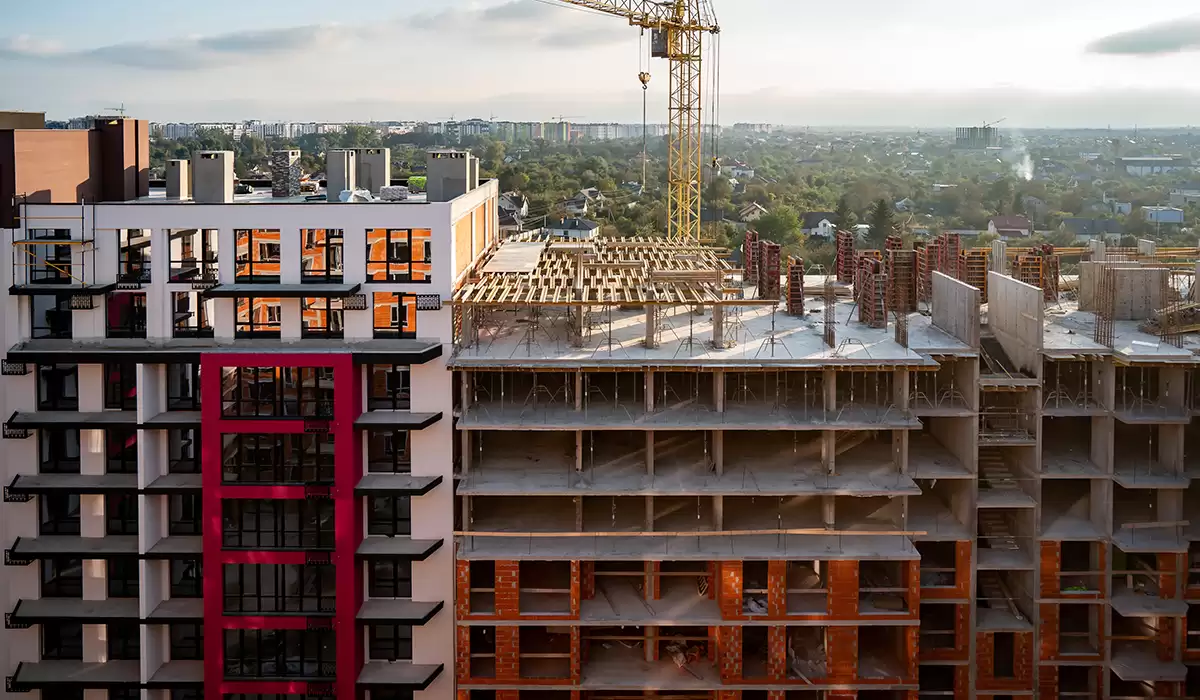

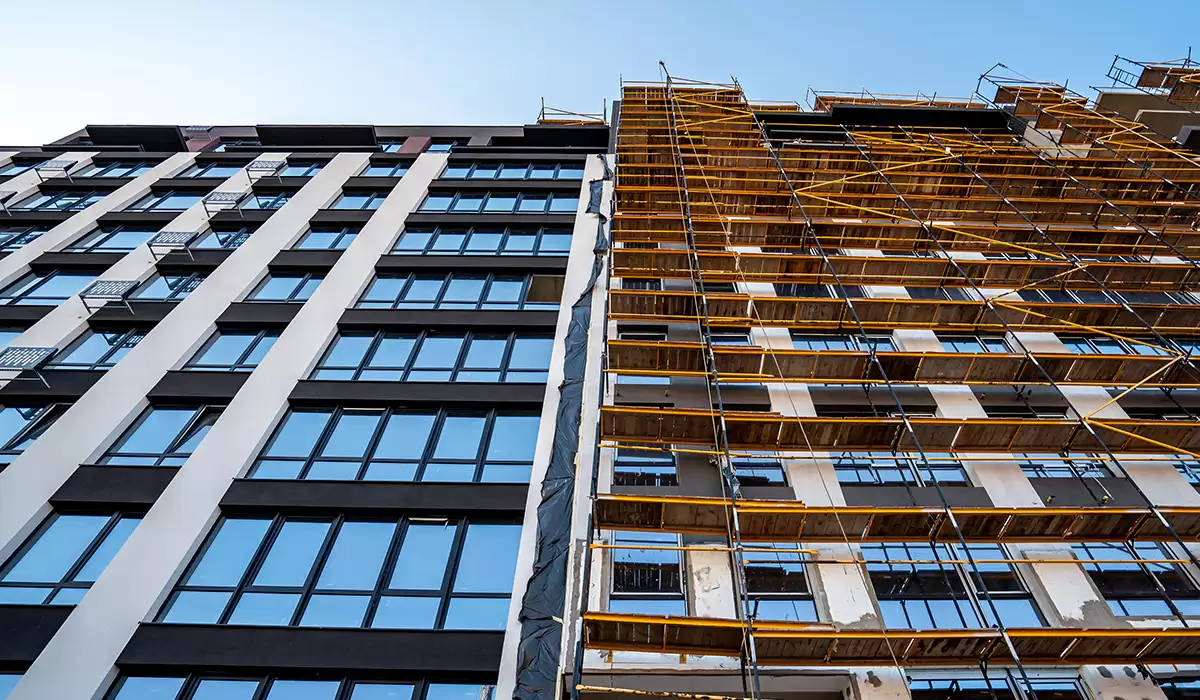

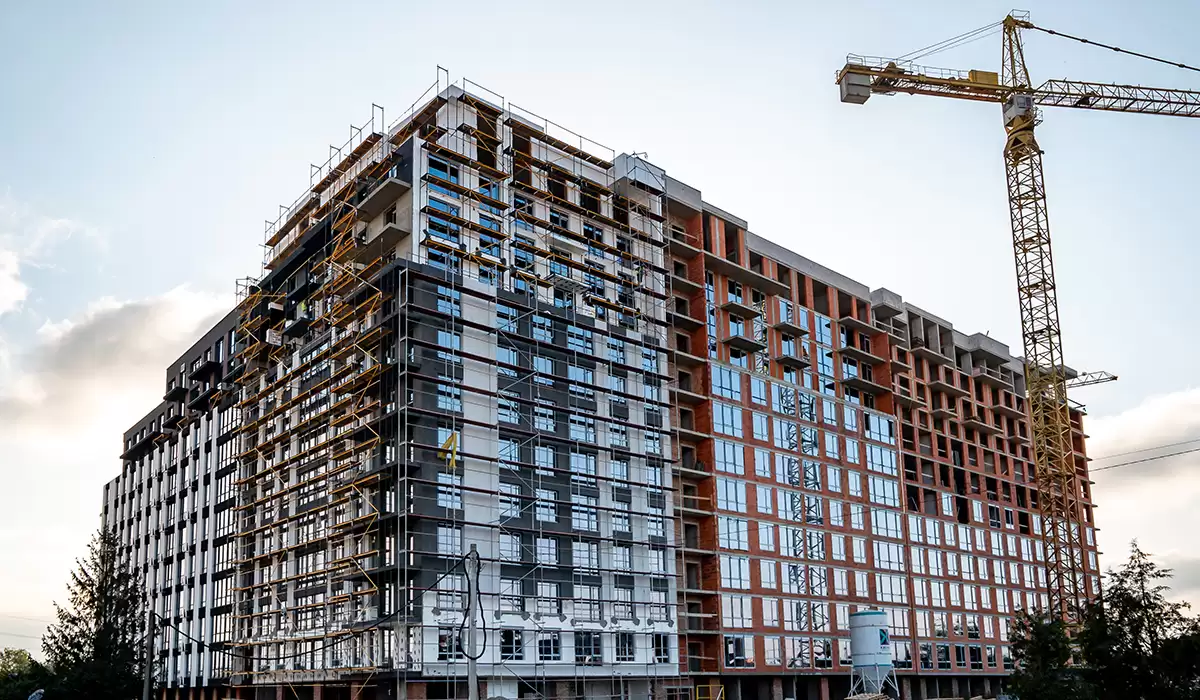

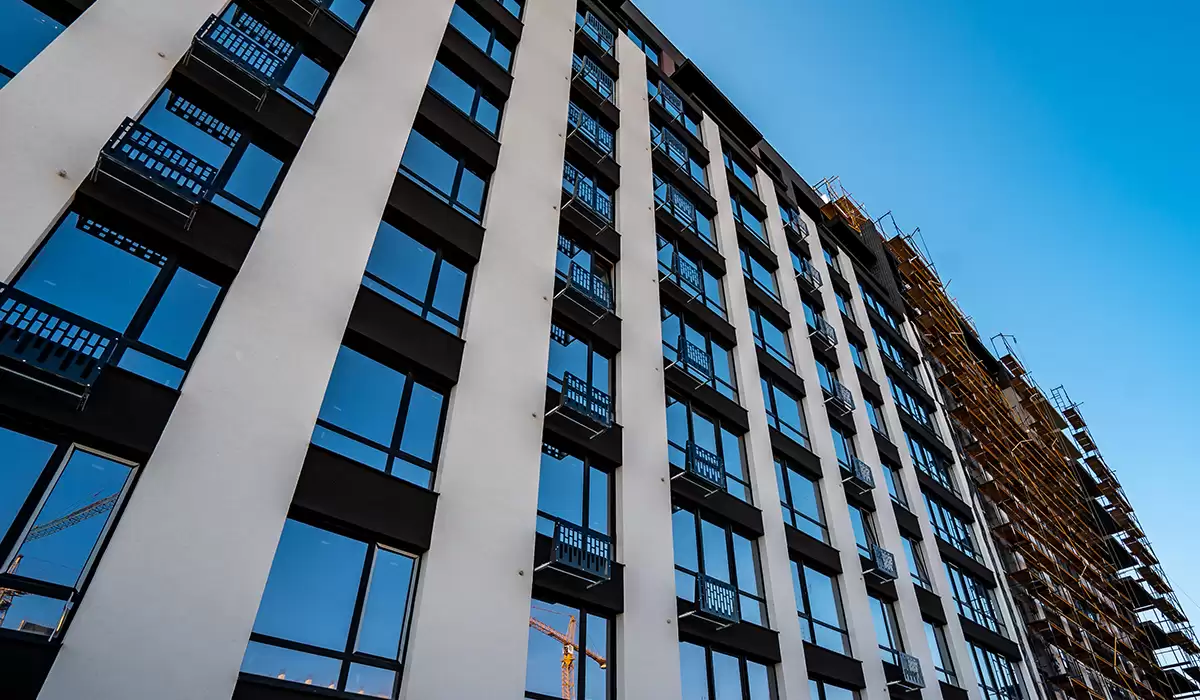

Виконано фасадні роботи на 35%.
Завершено штукатурення квартир внутрішньою гіпсовою штукатуркою 9-го поверху.
Виконано штукатурення квартир внутрішньою гіпсовою штукатуркою 10-го поверху на 50%.

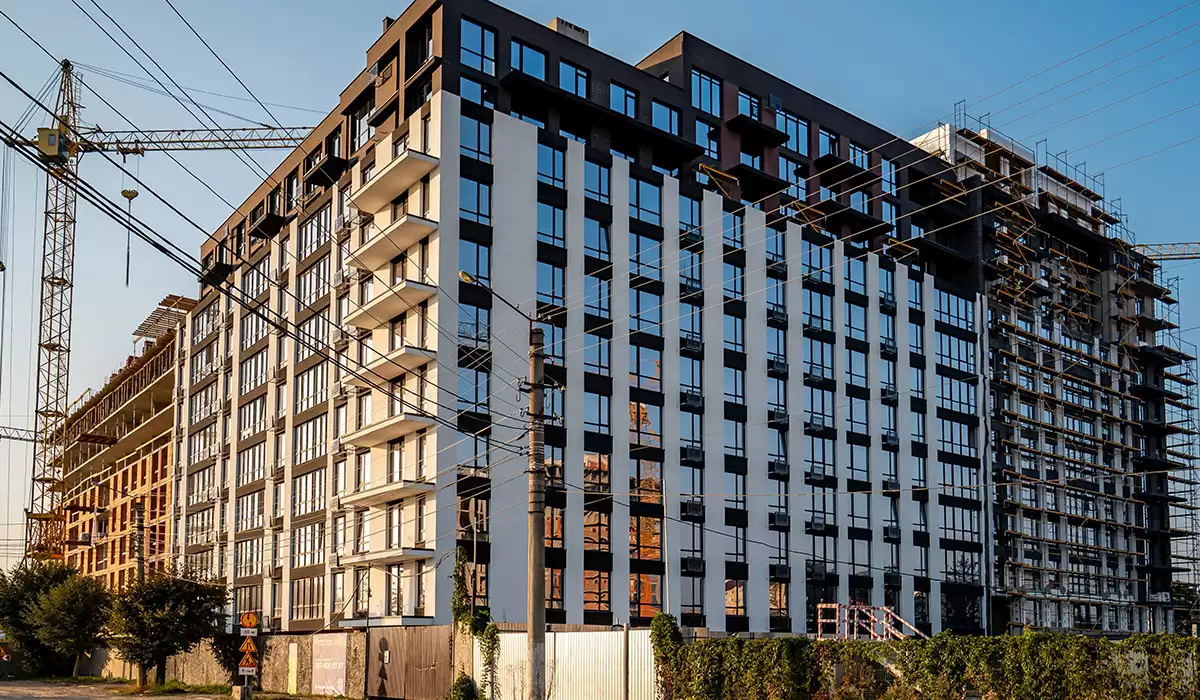

Виконано монтаж ліфтів на 50%.
Завершено монтаж вікон 11-го поверху.
Завершені роботи з влаштування утеплення даху.

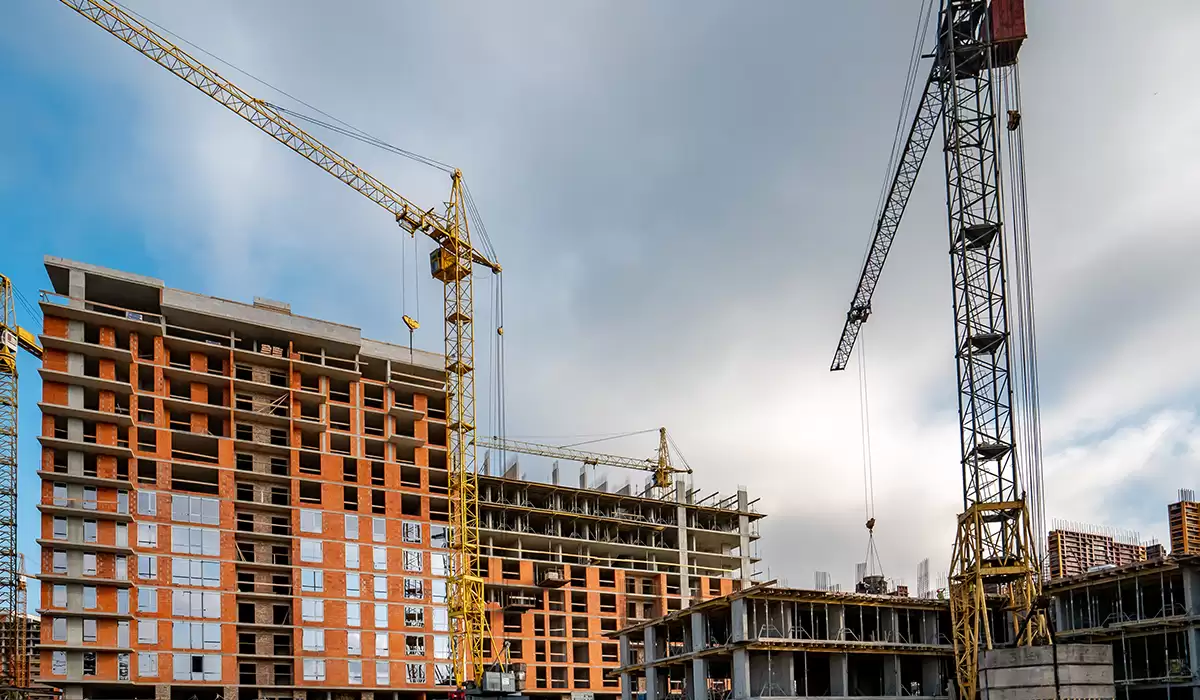

Секція А3

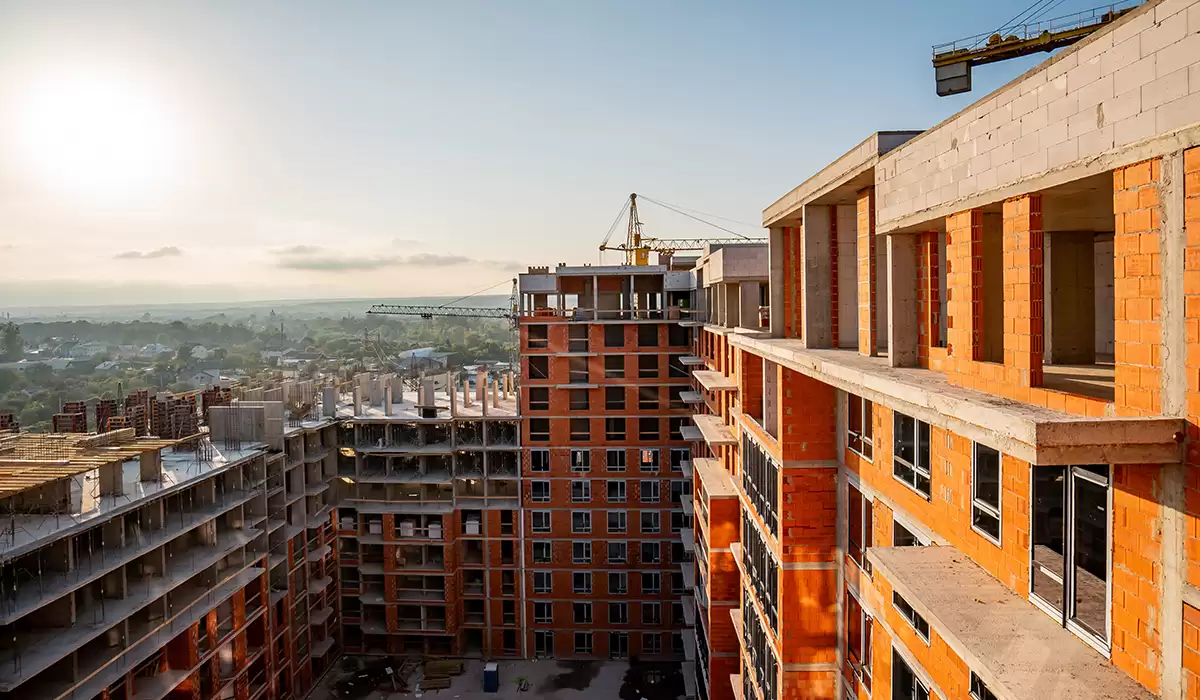

Завершено мурування зовнішніх стін 12-го поверху.
Завершено мурування міжквартирних та міжкімнатних стін.
Завершено монтаж вікон 6-го поверху.
Триває штукатурення стін 1-го поверху.
Секція А4

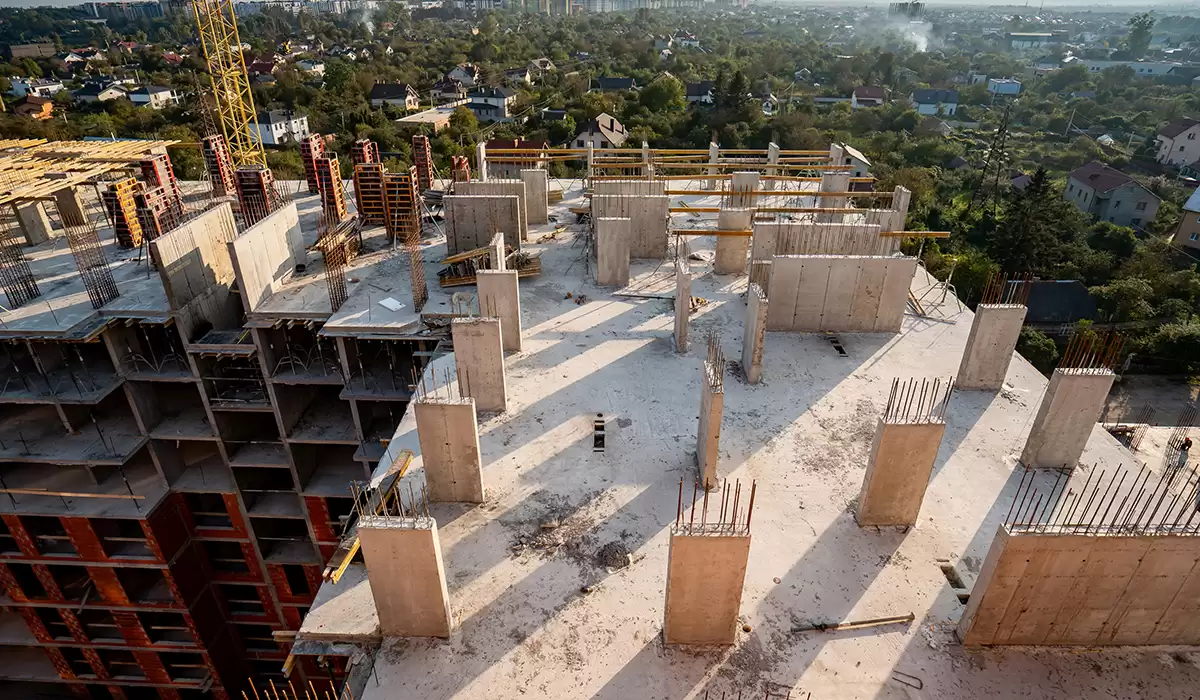

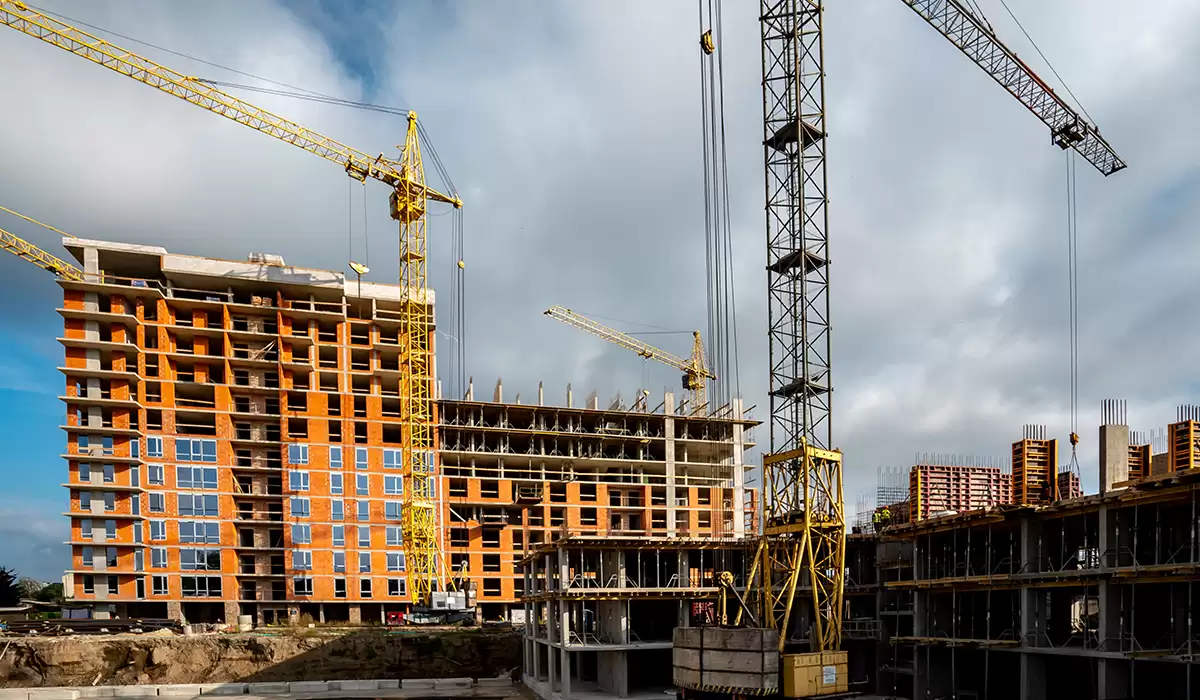

Завершено армування плити перекриття 9-го поверху.
Завершено мурування внутрішніх стін 3-го житлового поверху.
Завершено мурування зовнішніх стін 5-го житлового поверху.

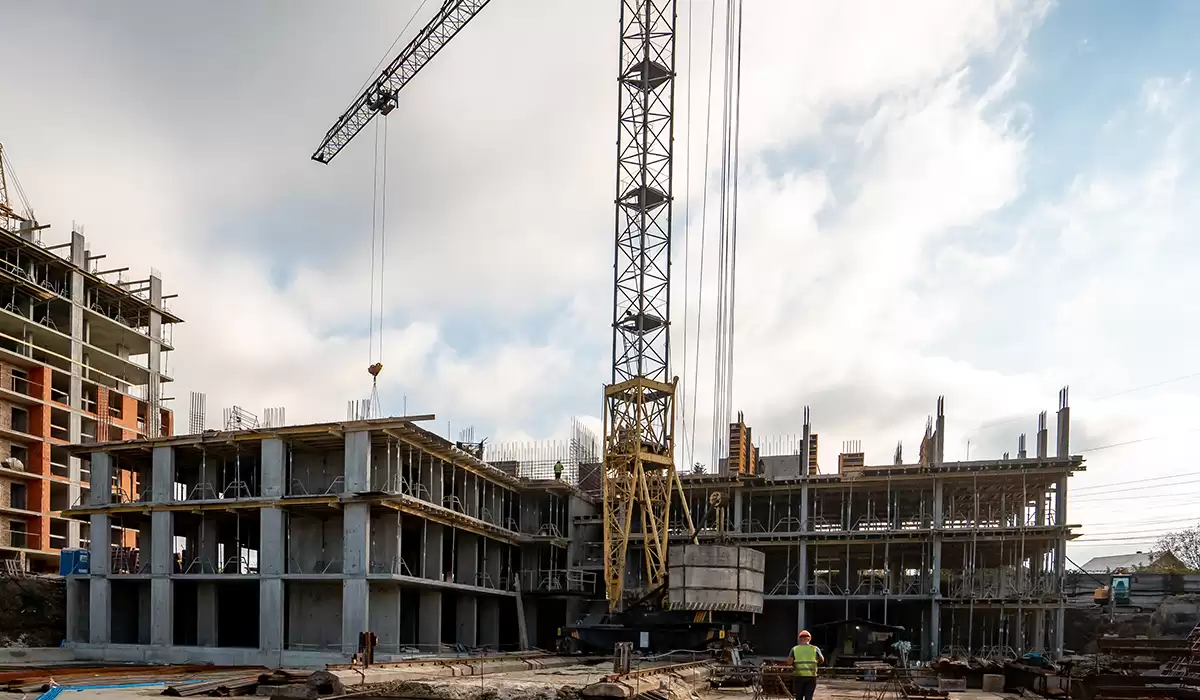

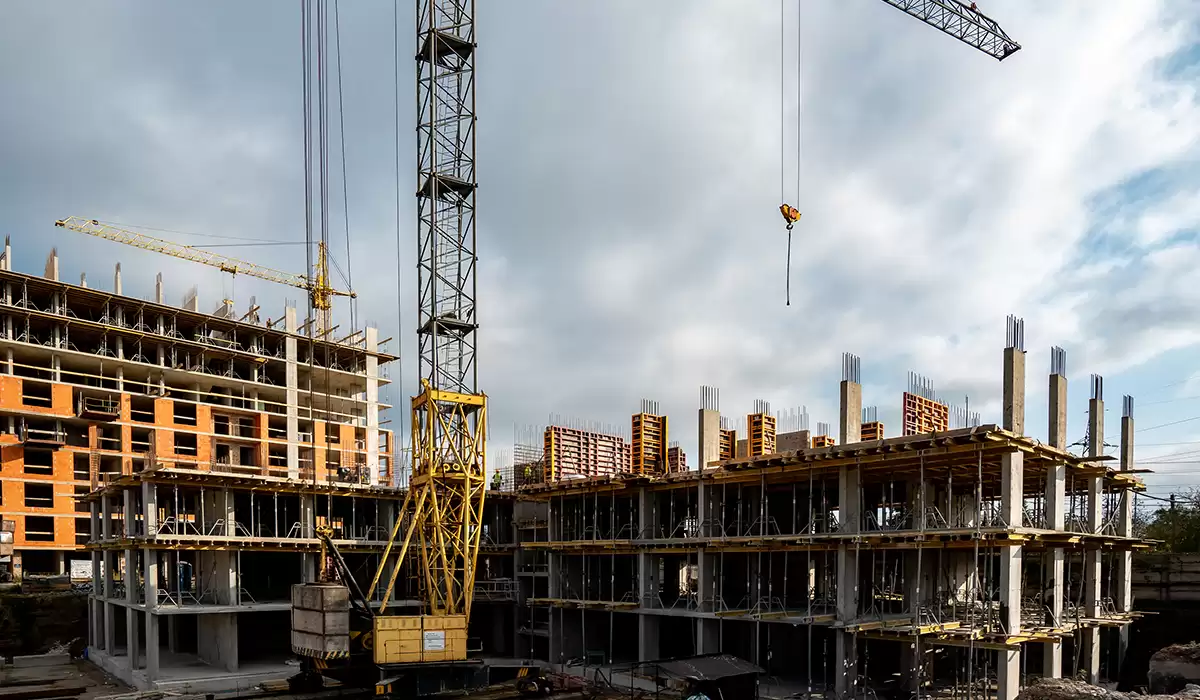

Секція В1
Виконано бетонування вертикальних елементів 2-го житлового поверху на 30%.

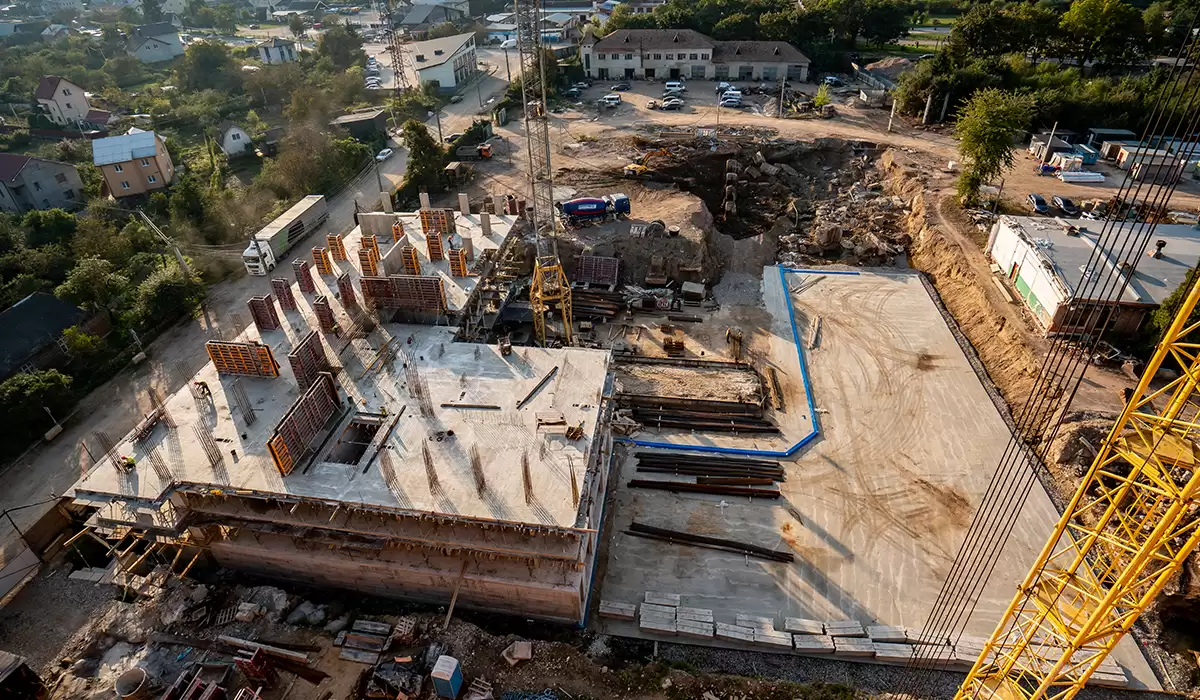

Секція В2
Завершено влаштування бетонної підготовки.
