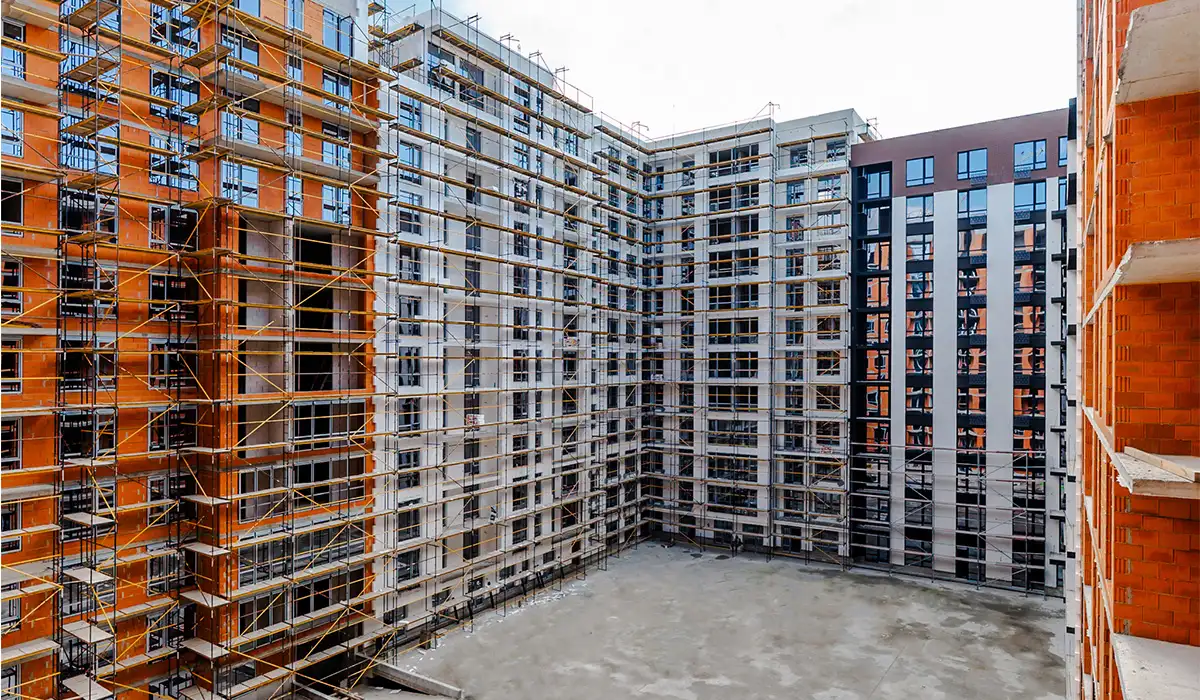

Стан будівництва житлового району Manhattan UP на 22.07.2025
Секція А3
Виконано оздоблення терас на 95%.
Секція А4
Завершено монтаж басейну.
Розпочато озеленення даху будинку.
Завершено внутрішнє оздоблення коридорів.
Завершено влаштування промислової підлоги в холі.
Паркінг 1
Виконано монтаж системи пожежогасіння на 90%.
Благоустрій
Виконано влаштування бруківки на 10%.
Виконано озеленення території на 10%.
Секція В1
Виконано фасадні роботи на 80%.
Секція В2
Завершено скління з 10-го по 13-й поверх.
Виконано монтаж алюмінієвих конструкцій з 2-го по 13-й поверх на 90%.
Триває штукатурення стін квартир і коридорів 4-го поверху.
Секція В3
Виконано фасадні роботи на 5%.
Завершено скління з 9-го по 13-й поверх.
Секція В4

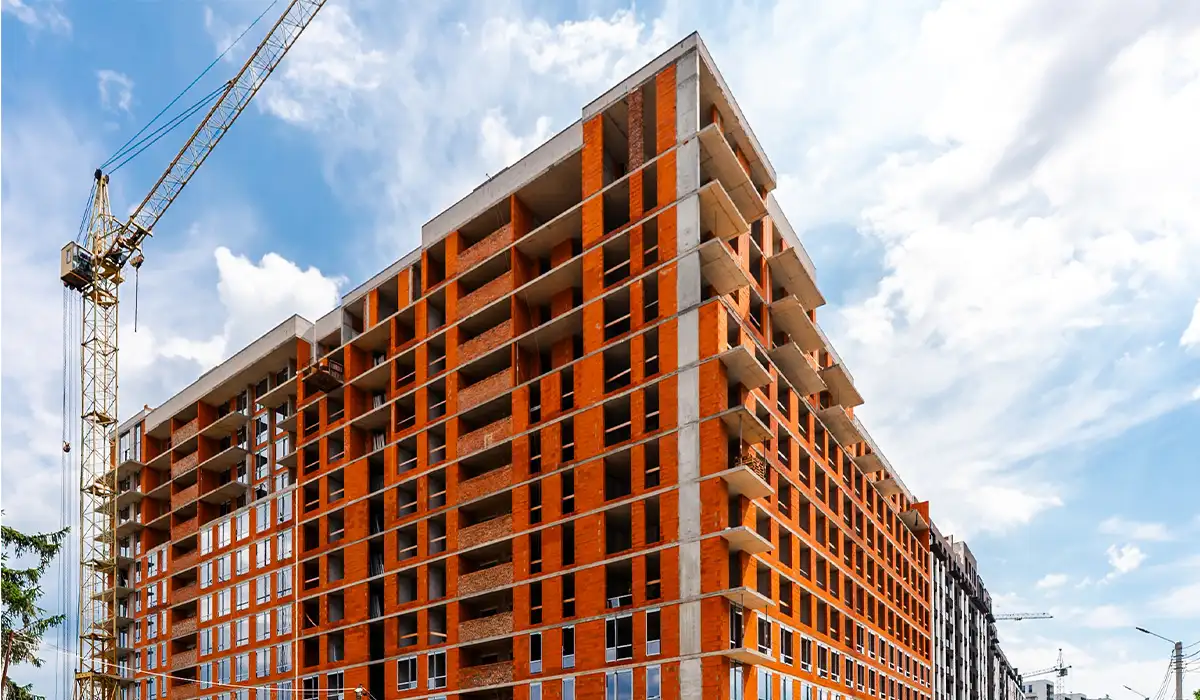

Завершено мурування внутрішніх стін 13-го поверху.
Завершено мурування зовнішніх стін 13-го поверху.
Триває скління з 2-го по 4-й поверх.

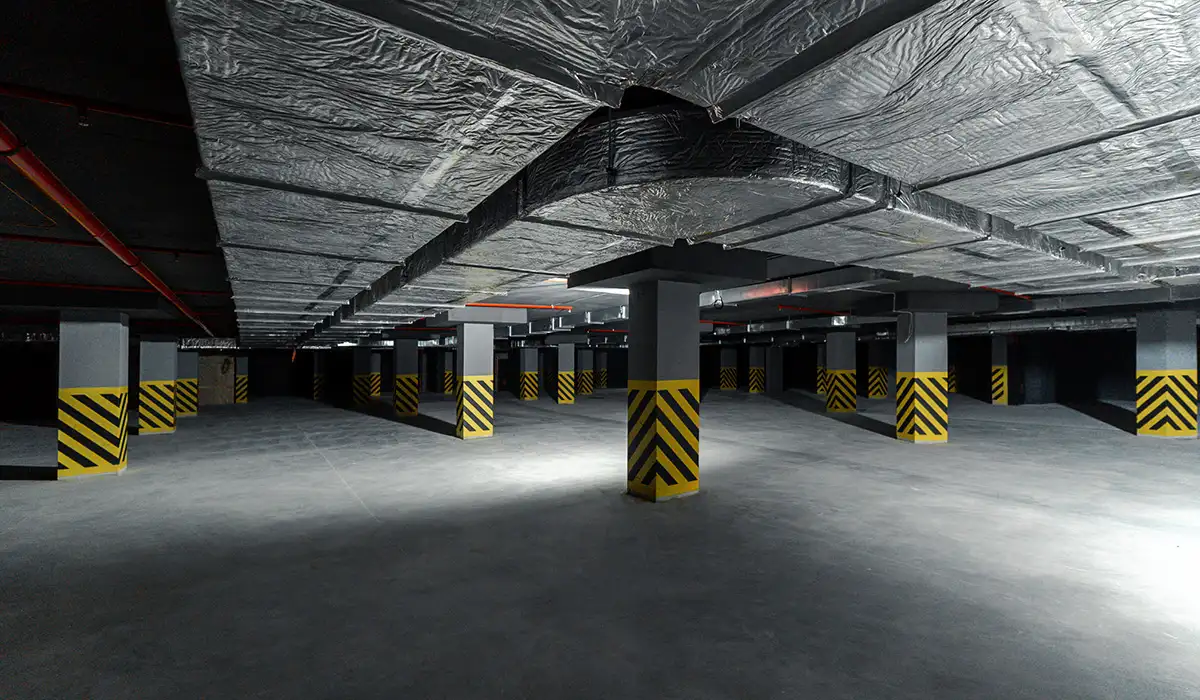

Паркінг 2
Завершено монолітні роботи.

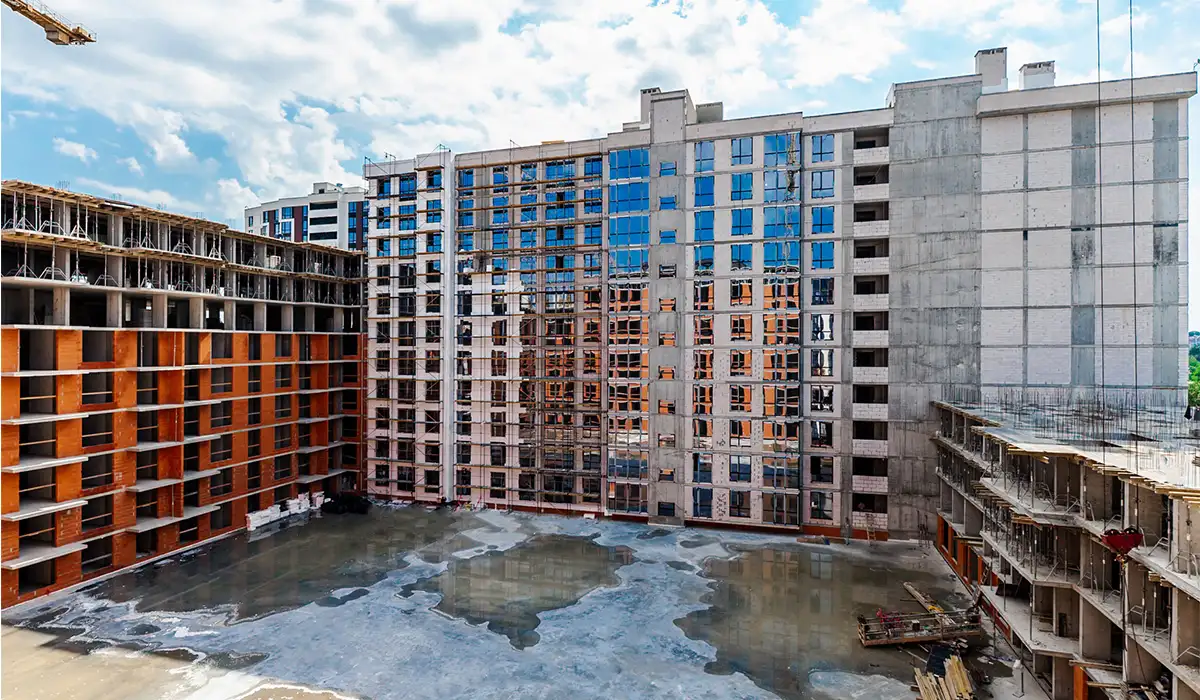

Секція С1
Поверх 8-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 9-го поверху.
Завершено мурування зовнішніх стін 6-го поверху.
Триває мурування зовнішніх стін 7-го поверху.
Завершено мурування внутрішніх стін з 4-го по 6-й поверх.
Триває мурування внутрішніх стін 7-го поверху.
Секція С2
Завершено мурування зовнішніх стін 2-го поверху.
Триває мурування зовнішніх стін 3-го поверху.
Секція С3

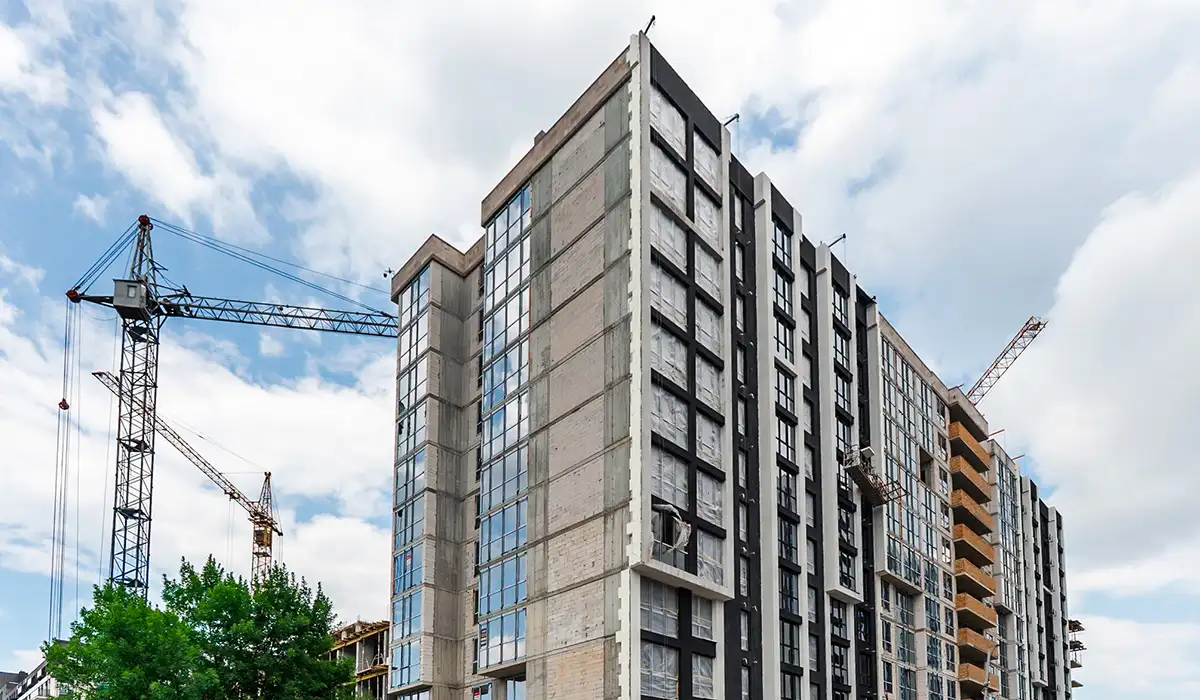

Виконано влаштування фундаментних ростверків на 35%.
Секція С4
Поверх 3-й і 4-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 5-го поверху.

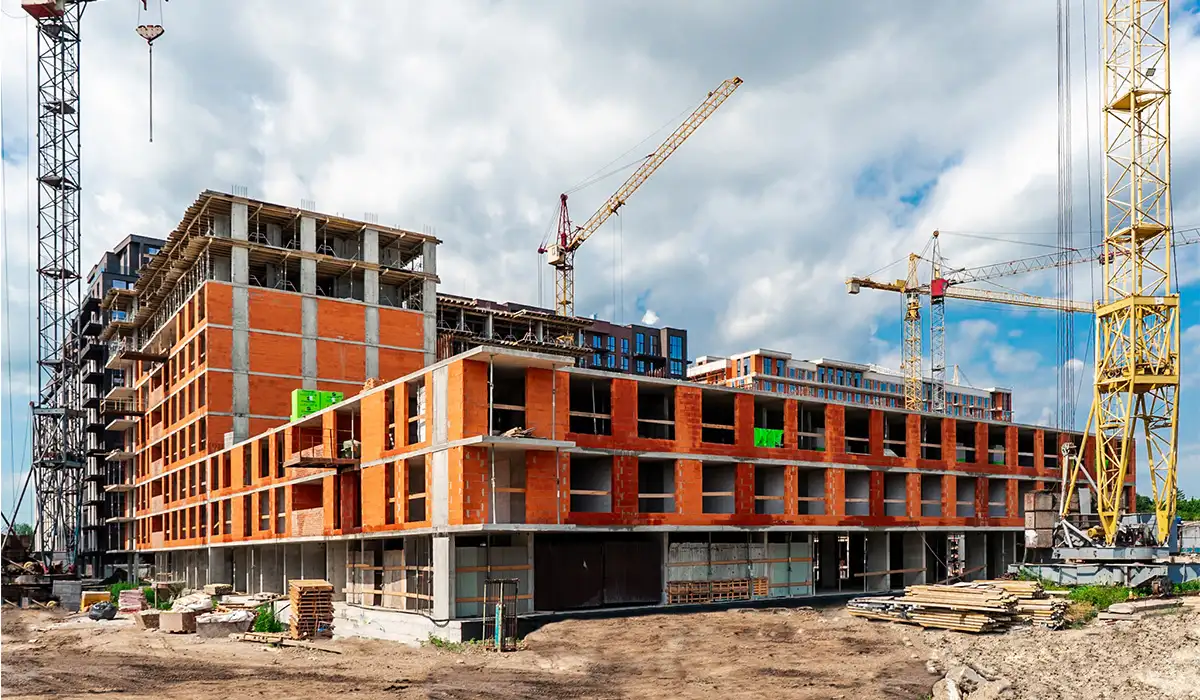

Розпочато мурування зовнішніх стін 2-го поверху.
Паркінг 3
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.
Секція S2
Виконано фасадні роботи на 60%.
Виконано штукатурення стін квартир і коридорів на 50%.
Завершено монтаж електропостачання.
Секція S3
Триває влаштування плити перекриття 9-го поверху.
Триває мурування зовнішніх стін 6-го поверху.
Триває мурування внутрішніх стін 6-го поверху.
Секція S4
Завершено влаштування вертикальних елементів 9-го поверху.
Триває мурування зовнішніх стін 6-го поверху.
Триває мурування внутрішніх стін 6-го поверху.
Секція S5
Триває влаштування вертикальних елементів 11-го поверху.
Завершено мурування зовнішніх стін 8-го і 9-го поверхів.
Завершено мурування внутрішніх стін 8-го і 9-го поверхів.
Секція S6
Поверх 3-й і 4-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 5-го поверху.
Розпочато мурування зовнішніх стін 2-го поверху.
Паркінг 4
Завершено влаштування плити перекриття 2-го рівня.
