10 Квітня, 2023

1/

Стан будівництва житлового району Manhattan UP на 10.04.2023

Секція А1

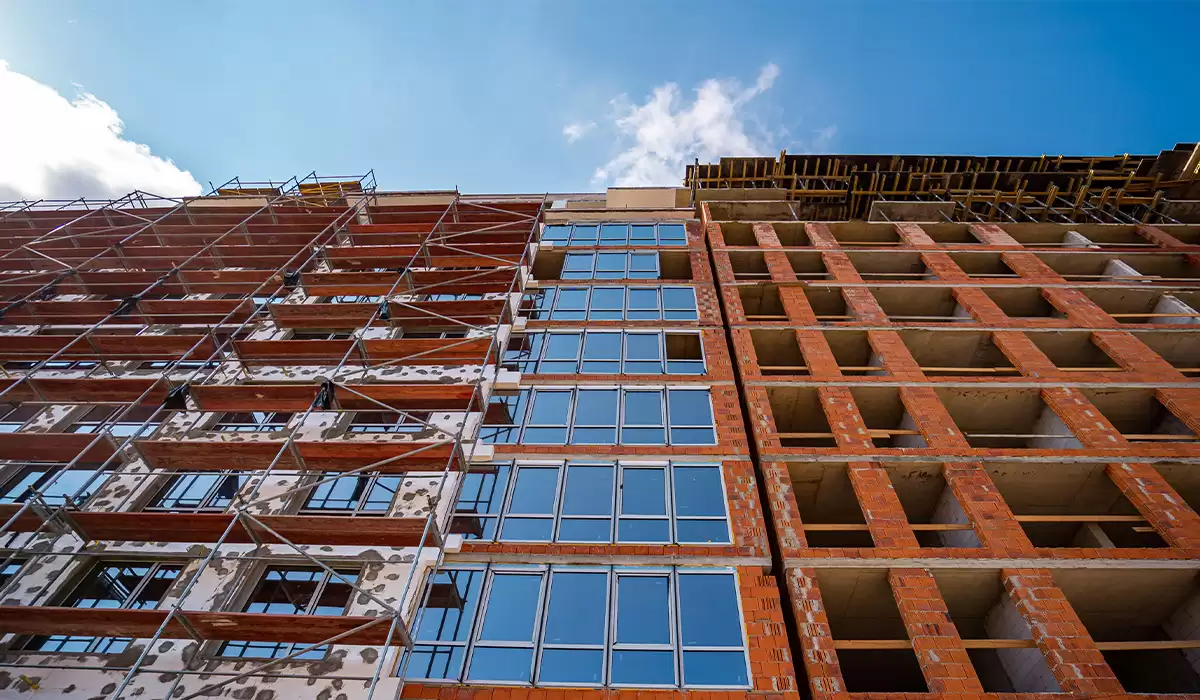

Розпочато скління 9-10 -му поверхах.
Тривають фасадні роботи.

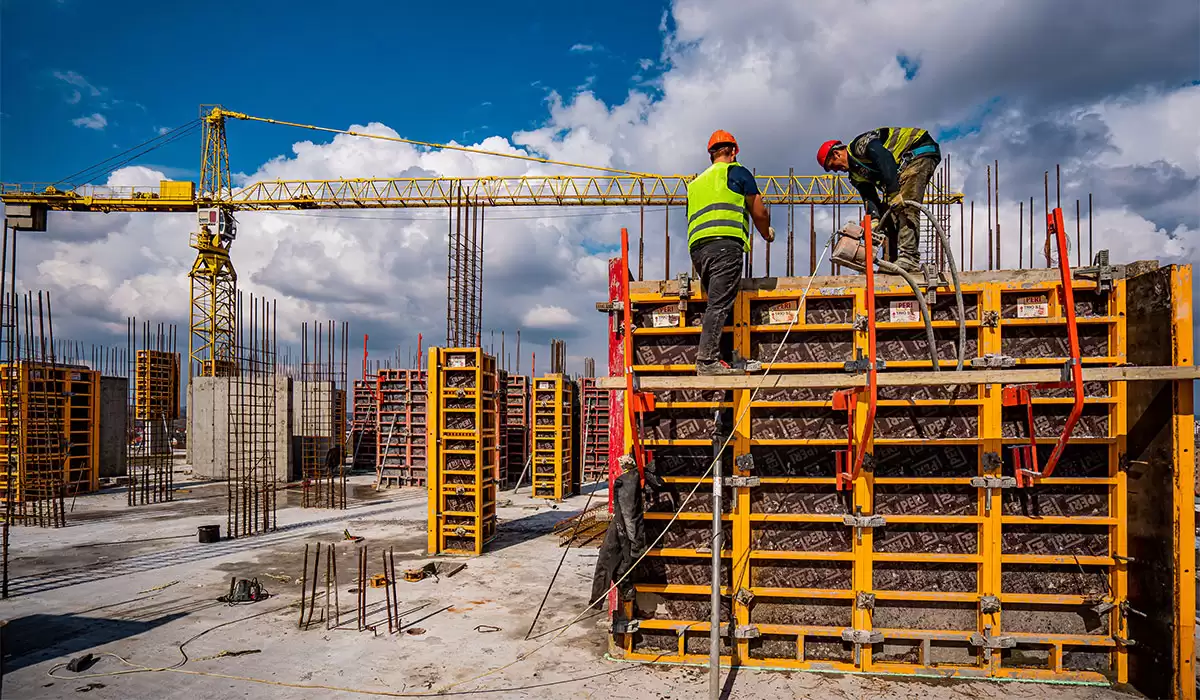

Тривають штукатурення квартир гіпсовою штукатуркою.
Розпочато штукатурення коридорів сходових та кладових.

Секція А2

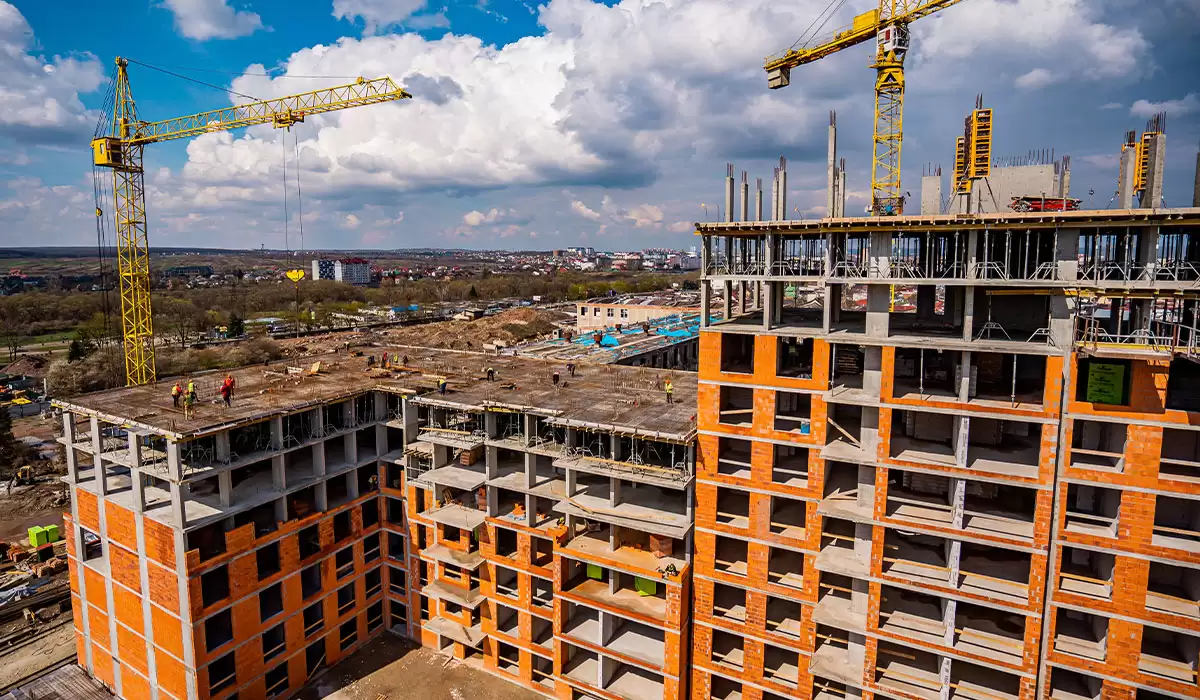

Триває бетонування вертикальних елементів 12-го житлового поверху.
Завершено мурування 8-го житлового поверху.

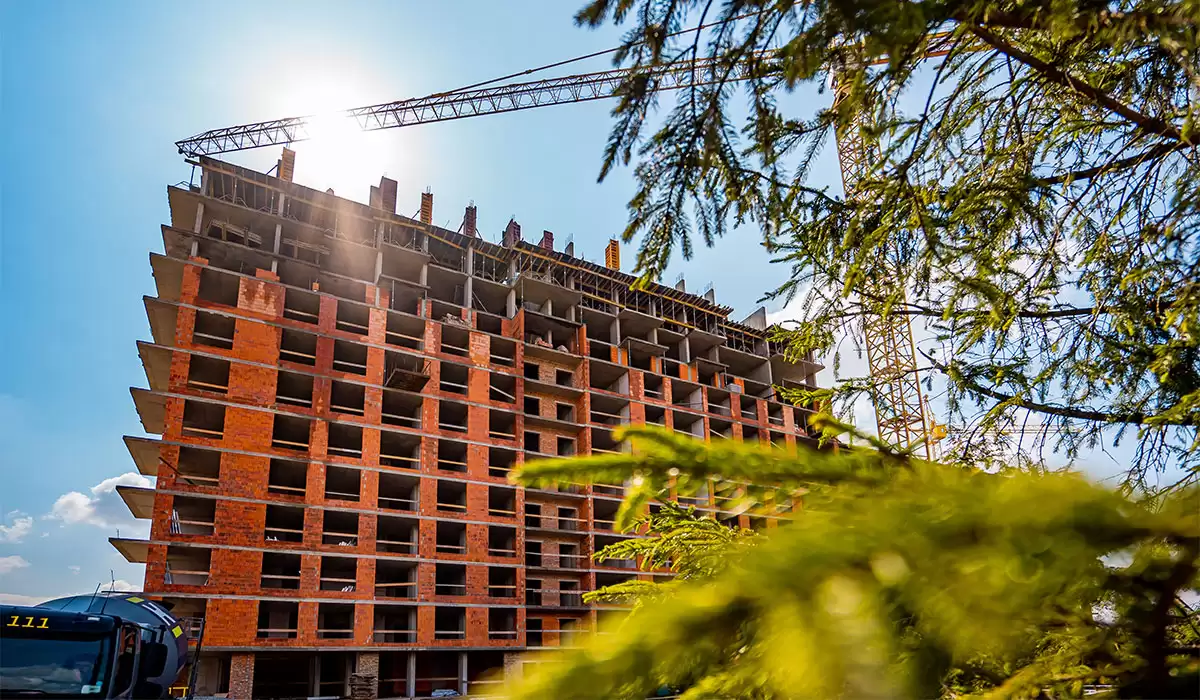

Розпочато мурування зовнішніх стін 9-го житлового поверху.

Секція А3
Завершено влаштування вертикальних елементів 7-го поверху.
Триває армування плити перекриття 7-го поверху.
Завершено мурування внутрішніх стін 3-го поверху.
Триває мурування зовнішніх стін 4-5 житлового поверху.

Секція А4
Завершено монтаж вертикальних елементів комерційного поверху.
Триває армування плити перекриття 0-го комерційного поверху.

Паркінг
Завершено бетонні роботи по облаштування паркінгу.
