Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023
Стан будівництва житлового району Manhattan UP на 07.09.2023

7 Вересня, 2023

1/

Стан будівництва житлового району Manhattan UP на 07.09.2023

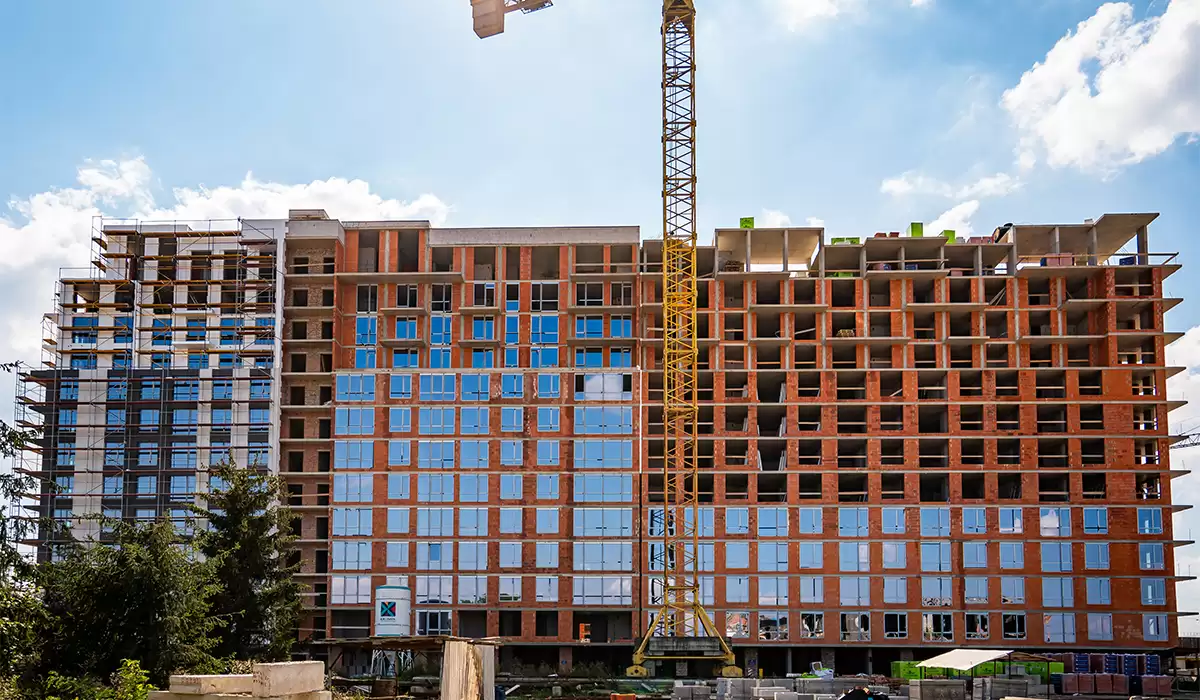

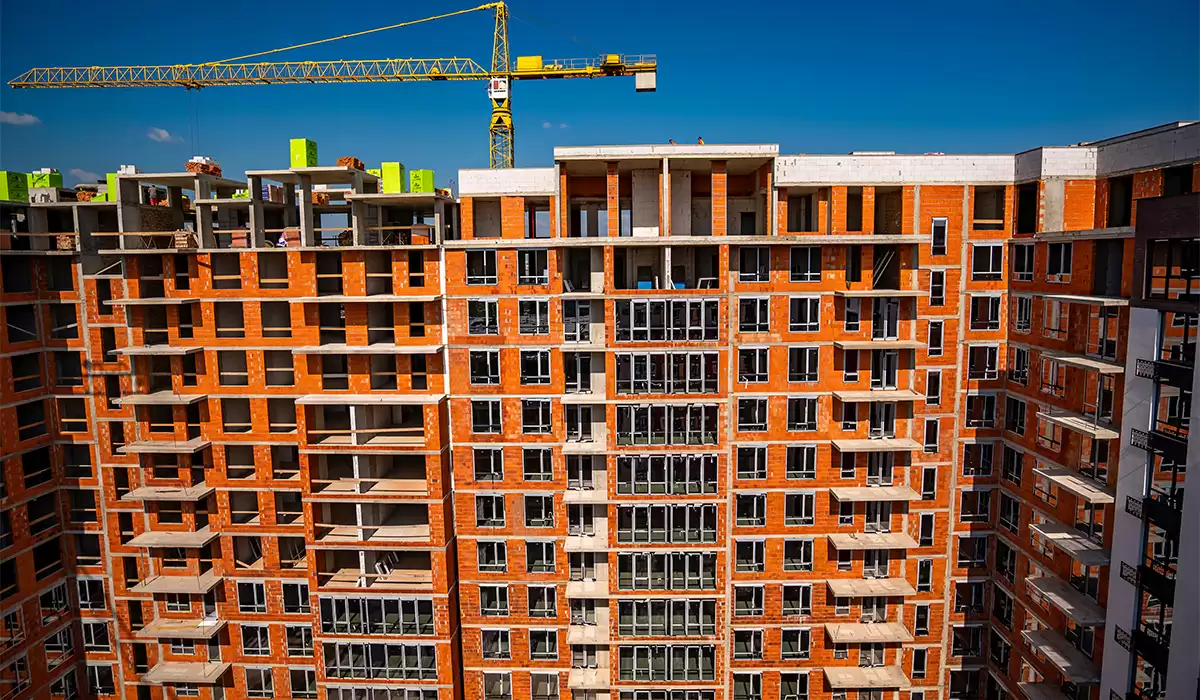

Секція А1

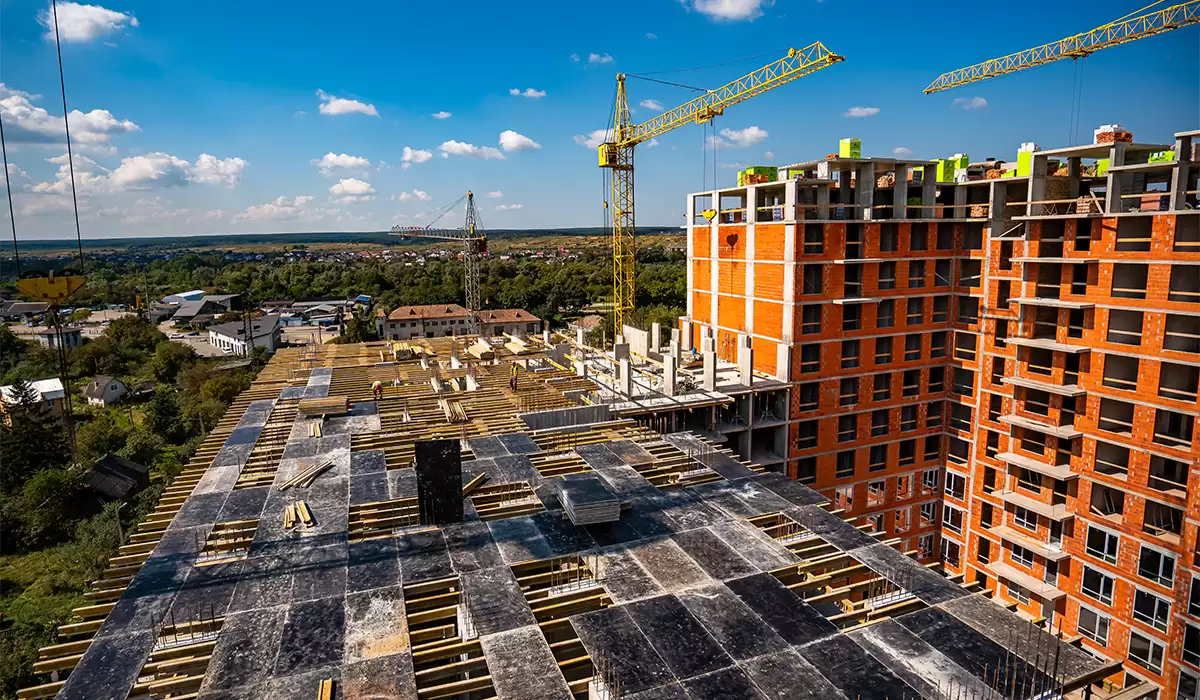

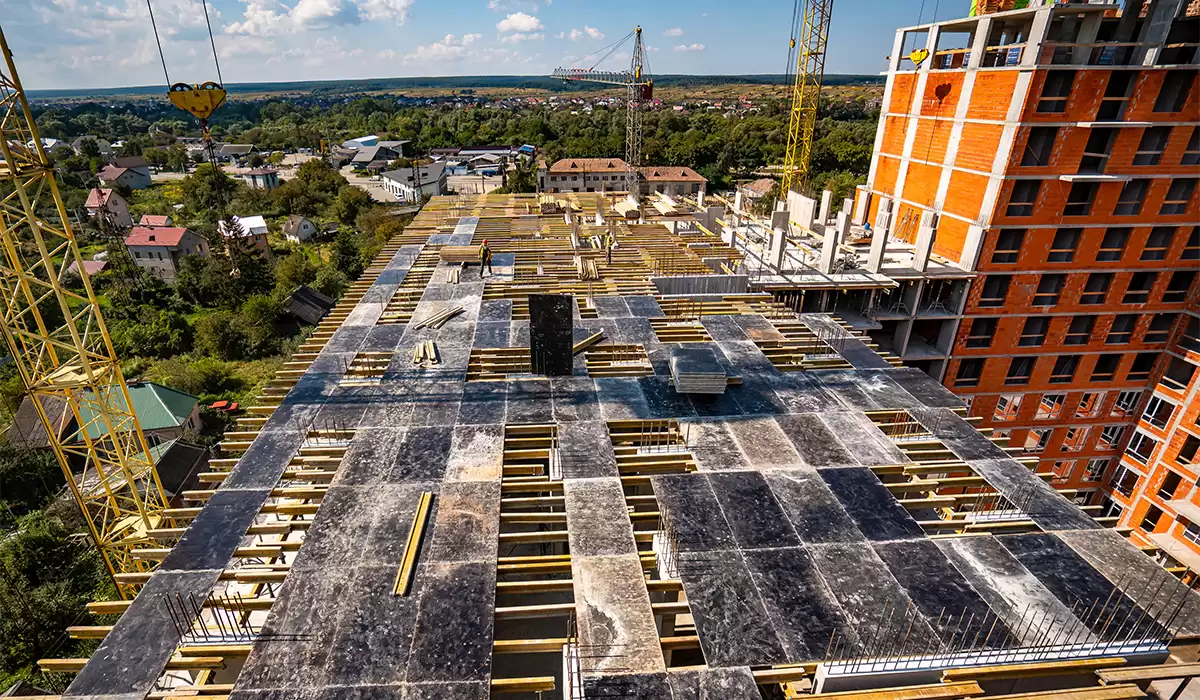

Виконано влаштування даху на 90%.

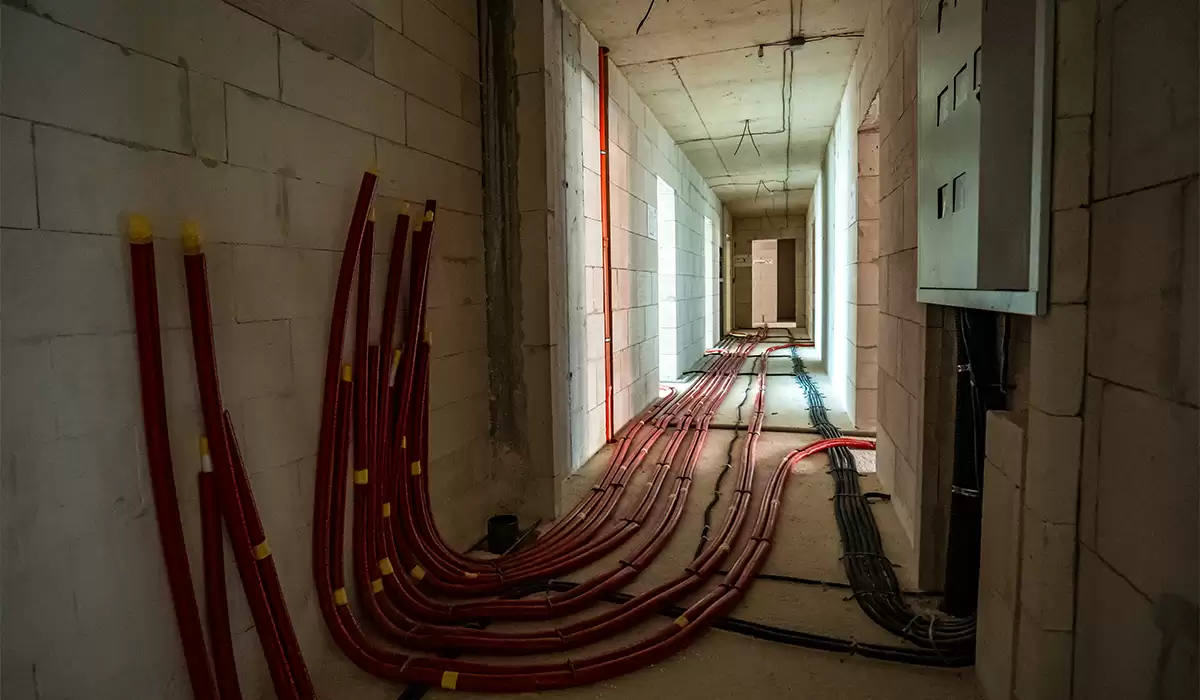

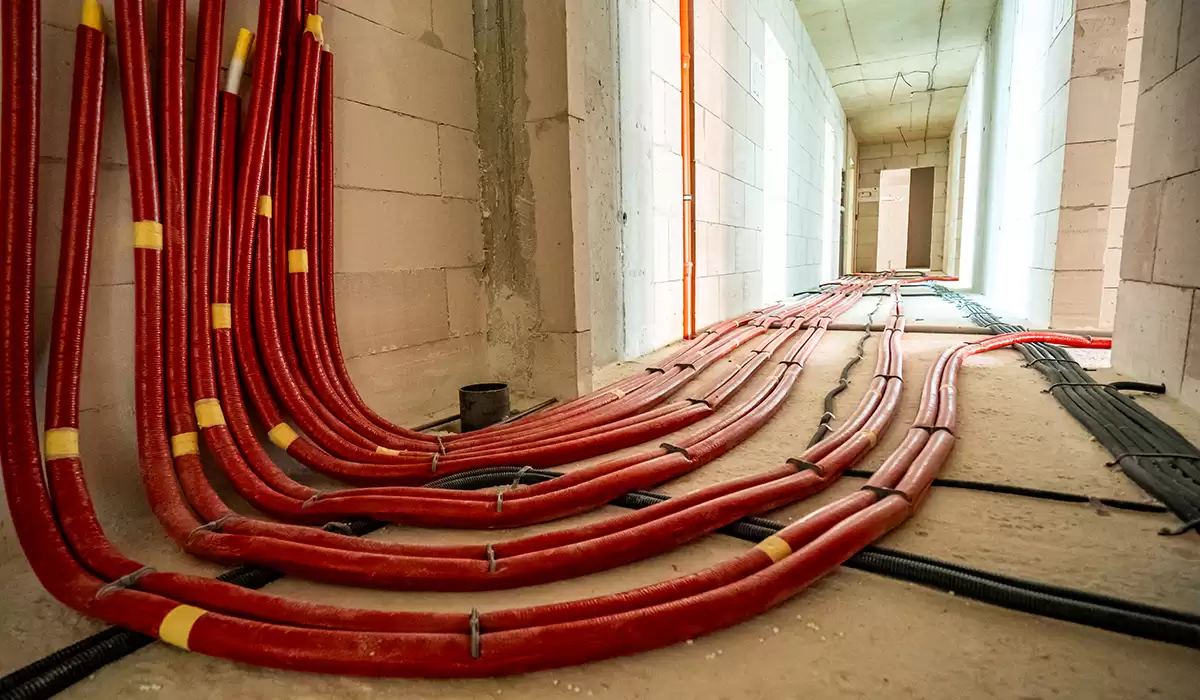

Розпочато оздоблення вентиляційних каналів натуральним клінкером.

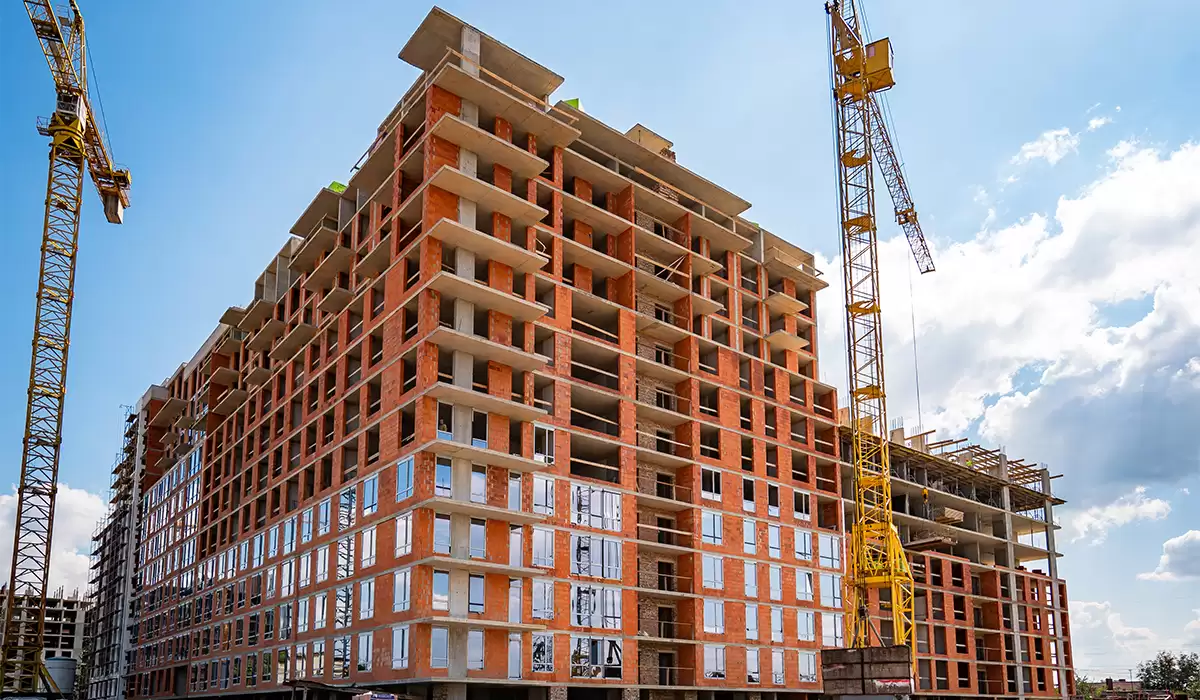

Секція А2

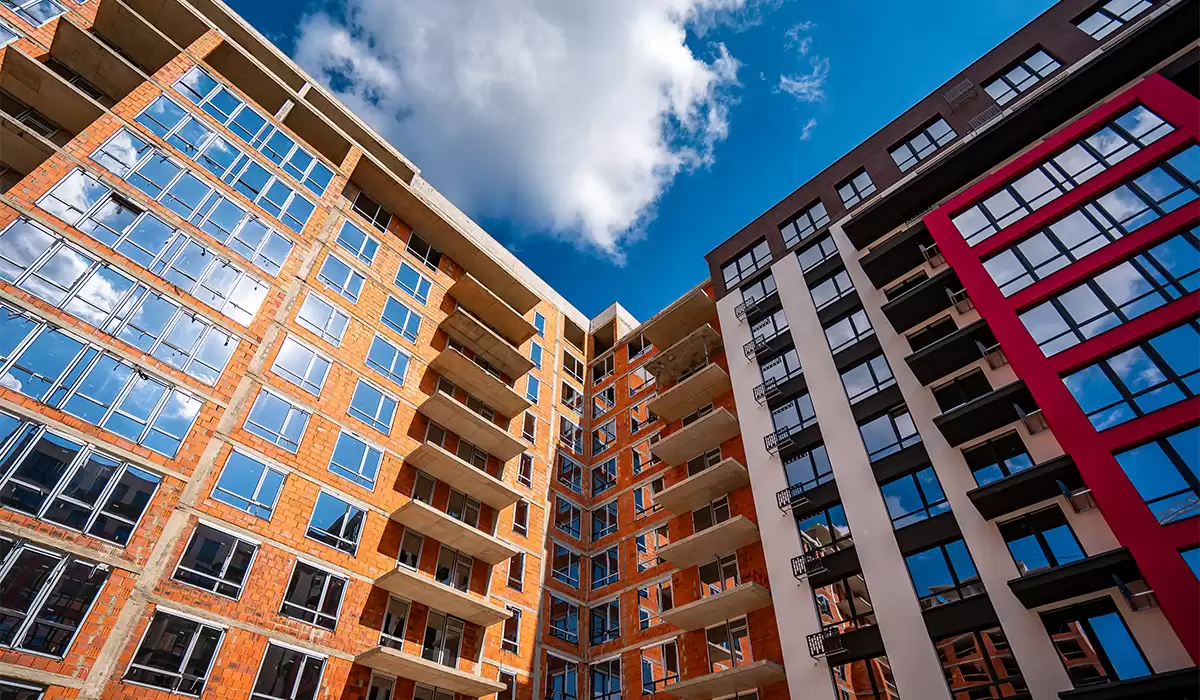

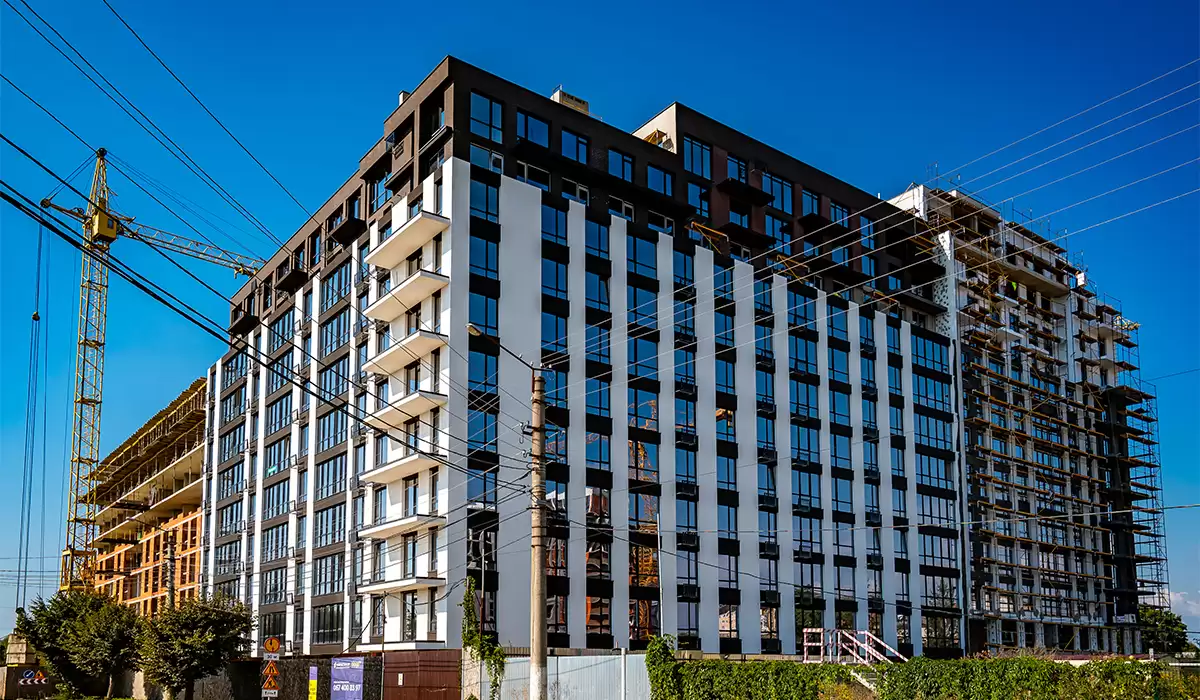

Виконано фасадні роботи на 35%.

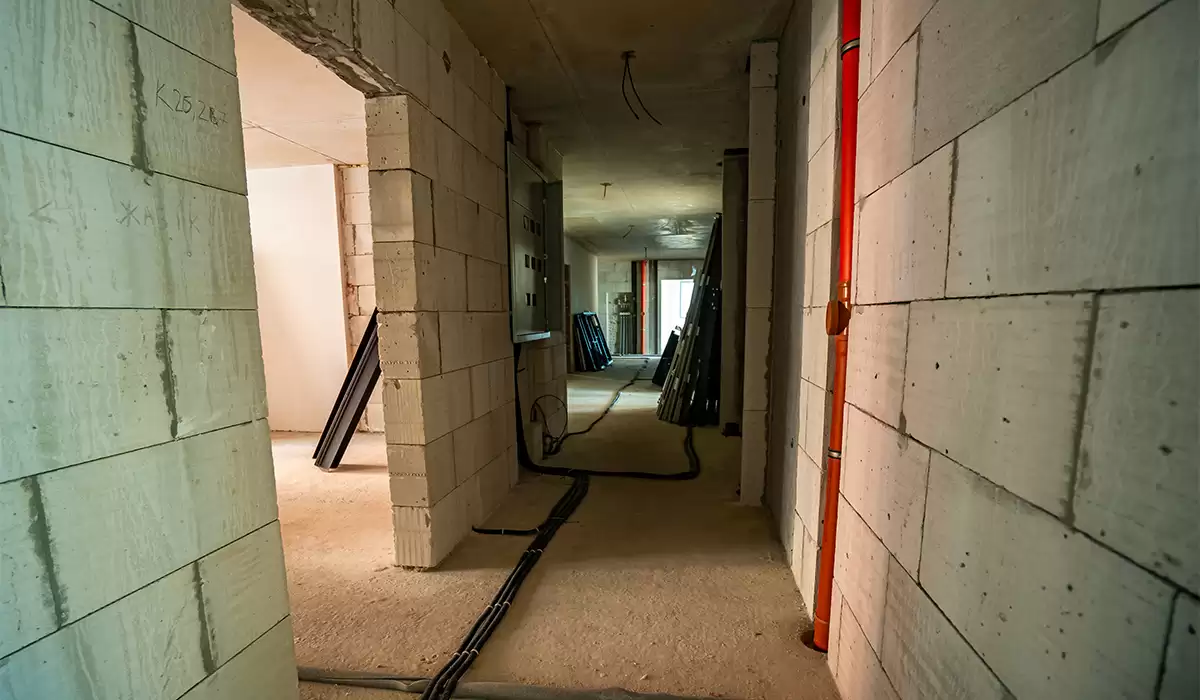

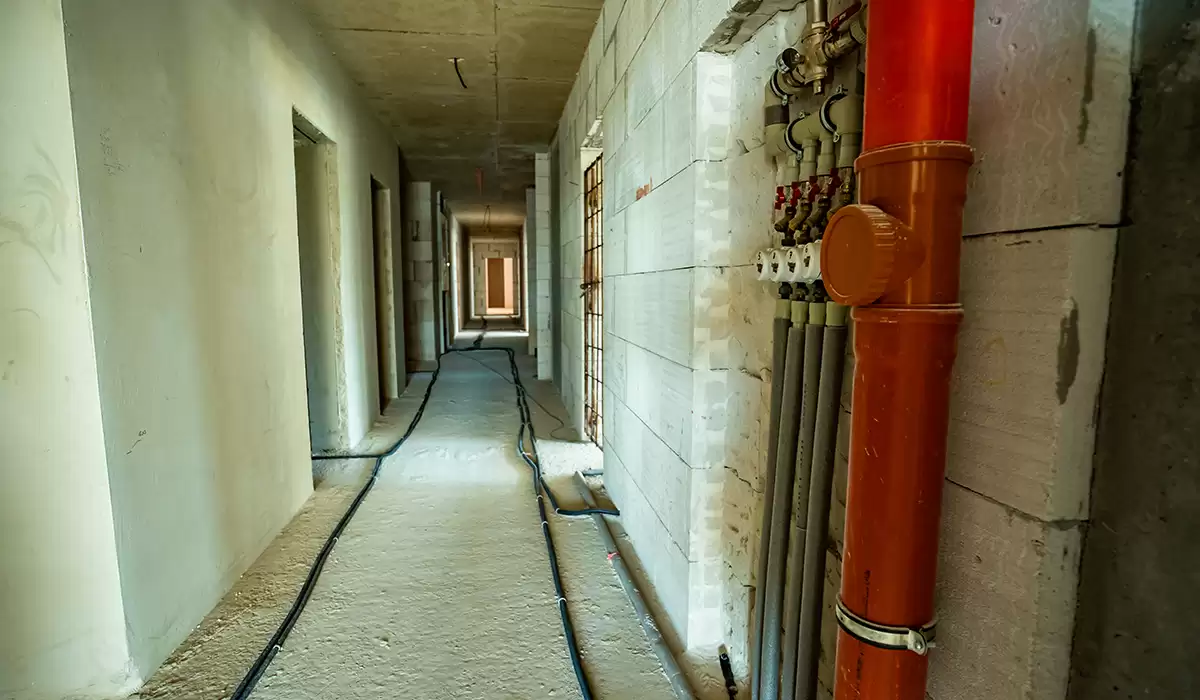

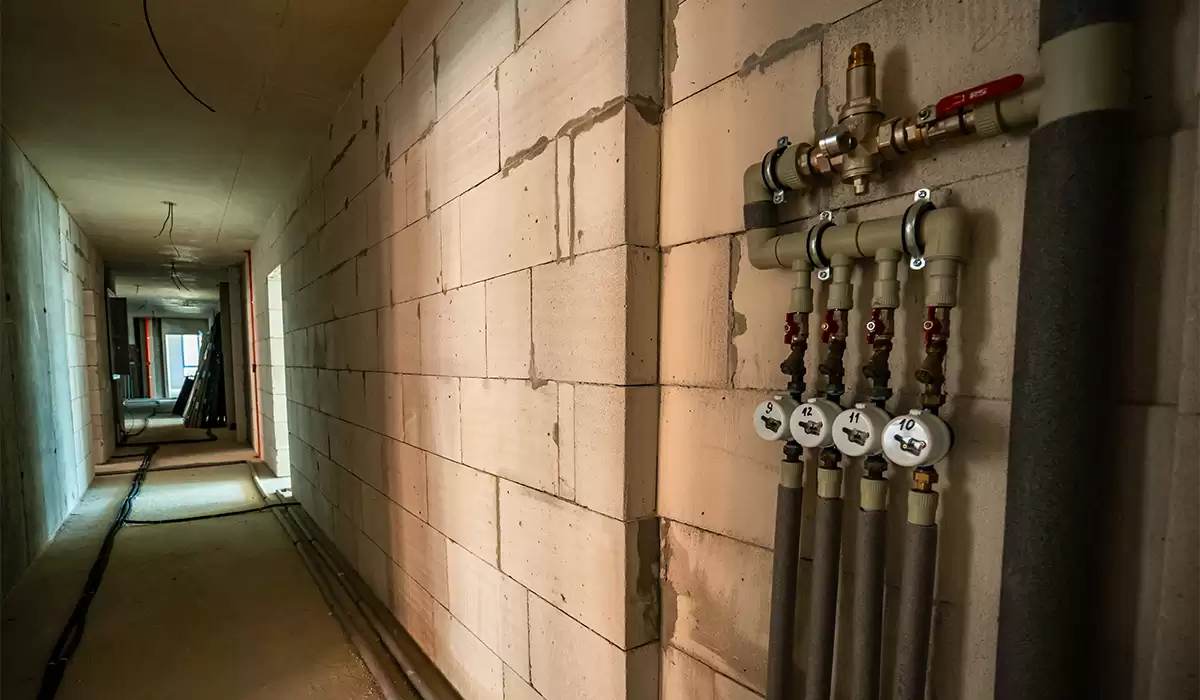

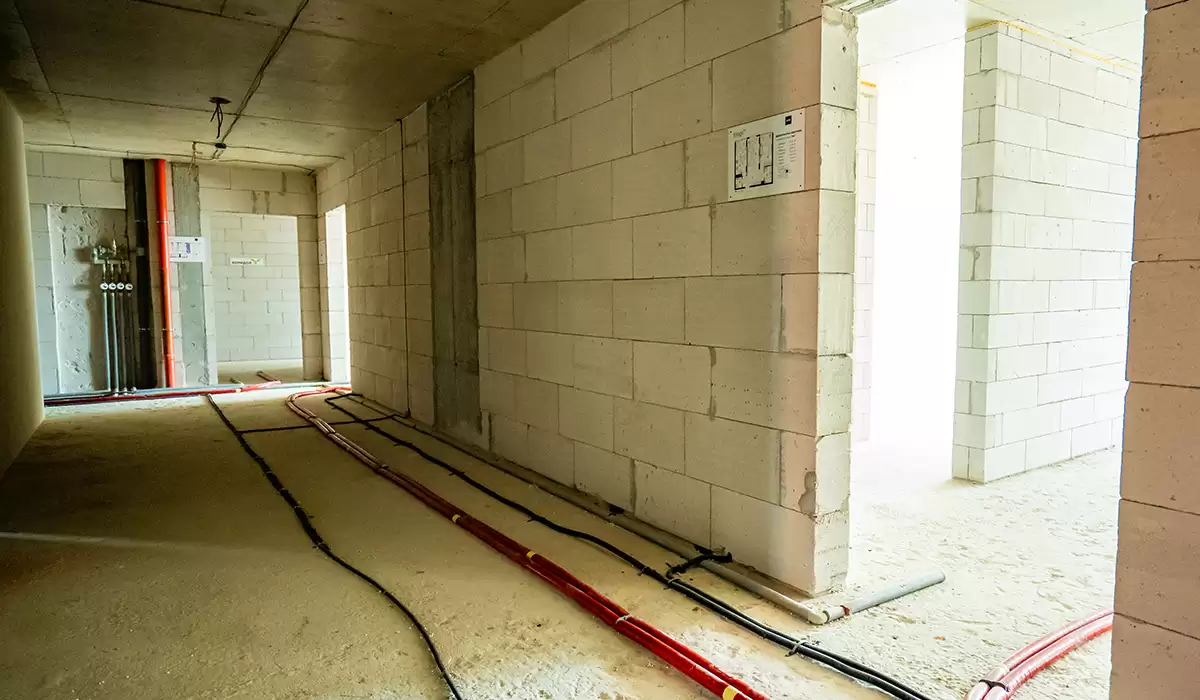

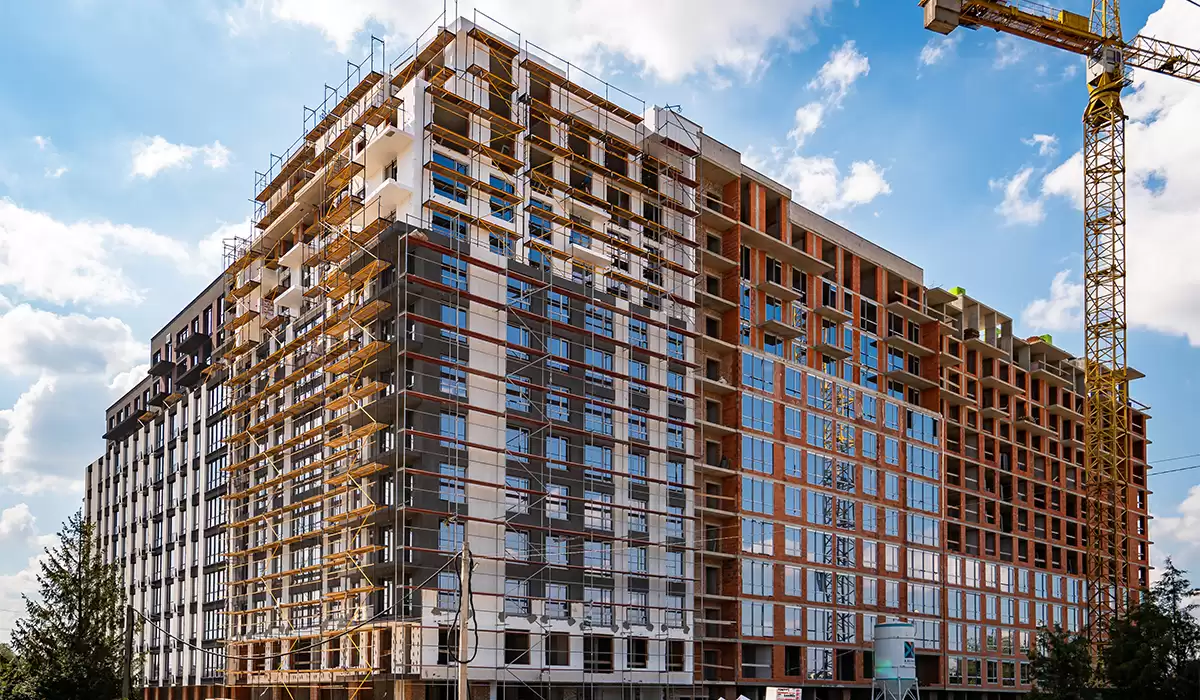

Виконано штукатурення квартир внутрішньою гіпсовою штукатуркою 9-го поверху на 60%.
Виконано монтаж ліфтів на 50%.

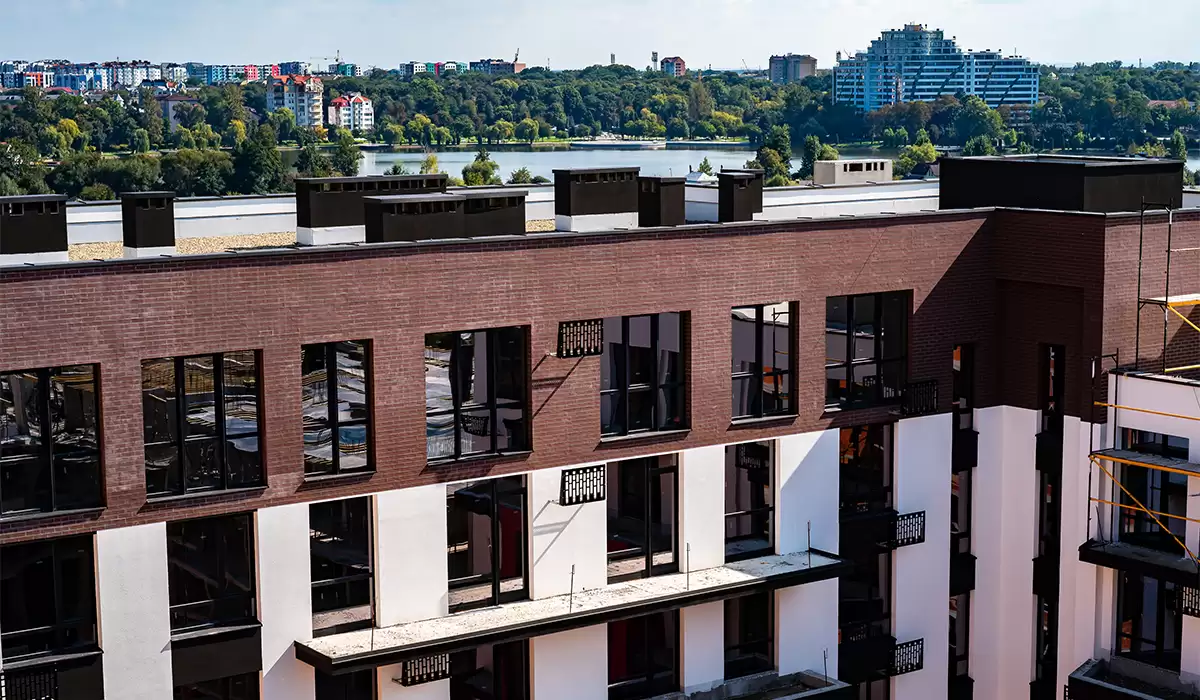

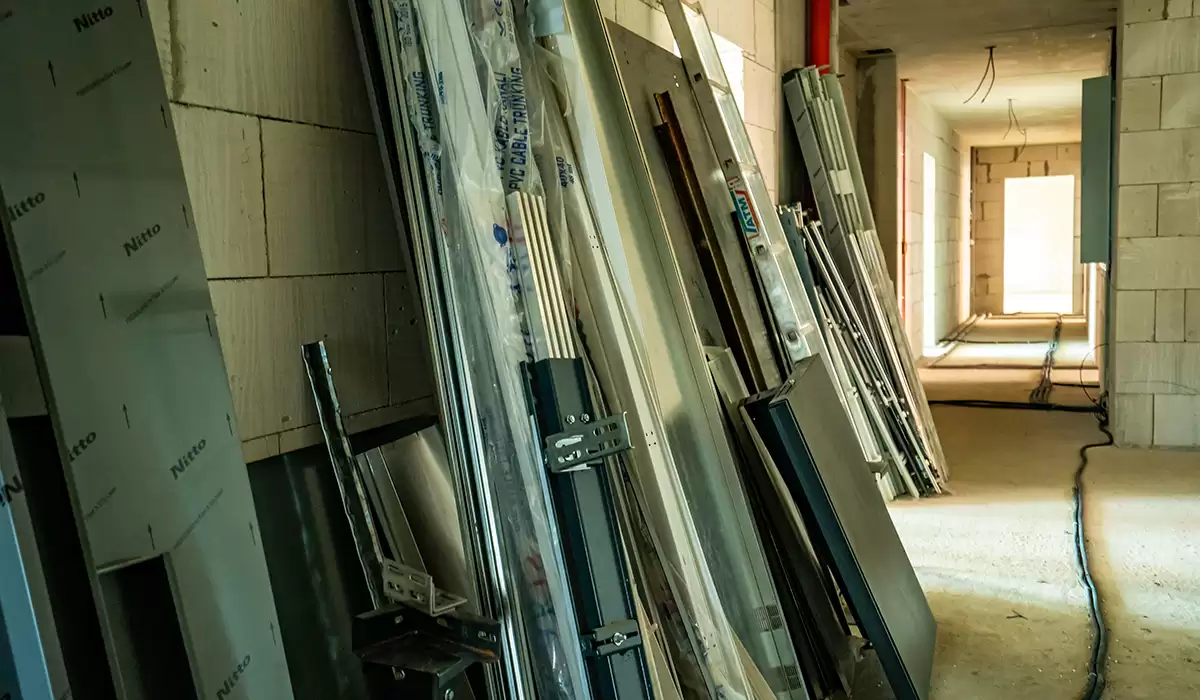

Виконано монтаж вікон 11-го поверху на 60%.
Розпочато роботи з влаштування утеплення даху.

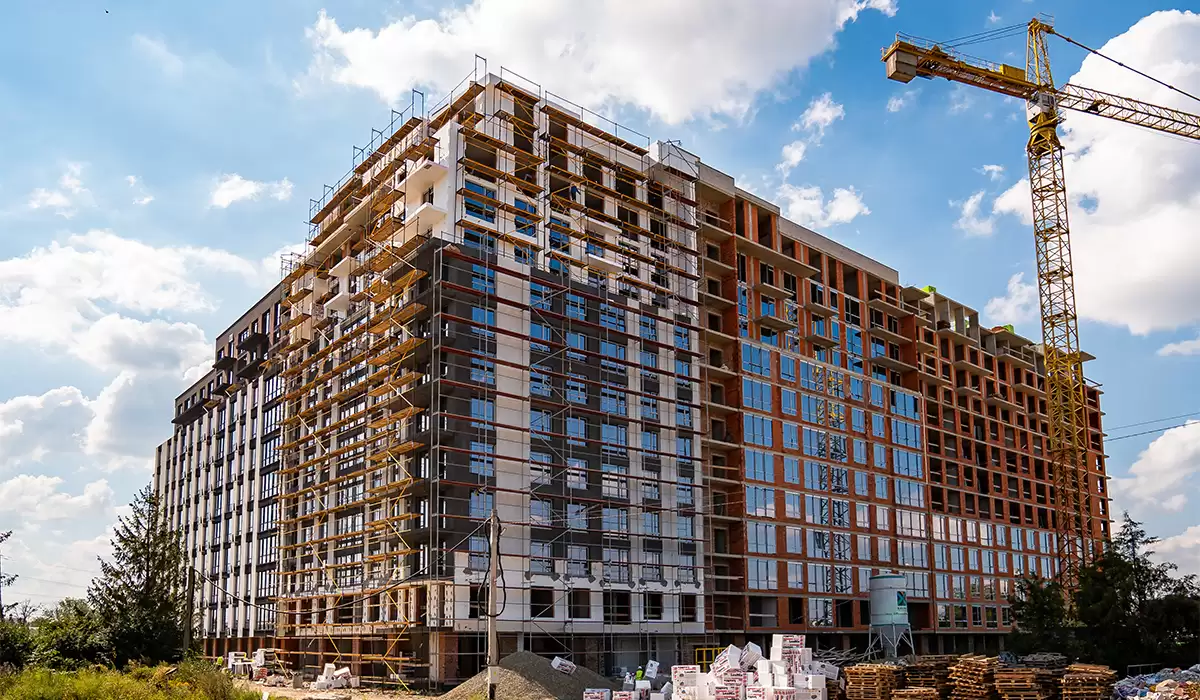

Секція А3

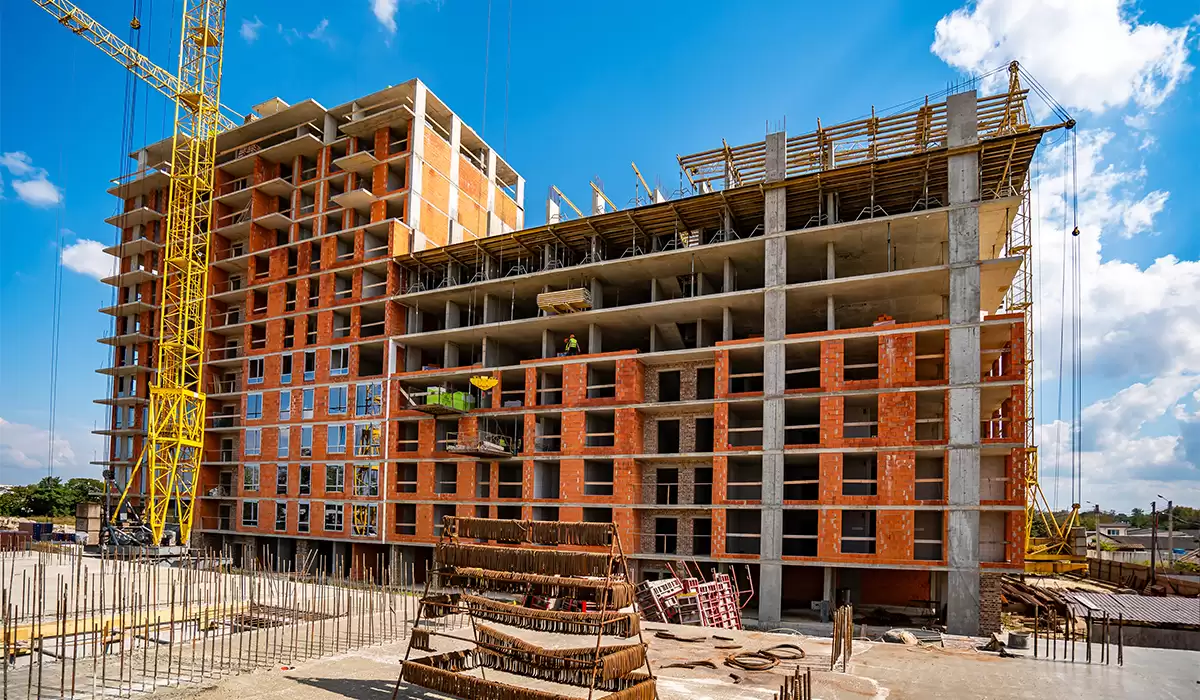

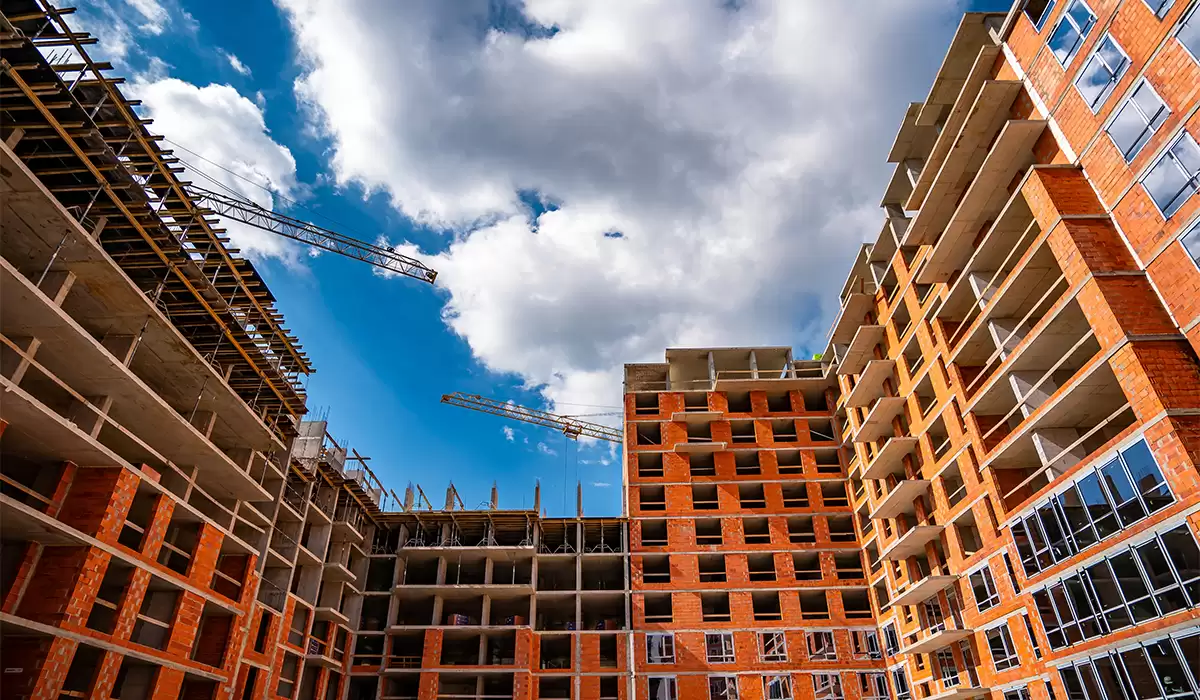

Триває мурування зовнішніх стін 12-го поверху.
Завершено монтаж вікон 4-го поверху.

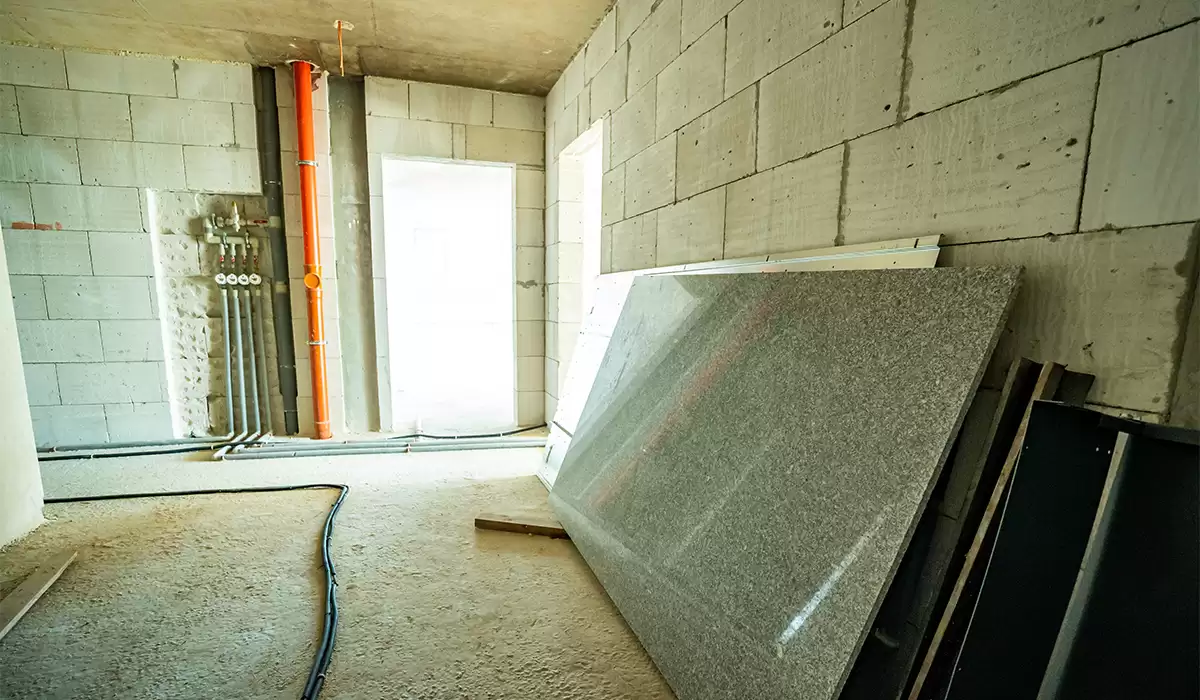

Розпочато штукатурення стін 1-го поверху.

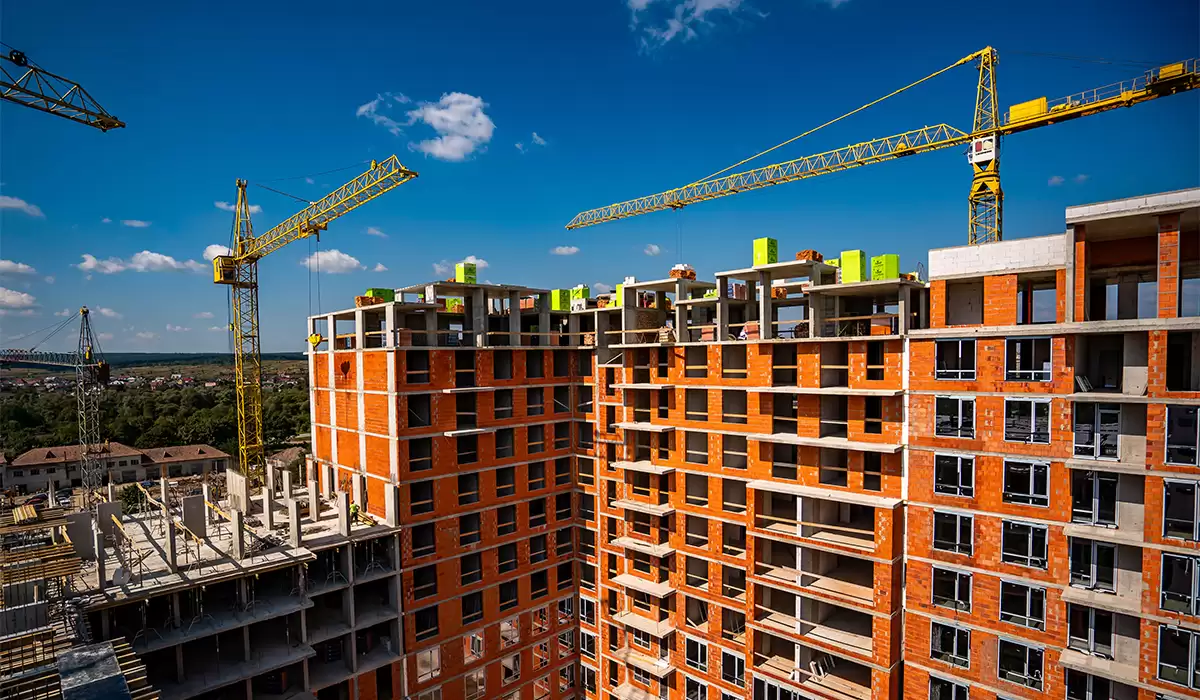

Секція А4
Завершено армування плити перекриття 7-го поверху.
Завершено бетонування плити перекриття 7-го поверху.
Завершено армування вертикальних елементів 8-го поверху.
Завершено бетонування вертикальних елементів 8-го поверху.
Завершено мурування внутрішніх стін 3-го житлового поверху.

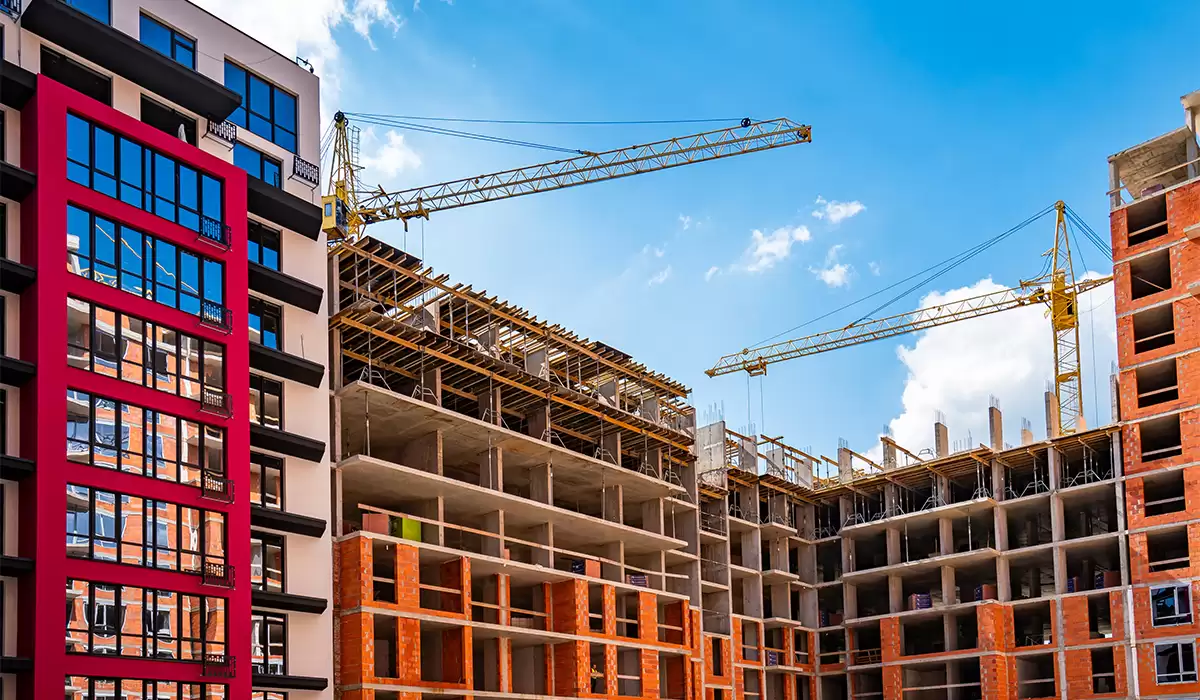

Триває мурування зовнішніх стін 4-го житлового поверху.

Секція В1
Триває бетонування вертикальних елементів 2-го поверху.

Секція В2
Завершено риття котловану.
Завершено облаштування щебеневої підготовки.
