31 Березня, 2025

1/

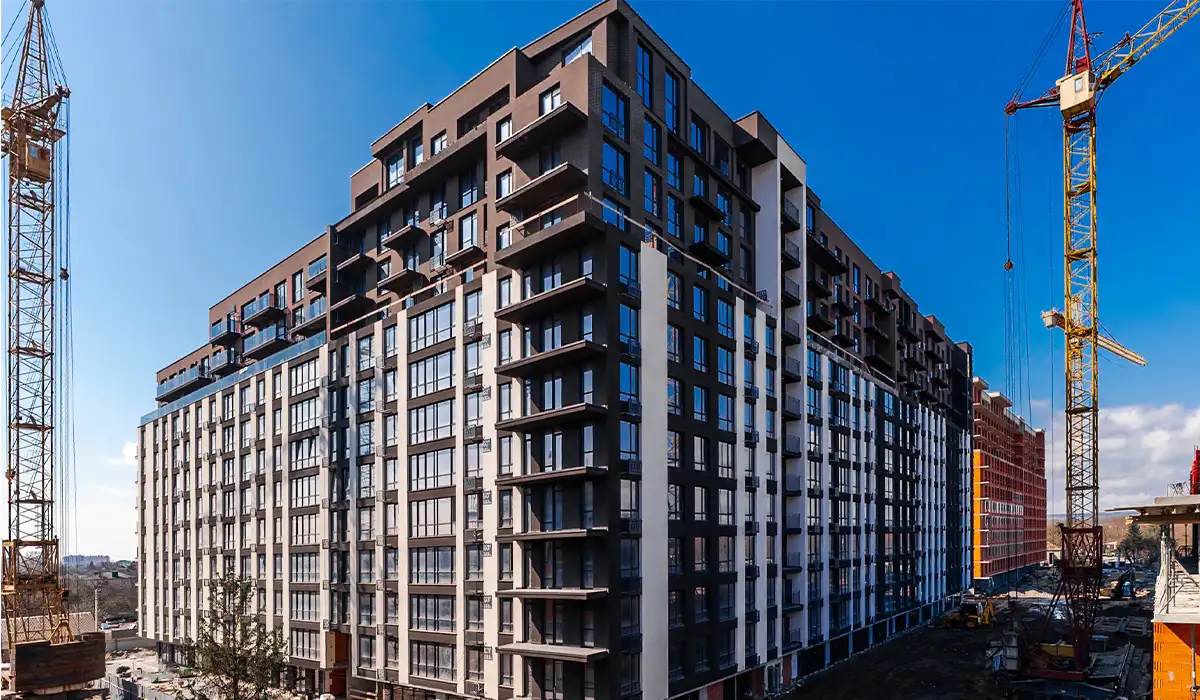

Стан будівництва житлового району «Manhattan UP» на 26.03.2025

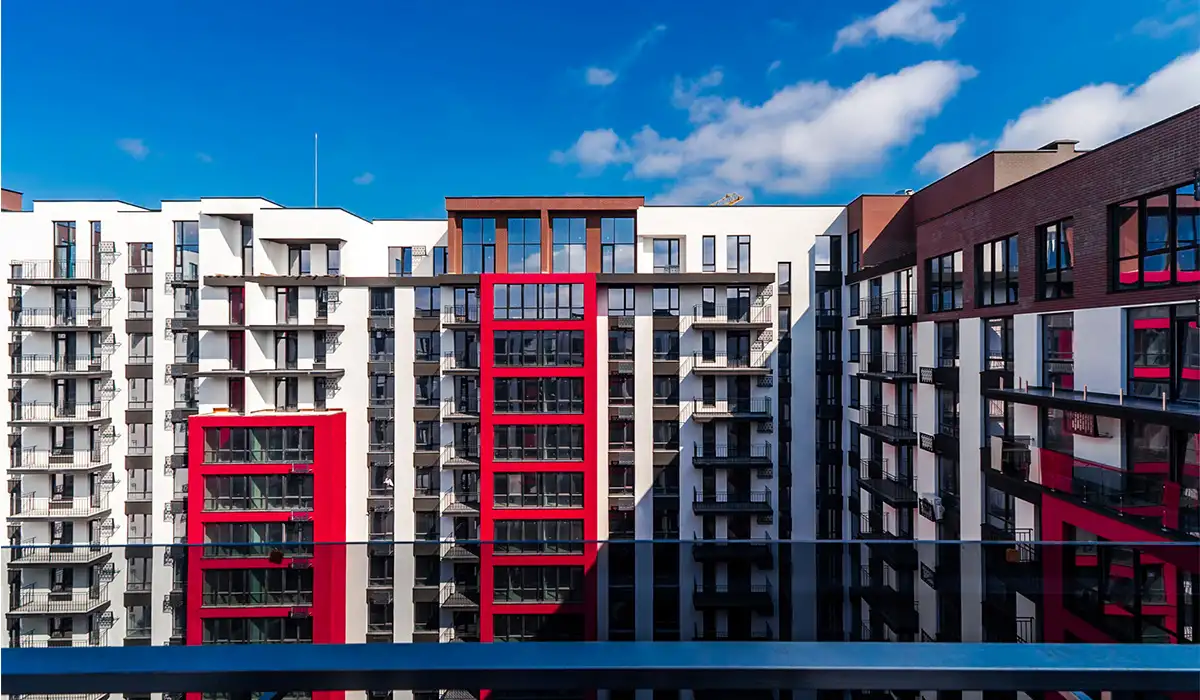

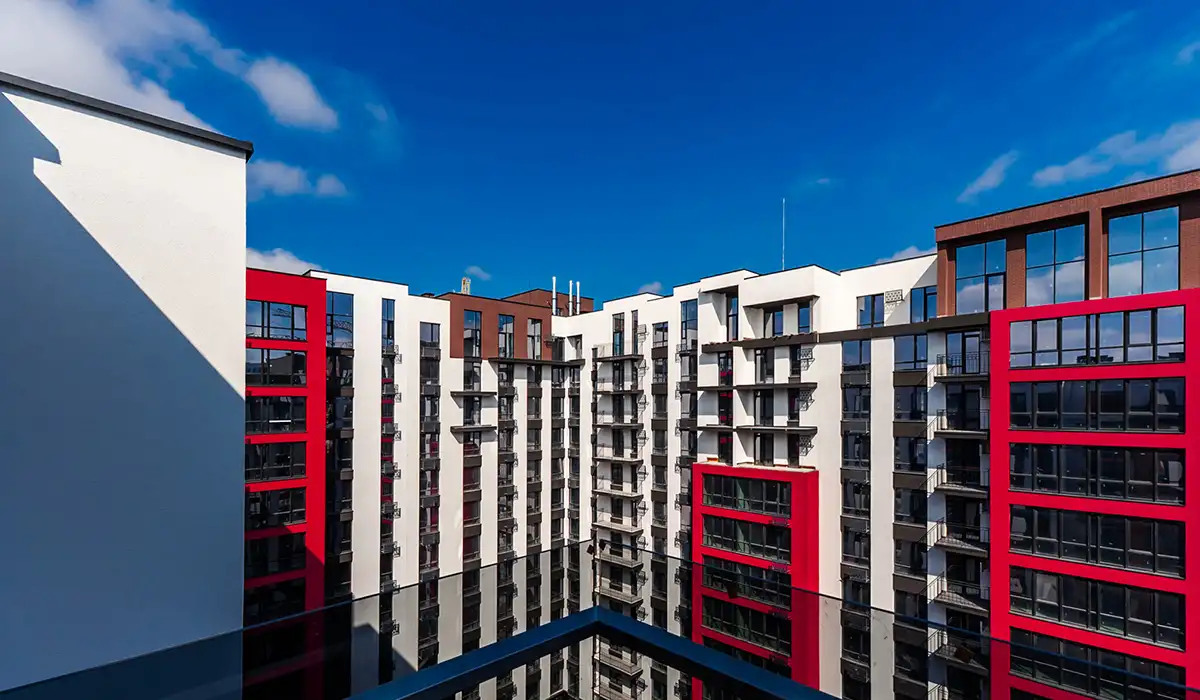

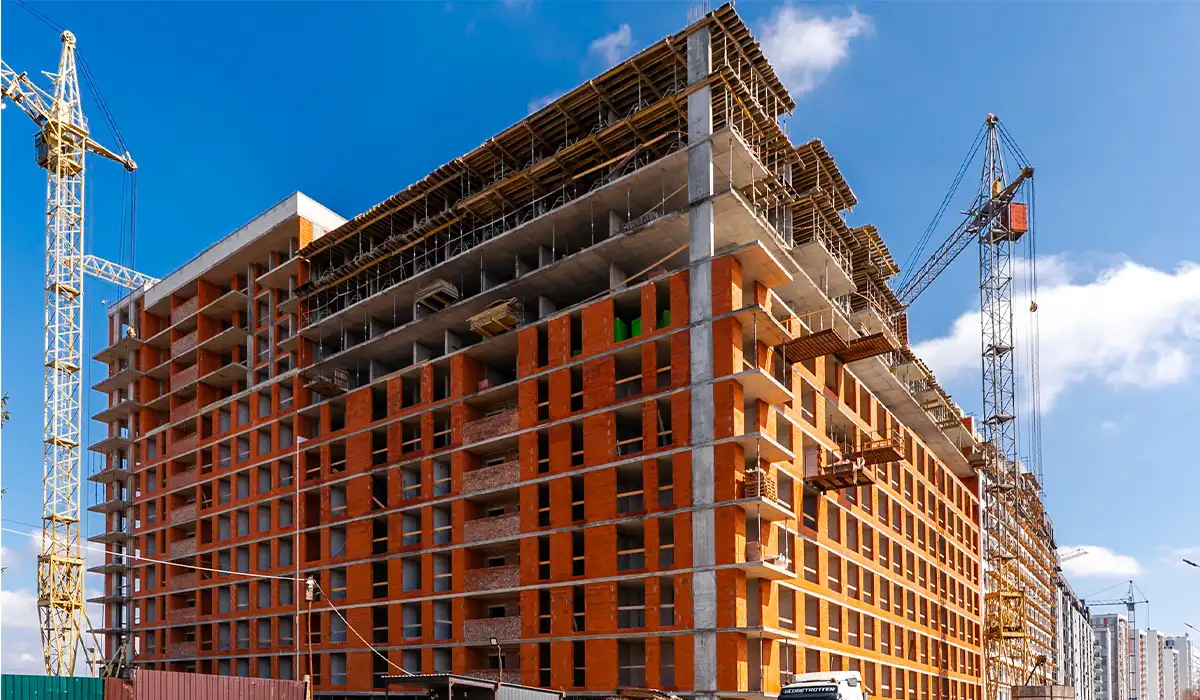

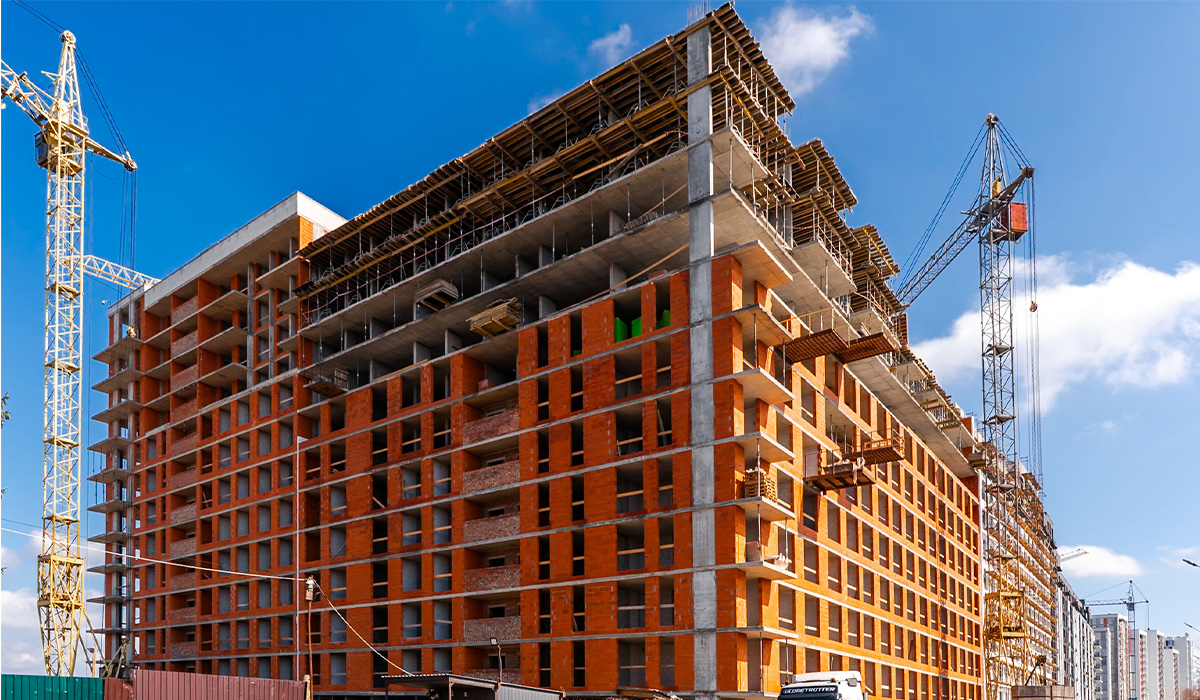

Секція А1

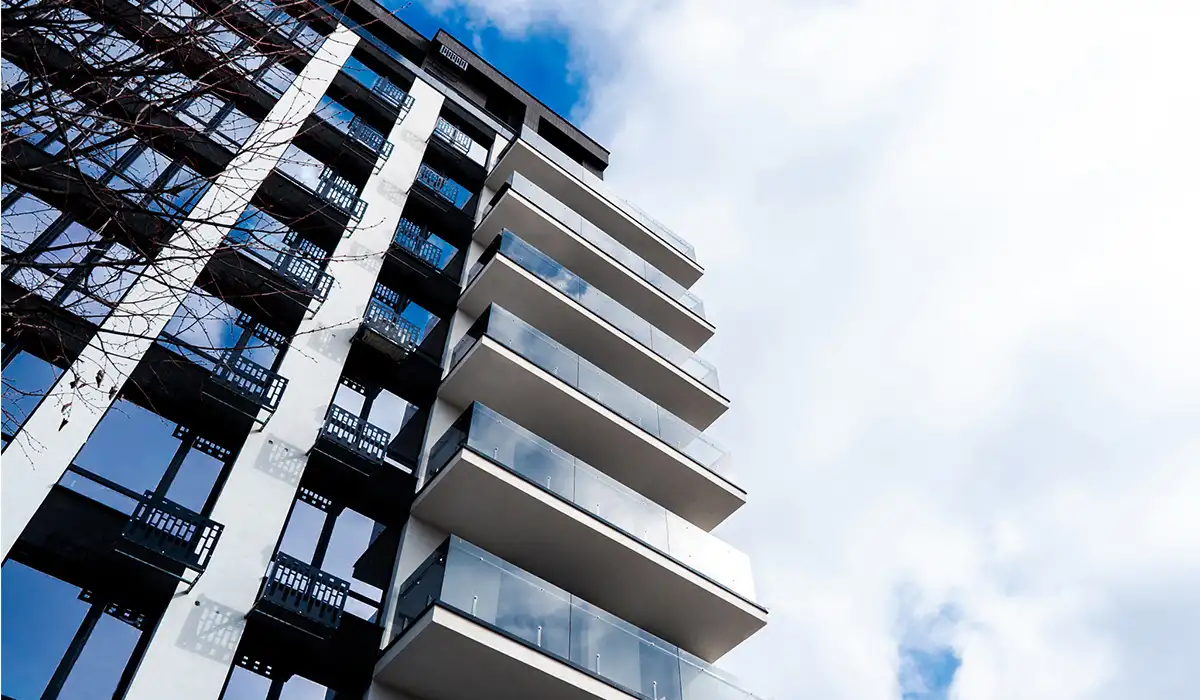

Виконано влаштування перильного огородження балконів на 90%.
Виконано влаштування комерційного фасаду на 75%.

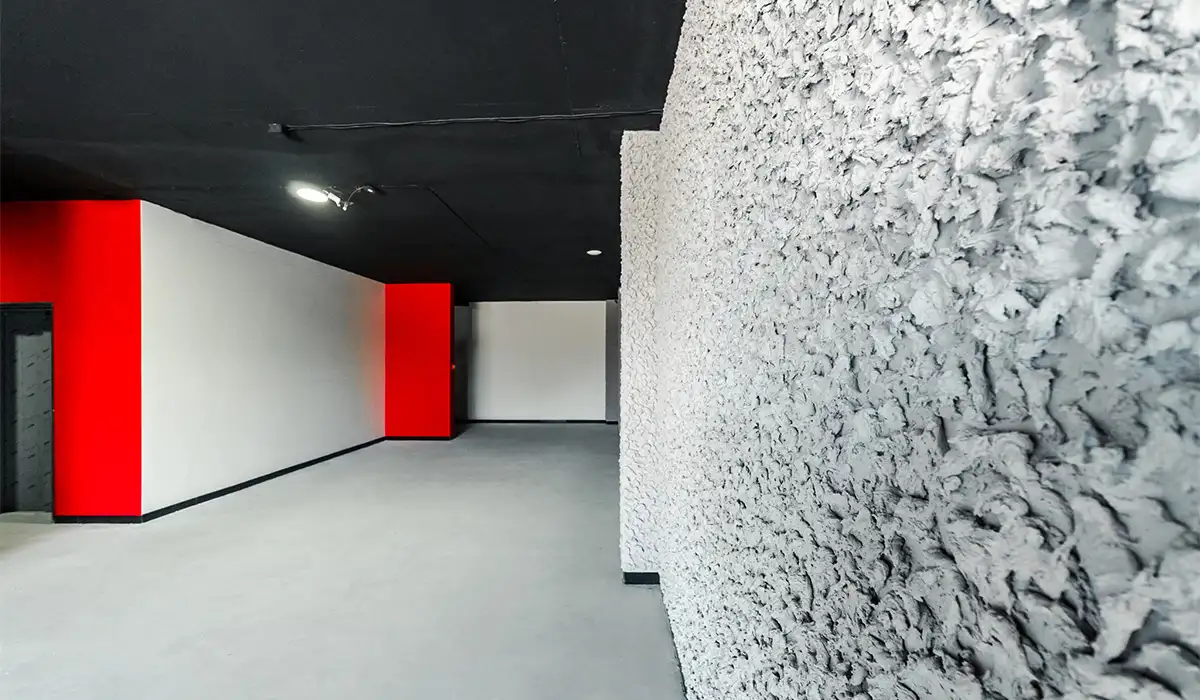

Виконано декоративне оздоблення холу на 70%.
Секція А2
Виконано внутрішнє оздоблення сходової на 95%.
Виконано влаштування перильного огородження балконів на 65%.
Секція А3
Виконано влаштування перильного огородження балконів на 60%.
Виконано монтаж вхідних дверей на 30%.
Виконано оздоблення плиткою на балконах на 55%.
Секція А4
Виконано влаштування комерційного фасаду на 50%.
Виконано влаштування систем опалення квартир на 95%.
Виконано влаштування промислових підлог у коридорах на 60%.

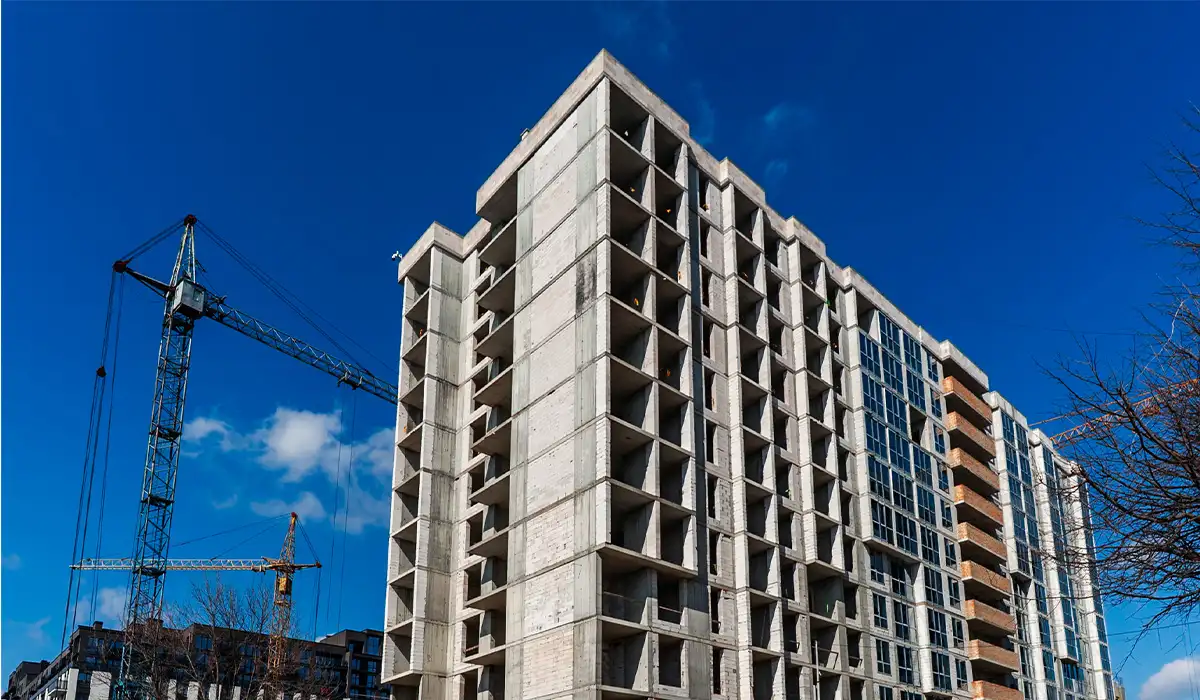

Секція В1
Виконано фасадні роботи на 30%.
Секція В2
Завершено скління з 2-го по 6-й поверх.
Триває скління 7-го поверху.
Секція В3
Завершено мурування зовнішніх стін 12-го поверху.
Завершено мурування внутрішніх стін 12-го поверху.
Секція В4
Поверхи 10-й і 11-й виконано конструктивами на 100%.
Завершено влаштування вертикальних елементів 12-го поверху.
Триває влаштування плити перекриття 12-го поверху.
Триває мурування зовнішніх стін 7-го і 8-го поверхів.

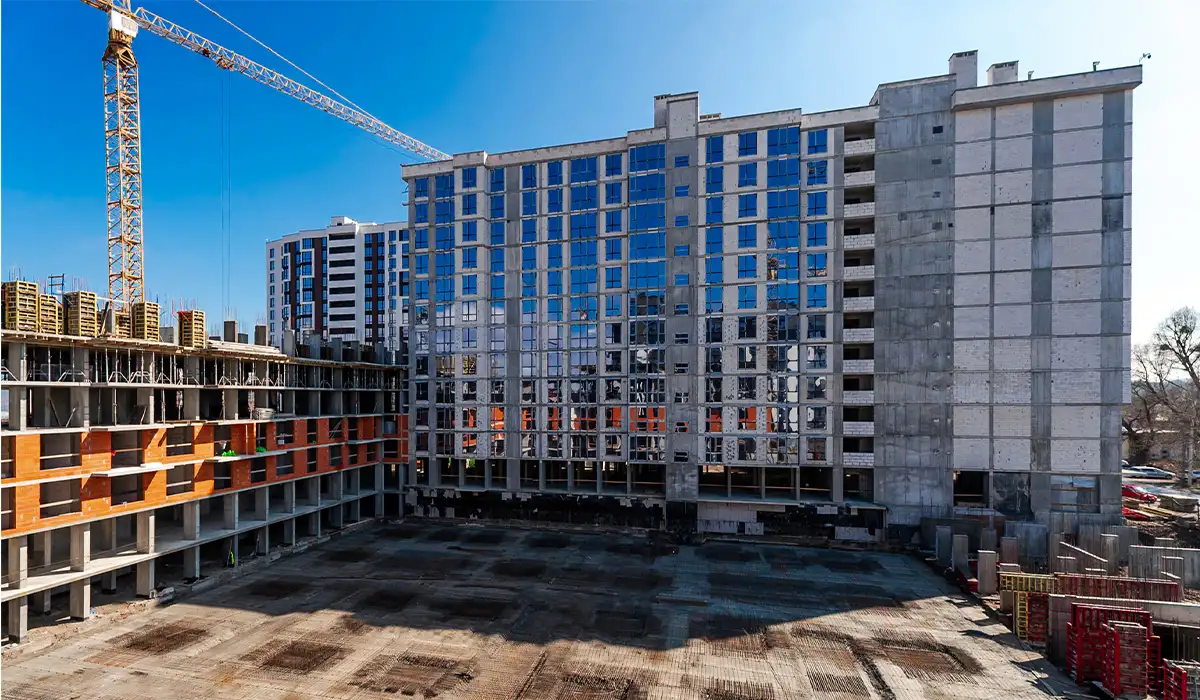

Секція С1
Триває влаштування вертикальних елементів 4-го поверху.
Триває мурування зовнішніх стін 3-го поверху.
Триває мурування внутрішніх стін 3-го поверху.
Секція С2
Триває влаштування вертикальних елементів 3-го поверху.
Секція С3
Завершено вдавлювання паль.
Секція С4
Завершено влаштування плити перекриття 1-го поверху.
Триває влаштування вертикальних елементів 2-го поверху.
Паркінг 3
Триває влаштування фундаментних ростверків.
Триває влаштування вертикальних елементів цокольного поверху.
Секція S2
Виконано влаштування віконних конструкцій на 75%.
Секція S3
Поверх 5-й виконано конструктивами на 100%.
Триває влаштування вертикальних елементів 6-го поверху.
Завершено мурування зовнішніх стін 2-го поверху.
Триває мурування внутрішніх стін 2-го поверху.
Секція S4
Триває влаштування плити перекриття 5-го поверху.
Завершено мурування зовнішніх стін 3-го поверху.
Секція S5
Триває влаштування плити перекриття 4-го поверху.
Секція S6
Завершено влаштування монолітних ростверків.
Виконано зрубку паль на 70%.
Паркінг
Завершено армування фундаментної плити.
