Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024
Стан будівництва житлового району “Manhattan UP” на 19.12.2024

20 Грудня, 2024

1/

Стан будівництва житлового району “Manhattan UP” на 19.12.2024

🔸Секція А1
Виконано влаштування перильного огородження балконів на 75%.
Виконано влаштування комерційного фасаду на 70%.
🔸Секція А2
Виконано внутрішнє оздоблення сходової на 95%.
Виконано влаштування перильного огородження балконів на 65%.

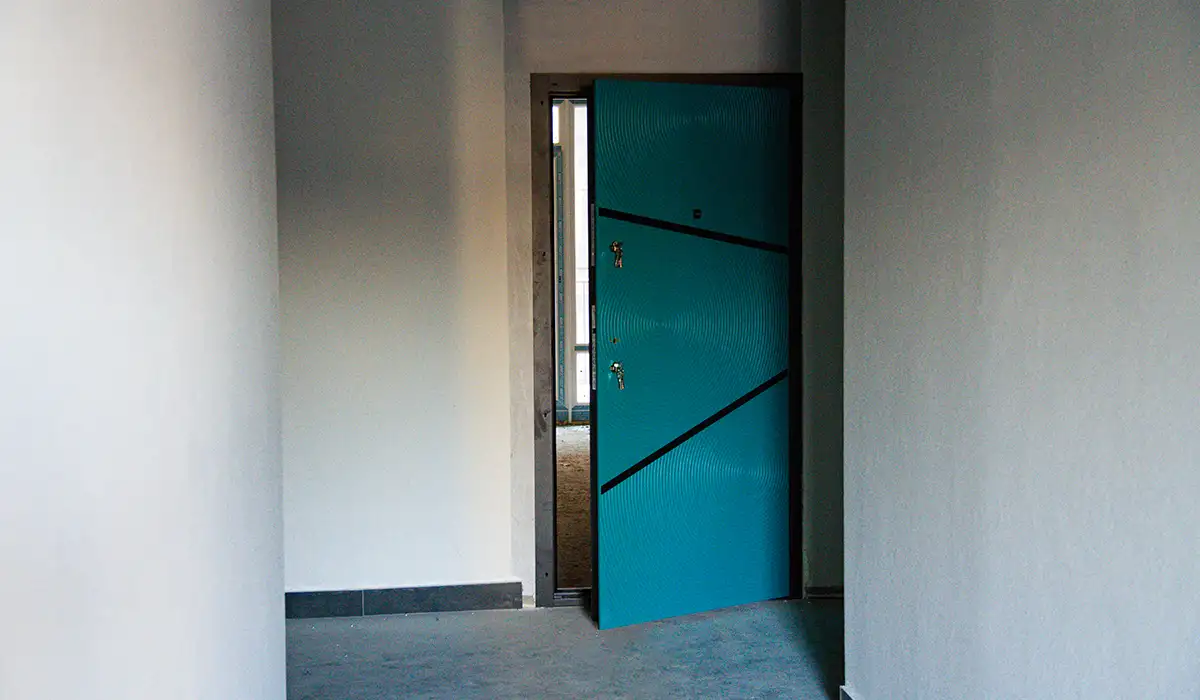

Змонтовані вхідні двері на 80%.
🔸Секція А3
Виконано влаштування перильного огородження балконів на 60%.
🔸Секція А4
Виконано фасадні роботи на 90%.
Виконано влаштування систем опалення квартир на 69%.
🔸Секція В1

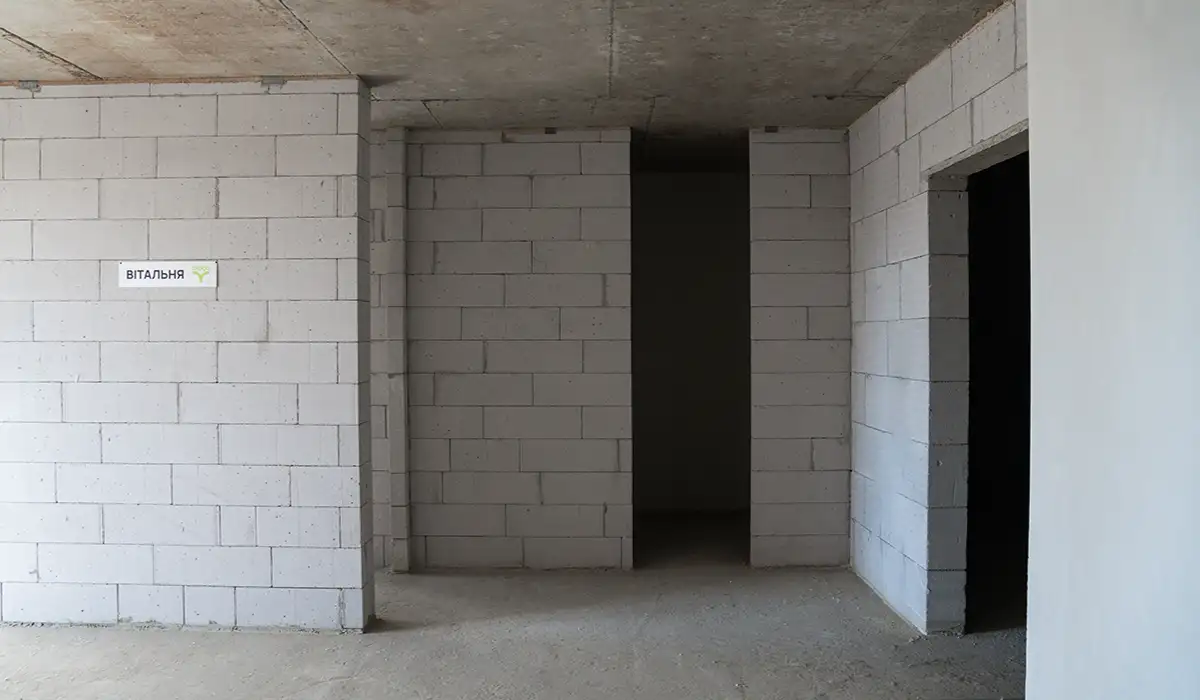

Виконано штукатурення коридорів та квартир з 1-го по 7-й поверх.
🔸Секція В2
Завершено мурування всіх поверхів.
Триває скління 2-го і 3-го поверхів.
🔸Секція В3
Виконано мурування зовнішніх стін 12-го поверху на 80%.
Завершено мурування внутрішніх стін 50%.
🔸Секція В4
Вертикальні елементи 7-го поверху виконано на 100%.
Виконано мурування внутрішніх стін 3-го поверху на 60%.
🔸Секція С1

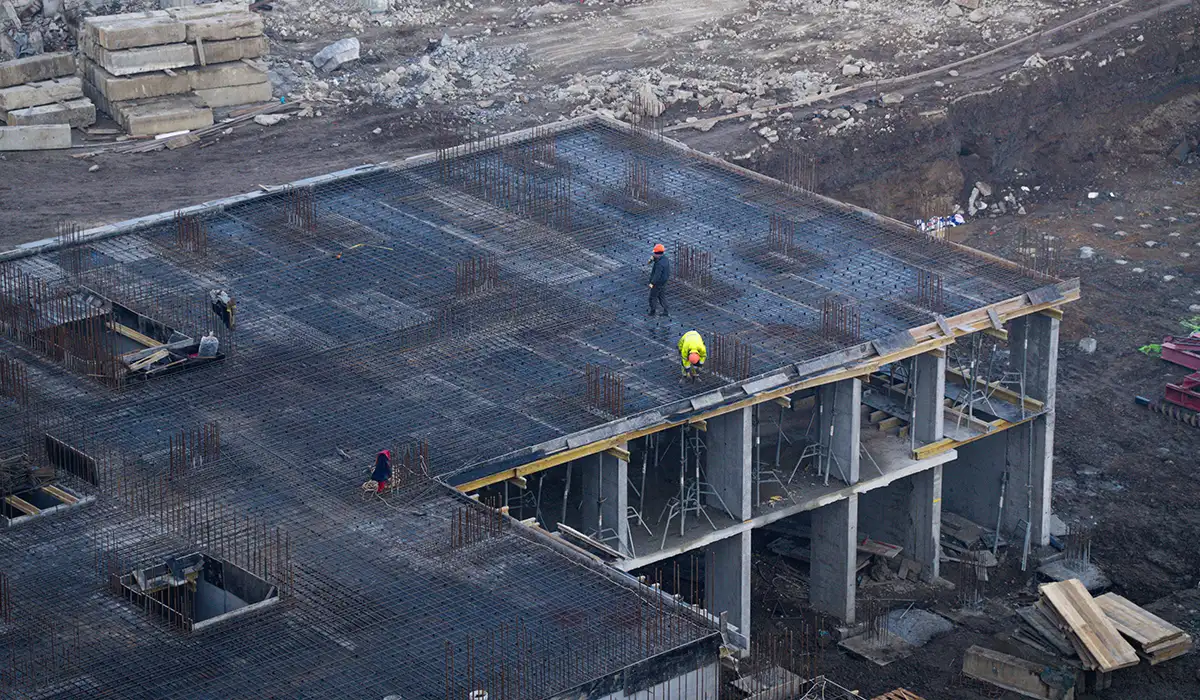

Завершено влаштування плити перекриття 4-го поверху.
🔸Секція С2
Завершено влаштування фундаментних ростверків.
Завершено влаштування вертикальних елементів цокольного поверху.
Триває армування плити перекриття цокольного поверху.
🔸Секція С3
Завершено вдавлювання паль на 100%.
🔸Секція С4
Завершено влаштування вертикальних елементів 1-го поверху.
🔸Паркінг 3
Завершено вдавлювання паль.
Завершено влаштування щебеневої підготовки.
Завершено влаштування бетонної підготовки.
Триває влаштування фундаментних ростверків.
🔸Секція S2
Триває влаштування опалення.
Завершено штукатурення сходових маршів.
🔸Секція S3
Завершено влаштування плити перекриття 2-го поверху.
🔸Секція S4
Поверх 2-й виконано конструктивами на 100%.
Триває облаштування вертикальних конструкцій 3-го поверху (готовність 40%).
🔸Секція S5
Завершено влаштування плити перекриття цокольного поверху.
🔸Секція S6
Триває монтаж баштового крану.
